您当前位置:首页 » 给排水工程 » 给排水施工
建筑给水排水与采暖工程质量管理
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-04-17
  • 资料类型:RAR
  • 资料大小:1.10 MB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
建筑给水排水与采暖工程质量管理
此文件为建筑给水排水与采暖工程质量管理,包括暖卫管道安装质量管理、管道及设备防腐质量管理、室外给水管道及设备安装质量管理等,供大家参考。管道丝扣联接:1断管:根据现场测绘草图,在选好的管材上画线,按线断管。a用砂轮锯断管,应将管材放在砂轮锯卡钳上,对准画线卡牢,进行断管。断管时压手柄用力要均匀,不要用力过猛,断管后要将管口断面的铁膜、毛刺清除干净。b用手锯断管,应将管材固定在压力案的压力钳内,将锯条对准画线,双手推锯,锯条要保持与管的轴线垂直,推拉锯用力要均匀,锯口要锯到底,不许扭断或折断,以防管口断面变形。2套丝:将断好的管材,按管径尺寸分次套制丝扣,一般以管径15~32mm者套二次,40~50mm者套三次,70mm以上者套3~4次为宜。a用套丝机套丝,将管材夹在套丝机卡盘上,留出适当长度将卡盘夹紧,对准板套号码,上好板牙,按管径对好刻度的适当位置,紧住固定板机,将润滑剂管对准丝头,开机推板,待丝扣套到适当长度,轻轻松开板机。b用手工套丝板套丝,先松开固定板机,把套丝板板盘退到零度,按顺序号上好板牙,把板盘对准所需刻度,拧紧固定板机,将管材放在压力案压力钳内,留出适当长度卡紧,将套丝板轻轻套入管材,使其松紧适度,而后两手推套丝板,带上2~3扣,再站到侧面扳转套丝板,用力要均匀,待丝扣即将套成时,轻轻松开板机,开机退板,保持丝扣应有锥度。

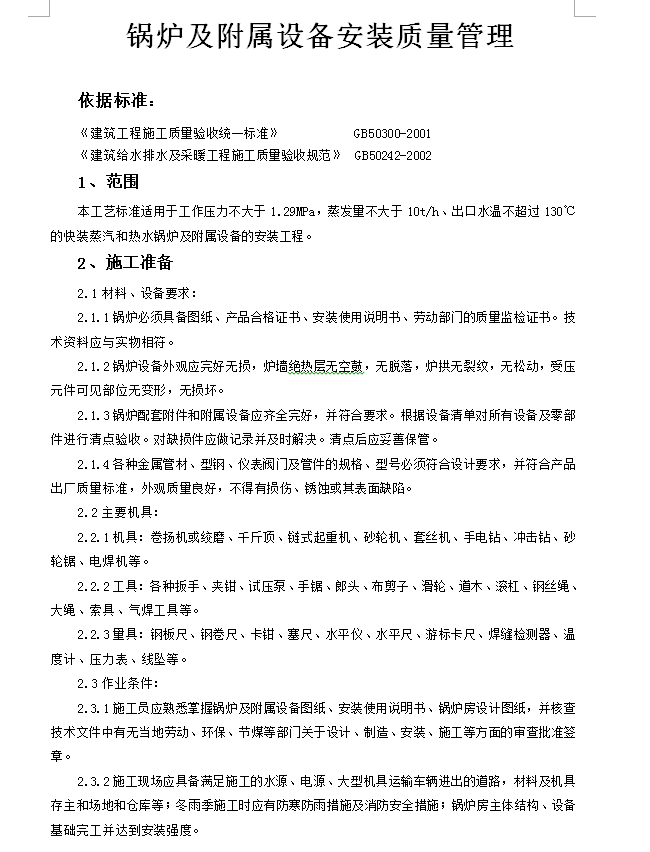

资料截图
  • 建筑给水排水与采暖工程质量管理
  • 建筑给水排水与采暖工程质量管理
  • 建筑给水排水与采暖工程质量管理
