市政道路排水工程主要工序施工工艺 25P(含PDF)
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-05-08
  • 资料类型:RAR
  • 资料大小:92.5 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
市政道路排水工程主要工序施工工艺 25P(含PDF)

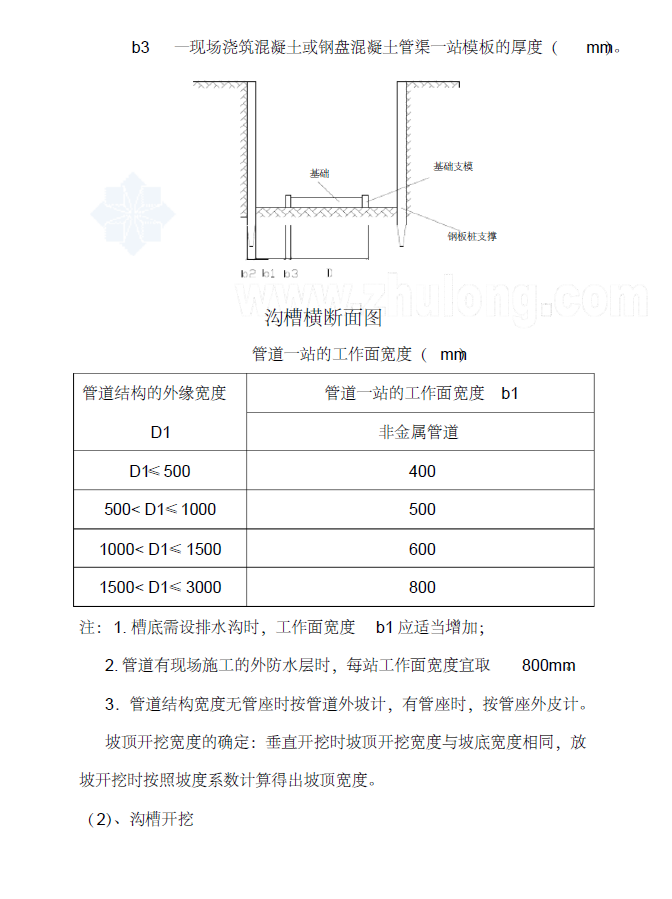

市政道排工程施工遵循的基本顺序是:先地下,后地上;先深后浅。按照这个顺序,正常的施工顺序为基础处理、排水管道(涵)施工(雨、污水)、道路基层(常见的为水泥稳定碎石基层) 、道路面层(水泥混凝土、沥青混凝土)、站卧石施工、配套设施施工(电力、电信、公安、交管、园林、路灯。配套设施施工由相关单位负责施工) 、人行道施工。
