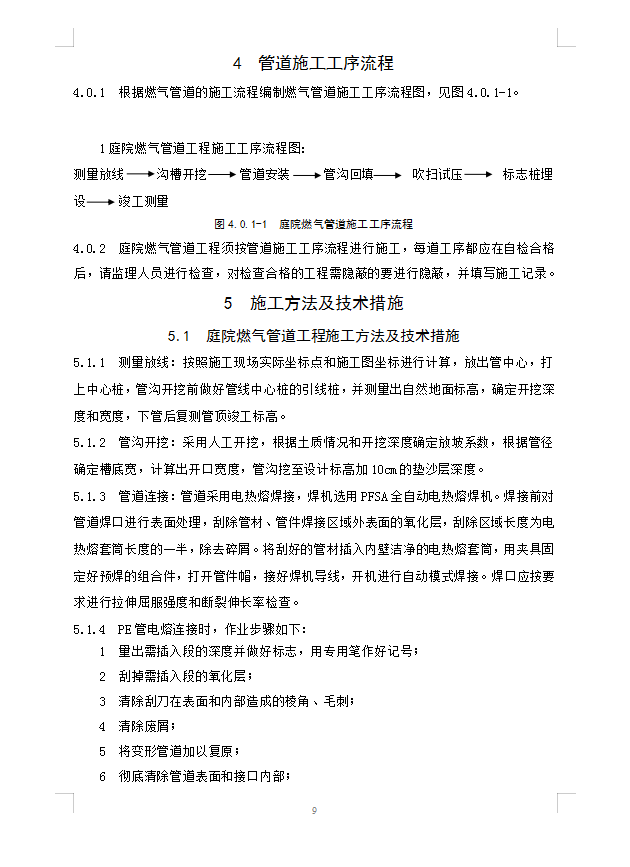

测量放线:按照施工现场实际坐标点和施工图坐标进行计算,放出管中心,打上中心桩,管沟开挖前做好管线中心桩的引线桩,并测量出自然地面标高,确定开挖深度和宽度,下管后复测管顶竣工标高。
5.1.2 管沟开挖:采用人工开挖,根据土质情况和开挖深度确定放坡系数,根据管径确定槽底宽,计算出开口宽度,管沟挖至设计标高加10cm的垫沙层深度。
5.1.3 管道连接:管道采用电热熔焊接,焊机选用PFSA全自动电热熔焊机。焊接前对管道焊口进行表面处理,刮除管材、管件焊接区域外表面的氧化层,刮除区域长度为电热熔套筒长度的一半,除去碎屑。将刮好的管材插入内壁洁净的电热熔套筒,用夹具固定好预焊的组合件,打开管件帽,接好焊机导线,开机进行自动模式焊接。焊口应按要求进行拉伸屈服强度和断裂伸长率检查。
5.1.4 PE管电熔连接时,作业步骤如下:
1 量出需插入段的深度并做好标志,用专用笔作好记号;
2 刮掉需插入段的氧化层;
3 清除刮刀在表面和内部造成的棱角、毛刺;
4 清除废屑;
5 将变形管道加以复原;
6 彻底清除管道表面和接口内部;
7 将管道插入接口上刻有标识部位,检查错位程度,避免斜插;
8 焊接时,管道直线放置;
9 接通焊机,开始焊接;
10 焊接后,必须等焊口达到冷却时间后才能搬动PE管;
11 整理电脑打印记录。

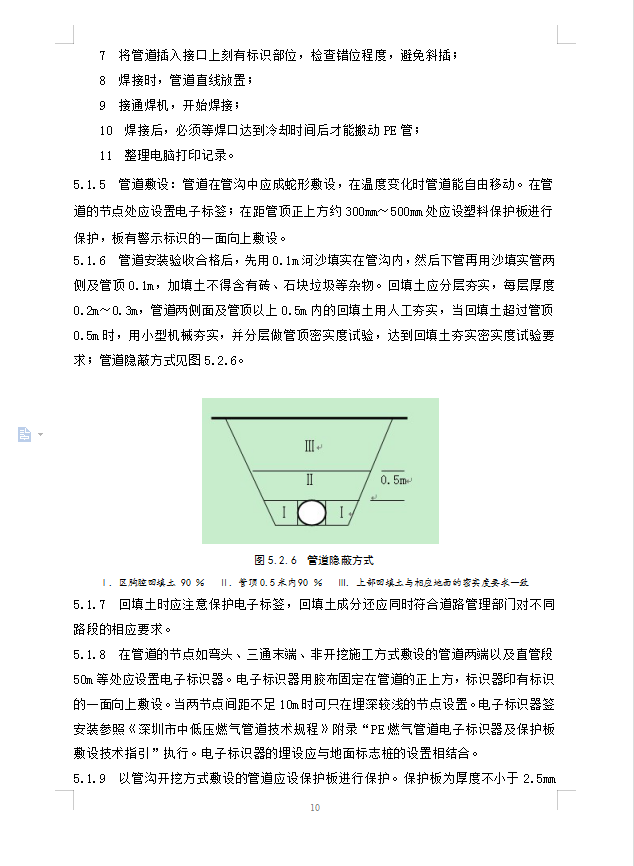

5.1.5 管道敷设:管道在管沟中应成蛇形敷设,在温度变化时管道能自由移动。在管道的节点处应设置电子标签;在距管顶正上方约300mm~500mm处应设塑料保护板进行保护,板有警示标识的一面向上敷设。

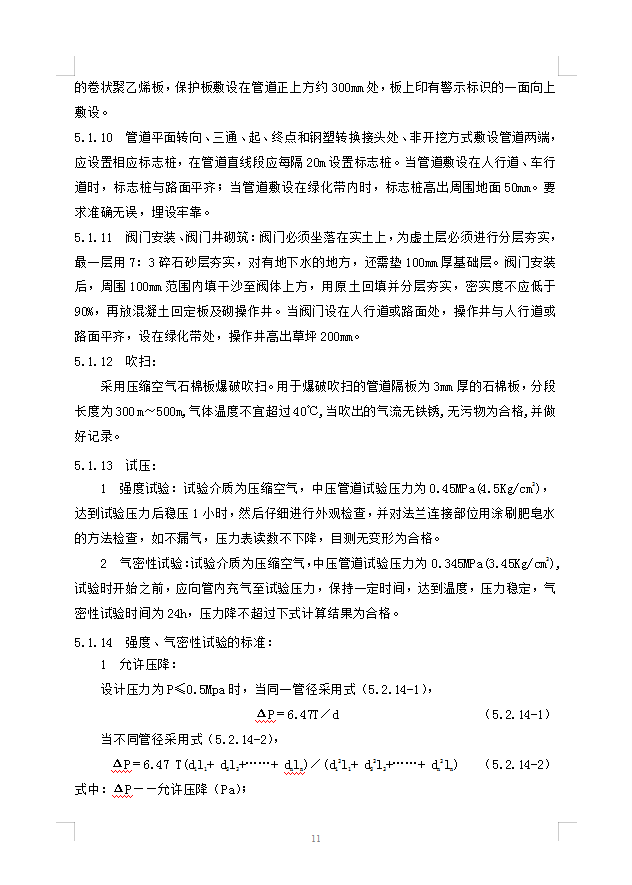

5.1.6 管道安装验收合格后,先用0.1m河沙填实在管沟内,然后下管再用沙填实管两侧及管顶0.1m,加填土不得含有砖、石块垃圾等杂物。回填土应分层夯实,每层厚度0.2m~0.3m,管道两侧面及管顶以上0.5m内的回填土用人工夯实,当回填土超过管顶0.5m时,用小型机械夯实,并分层做管顶密实度试验,达到回填土夯实密实度试验要求
