您当前位置:首页 » 给排水工程 » 给排水施工
市政道路建设工程给排水工程专项施工方案及施工技术措施 29P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-06-17
  • 资料类型:RAR
  • 资料大小:34.9 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
市政道路建设工程给排水工程专项施工方案及施工技术措施 29P

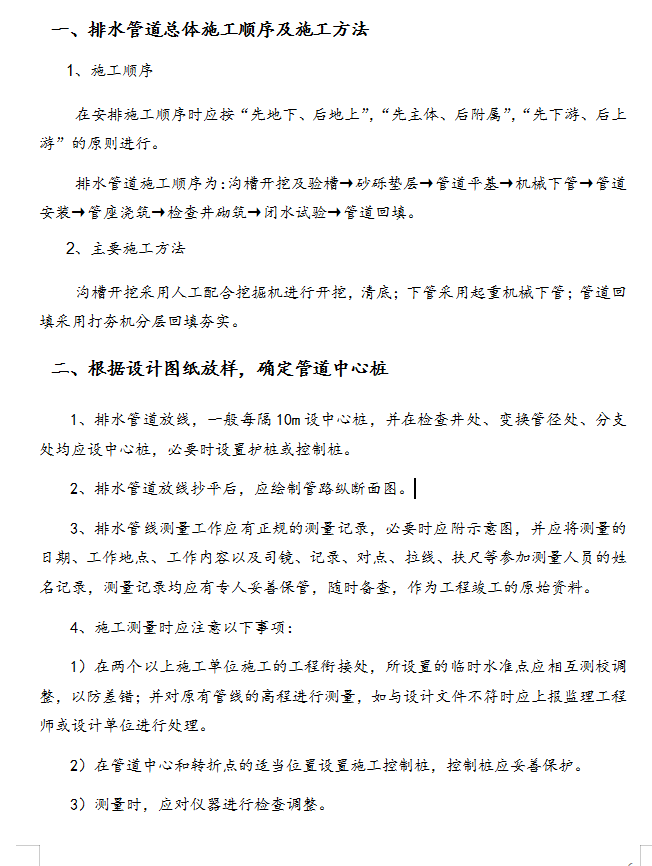

排水管道总体施工顺序:在安排施工顺序时应按“先地下、后地上”,“先主体、后附属”,“先下游、后上游”的原则进行。排水管道施工顺序为:沟槽开挖及验槽→砂砾垫层→管道平基→机械下管→管道安装→管座浇筑→检查井砌筑→闭水试验→管道回填。
沟槽开挖采用人工配合挖掘机进行开挖,清底;下管采用起重机械下管;管道回填采用打夯机分层回填夯实。
施工测量时应注意以下事项:在两个以上施工单位施工的工程衔接处,所设置的临时水准点应相互测校调整,以防差错;并对原有管线的高程进行测量,如与设计文件不符时应上报监理工程师或设计单位进行处理。在管道中心和转折点的适当位置设置施工控制桩,控制桩应妥善保护。测量时,应对仪器进行检查调整。

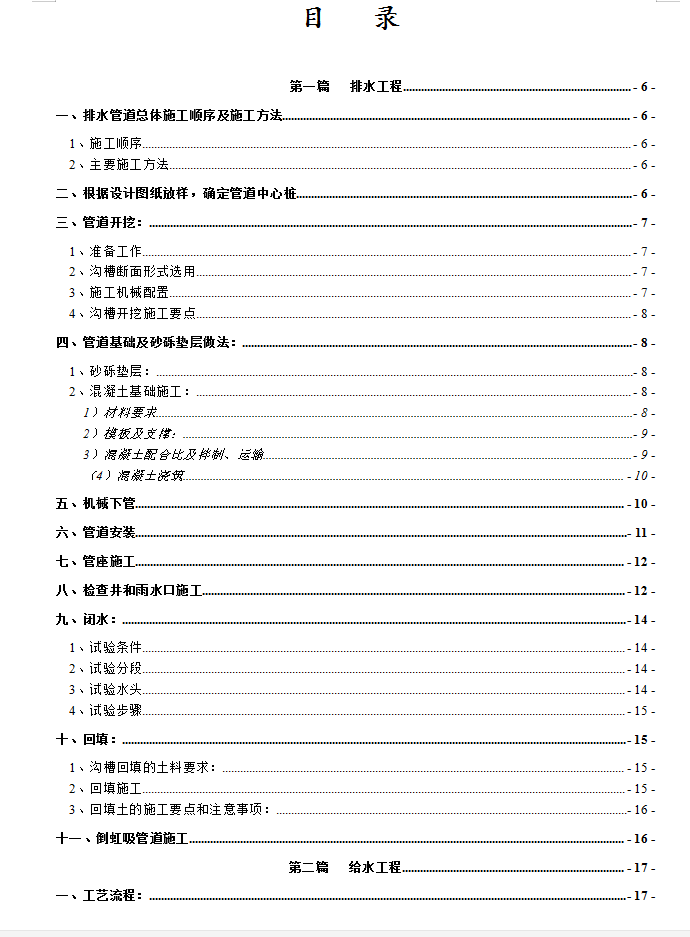

一、排水管道总体施工顺序及施工方法 - 6 -
1、施工顺序 - 6 -
2、主要施工方法 - 6 -
二、根据设计图纸放样,确定管道中心桩 - 6 -

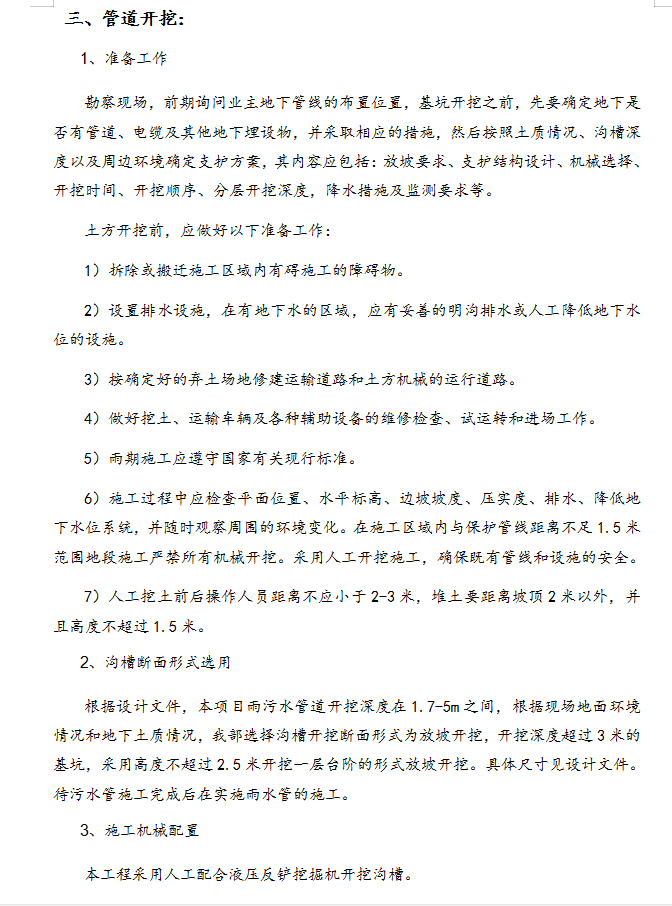

三、管道开挖: - 7 -
1、准备工作 - 7 -
2、沟槽断面形式选用 - 7 -
3、施工机械配置 - 7 -
4、沟槽开挖施工要点 - 8 -
四、管道基础及砂砾垫层做法: - 8 -
1、砂砾垫层: - 8 -
2、混凝土基础施工: - 8 -
1)材料要求 - 8 -
2)模板及支撑: - 9 -
......
资料截图
  • 市政道路建设工程给排水工程专项施工方案及施工技术措施 29P
  • 市政道路建设工程给排水工程专项施工方案及施工技术措施 29P
  • 市政道路建设工程给排水工程专项施工方案及施工技术措施 29P
