住宅区给水管道及泵站安装工程施工组织设计 22P

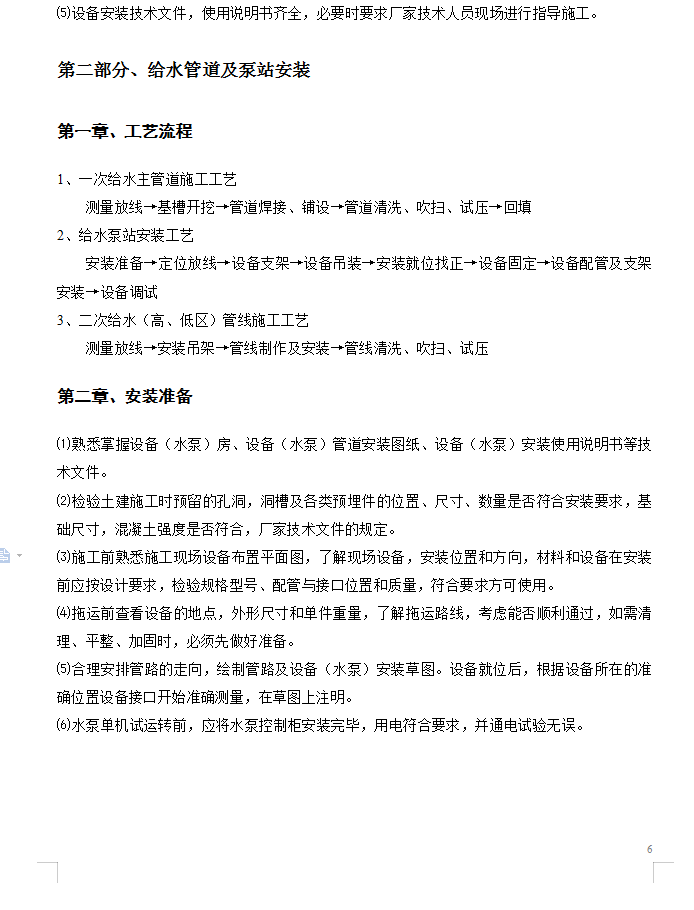

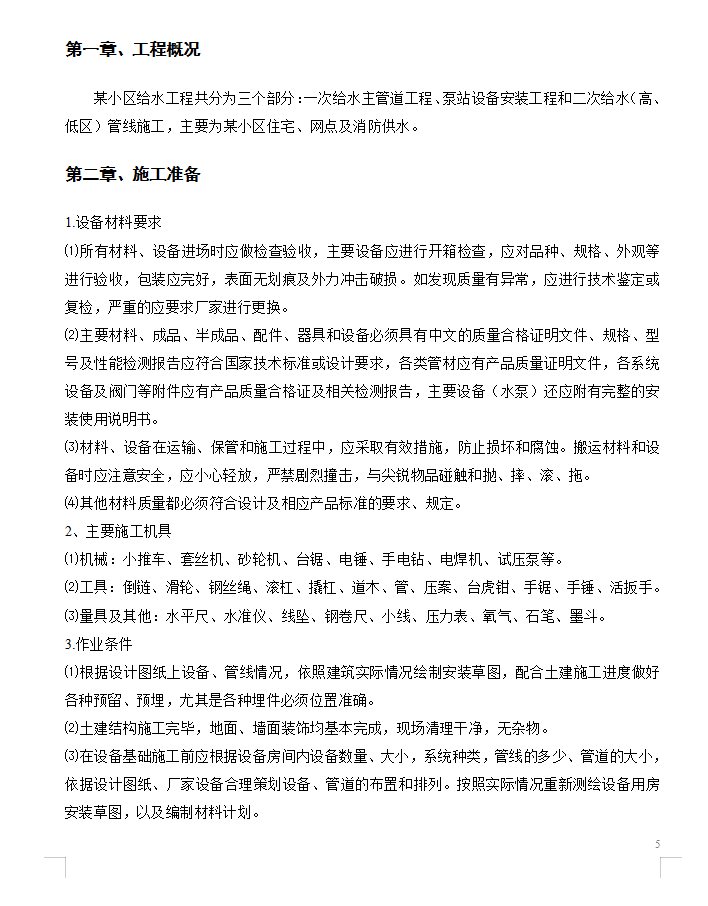

某小区给水工程共分为三个部分:一次给水主管道工程、泵站设备安装工程和二次给水(高、低区)管线施工,主要为某小区住宅、网点及消防供水。

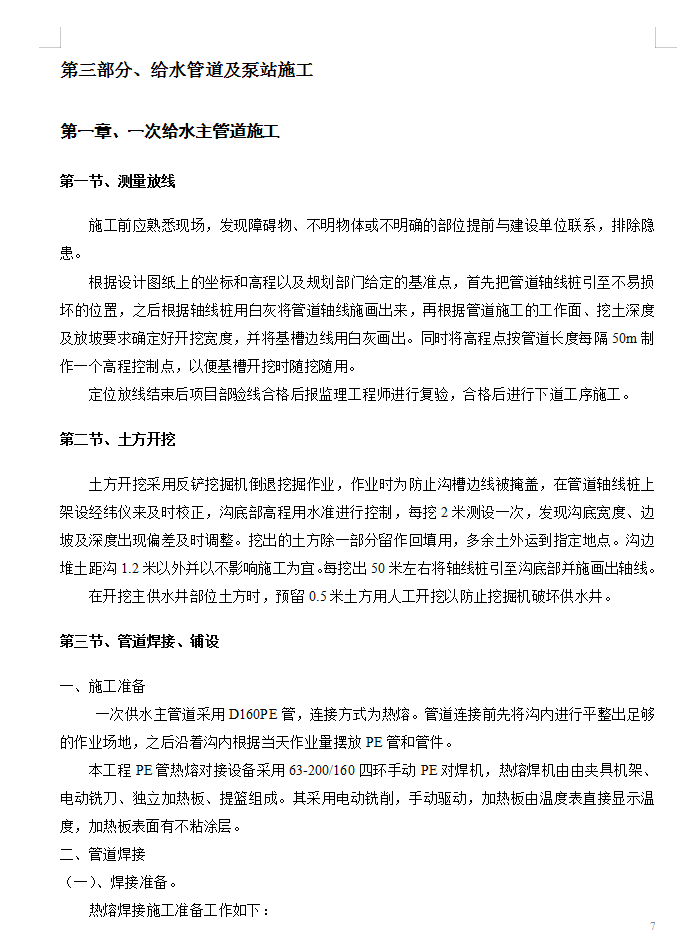

测量放线
施工前应熟悉现场,发现障碍物、不明物体或不明确的部位提前与建设单位联系,排除隐患。
根据设计图纸上的坐标和高程以及规划部门给定的基准点,首先把管道轴线桩引至不易损坏的位置,之后根据轴线桩用白灰将管道轴线施画出来,再根据管道施工的工作面、挖土深度及放坡要求确定好开挖宽度,并将基槽边线用白灰画出。同时将高程点按管道长度每隔50m制作一个高程控制点,以便基槽开挖时随挖随用。
定位放线结束后项目部验线合格后报监理工程师进行复验,合格后进行下道工序施工
土方开挖
土方开挖采用反铲挖掘机倒退挖掘作业,作业时为防止沟槽边线被掩盖,在管道轴线桩上架设经纬仪来及时校正,沟底部高程用水准进行控制,每挖2米测设一次,发现沟底宽度、边坡及深度出现偏差及时调整。挖出的土方除一部分留作回填用,多余土外运到指定地点。沟边堆土距沟1.2米以外并以不影响施工为宜。每挖出50米左右将轴线桩引至沟底部并施画出轴线。
在开挖主供水井部位土方时,预留0.5米土方用人工开挖以防止挖掘机破坏供水井。
......
