止水施工方案模板
本工程为XXXXXX。地下室为一层,高度3700,顶标高-2.45,地下室顶面覆盖2000高土层。建设方拟在上部做圆形广场及旱地喷泉。
深层搅拌桩施工工艺:1、测量放线:依据甲方提供的控制点,先用经纬仪放出轴线,再用钢卷尺丈量放出具体桩位,允许偏值为50mm。2、桩机定位:搅拌桩机到达指定桩位后,进行对中,调平,允许偏值为50mm。3、当搅拌桩机正常后,启动电机下沉,下沉速度用4档1.2m/min,以利土体充分破碎,在下沉过程中,应边送浆边钻进。
4、浆液制备:即按设计确定的浆液配方投料,搅制水泥浆。在送浆前必须不停搅拌,防止浆液离析,浆液储备时间不超过1小时。5、提升注浆搅拌:待搅拌机下沉到硬层桩机1档电流值达到50A时,桩机停止下沉,然后边搅拌边提升,提升速度控制在3档0.97m/min。
资料截图

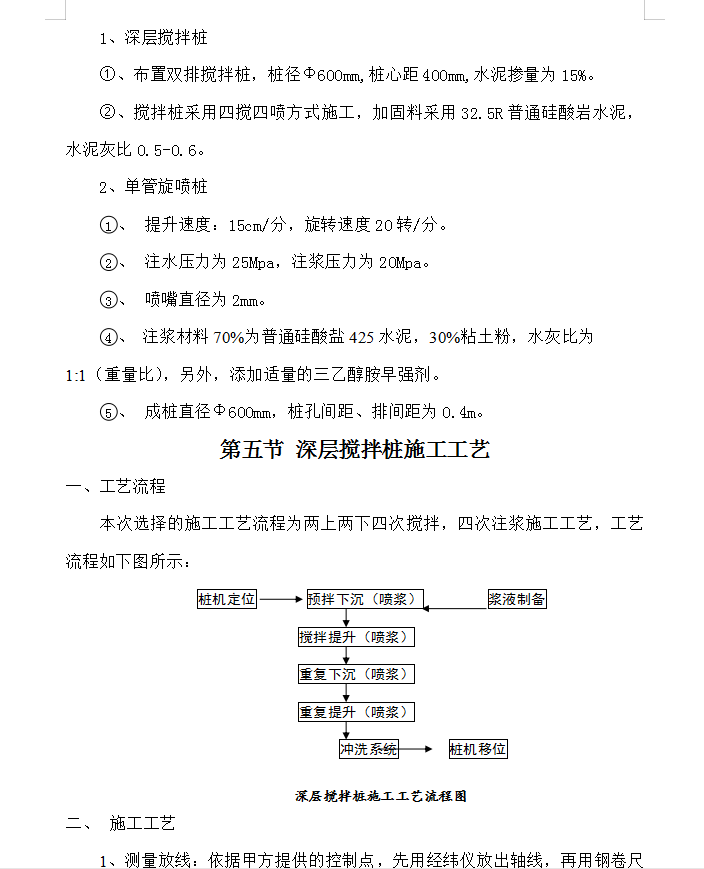

  • 止水施工方案模板

  • 止水施工方案模板

  • 止水施工方案模板
