本工艺标准适用于一般民用和公共建筑卫生洁具安装工程。
工艺流程:
安装准备→卫生洁具及配件检验→卫生洁具安装→压卫生洁具配件预装→卫生洁具稳装→卫生洁具与墙、地缝隙处理→卫生洁具外观检查→通水试验
高水箱配件安装:
a先将虹吸管、锁母、根母、下垫卸下,涂抹油灰后将虹吸管插入高水箱出水孔。将管下垫、眼圈套在管上。拧紧根母至松紧适度。将锁母拧在虹吸管上。虹吸管方向、位置视具体情况自行确定。

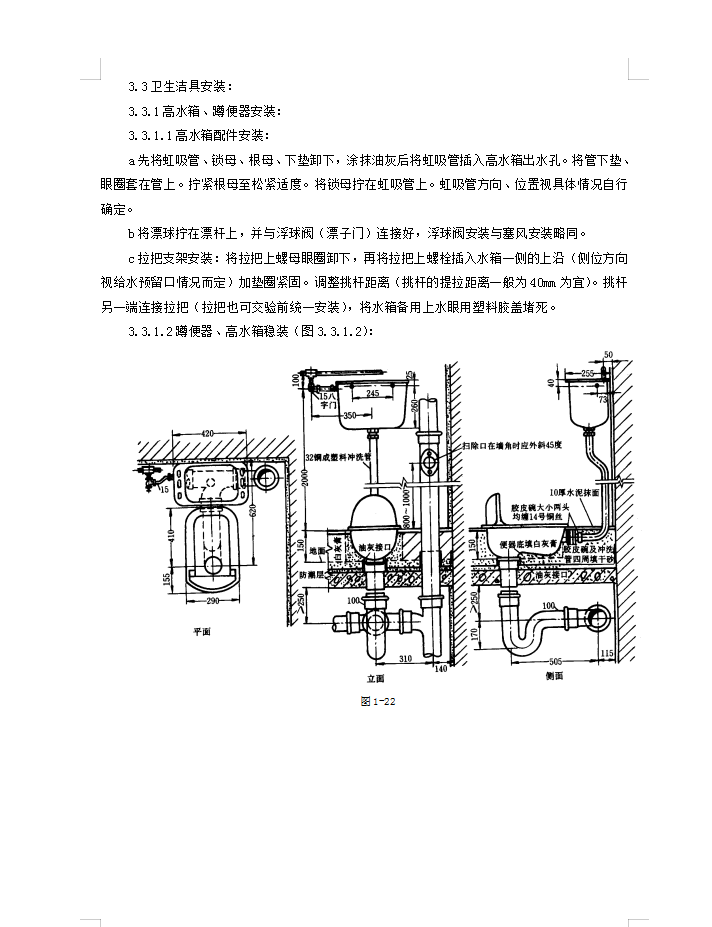

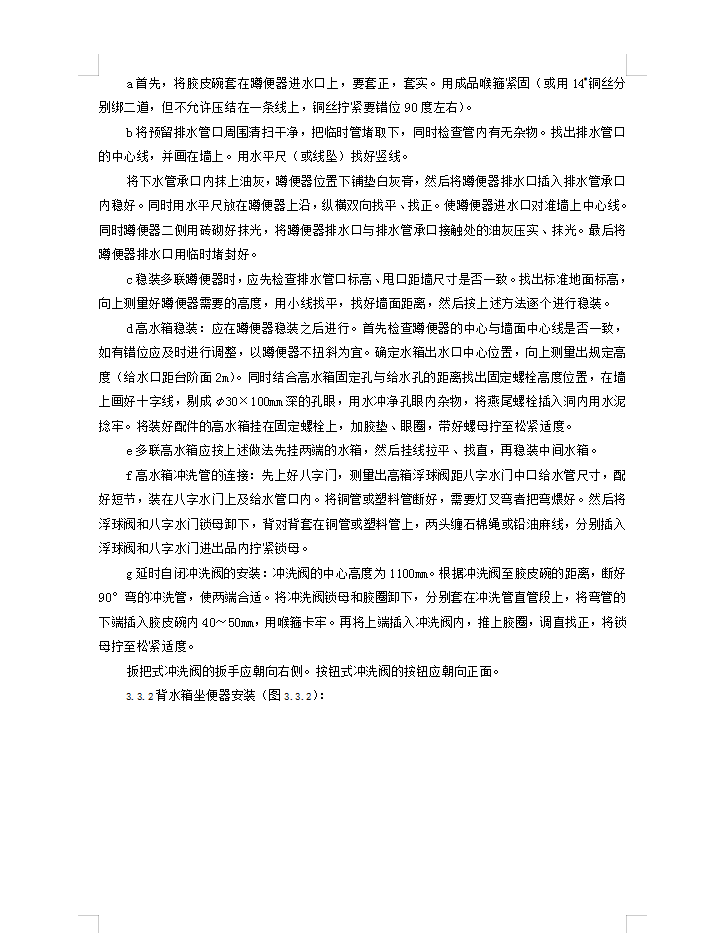

b将漂球拧在漂杆上,并与浮球阀(漂子门)连接好,浮球阀安装与塞风安装略同。
c拉把支架安装:将拉把上螺母眼圈卸下,再将拉把上螺栓插入水箱一侧的上沿(侧位方向视给水预留口情况而定)加垫圈紧固。调整挑杆距离(挑杆的提拉距离一般为40mm为宜)。挑杆另一端连接拉把(拉把也可交验前统一安装),将水箱备用上水眼用塑料胶盖堵死。
