您当前位置:首页 » 给排水工程 » 给排水施工
室内铸铁排水管道安装质量管理施工工艺 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-01
  • 资料类型:RAR
  • 资料大小:67.7 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
室内铸铁排水管道安装质量管理施工工艺 10P

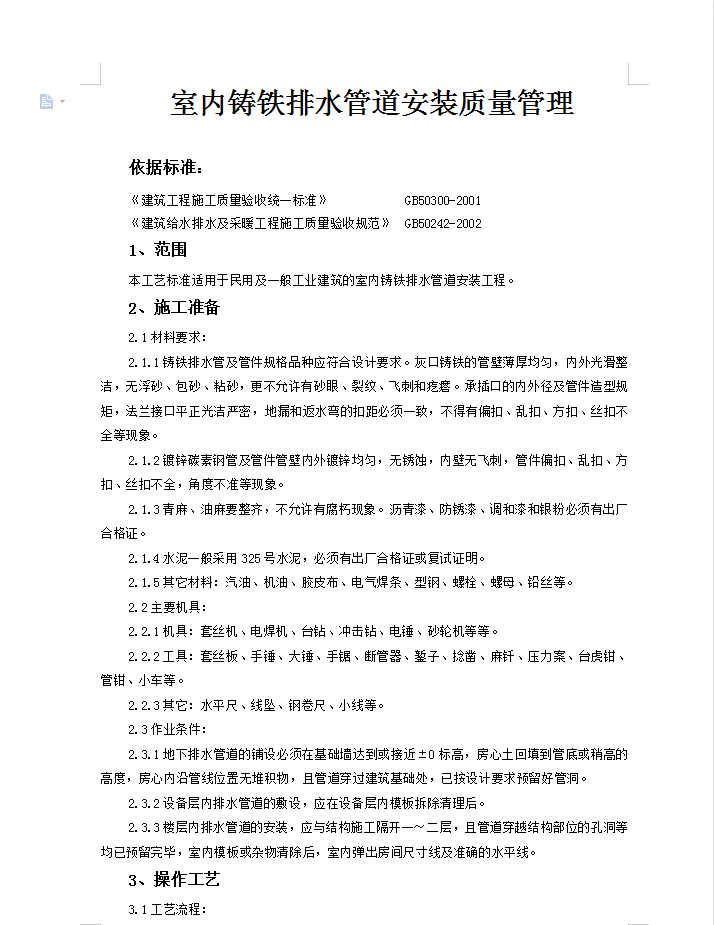

本工艺标准适用于民用及一般工业建筑的室内铸铁排水管道安装工程。

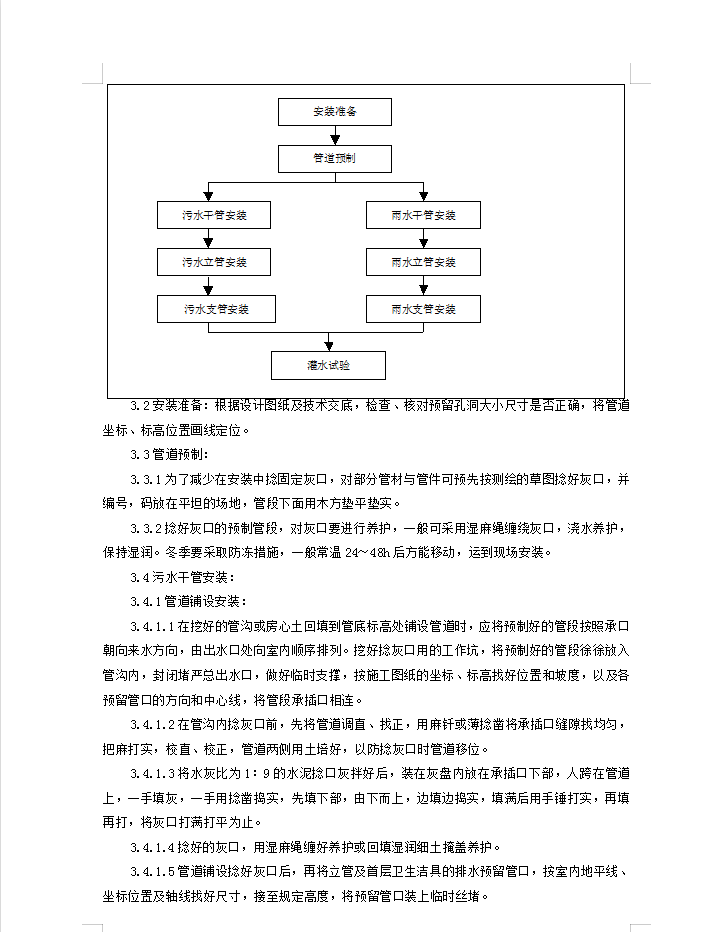

管道铺设安装:
1在挖好的管沟或房心土回填到管底标高处铺设管道时,应将预制好的管段按照承口朝向来水方向,由出水口处向室内顺序排列。挖好捻灰口用的工作坑,将预制好的管段徐徐放入管沟内,封闭堵严总出水口,做好临时支撑,按施工图纸的坐标、标高找好位置和坡度,以及各预留管口的方向和中心线,将管段承插口相连。
2在管沟内捻灰口前,先将管道调直、找正,用麻钎或薄捻凿将承插口缝隙找均匀,把麻打实,校直、校正,管道两侧用土培好,以防捻灰口时管道移位。
3将水灰比为1∶9的水泥捻口灰拌好后,装在灰盘内放在承插口下部,人跨在管道上,一手填灰,一手用捻凿捣实,先填下部,由下而上,边填边捣实,填满后用手锤打实,再填再打,将灰口打满打平为止。
4捻好的灰口,用湿麻绳缠好养护或回填湿润细土掩盖养护。
5管道铺设捻好灰口后,再将立管及首层卫生洁具的排水预留管口,按室内地平线、坐标位置及轴线找好尺寸,接至规定高度,将预留管口装上临时丝堵。

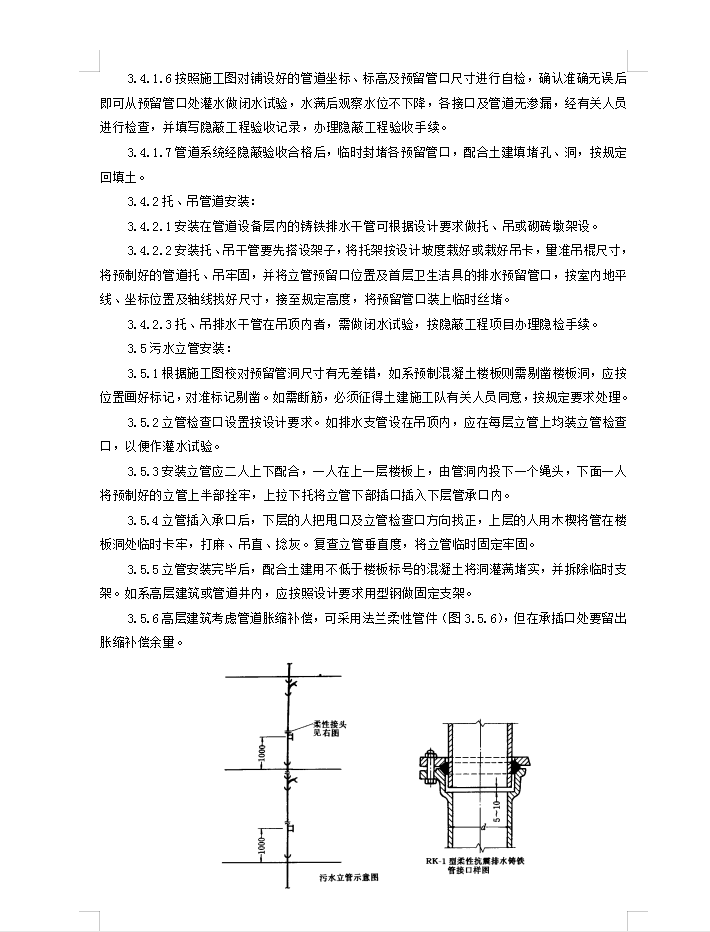

6按照施工图对铺设好的管道坐标、标高及预留管口尺寸进行自检,确认准确无误后即可从预留管口处灌水做闭水试验,水满后观察水位不下降,各接口及管道无渗漏,经有关人员进行检查,并填写隐蔽工程验收记录,办理隐蔽工程验收手续。
7管道系统经隐蔽验收合格后,临时封堵各预留管口,配合土建填堵孔、洞,按规定回填土。
资料截图
  • 室内铸铁排水管道安装质量管理施工工艺 10P
  • 室内铸铁排水管道安装质量管理施工工艺 10P
  • 室内铸铁排水管道安装质量管理施工工艺 10P
