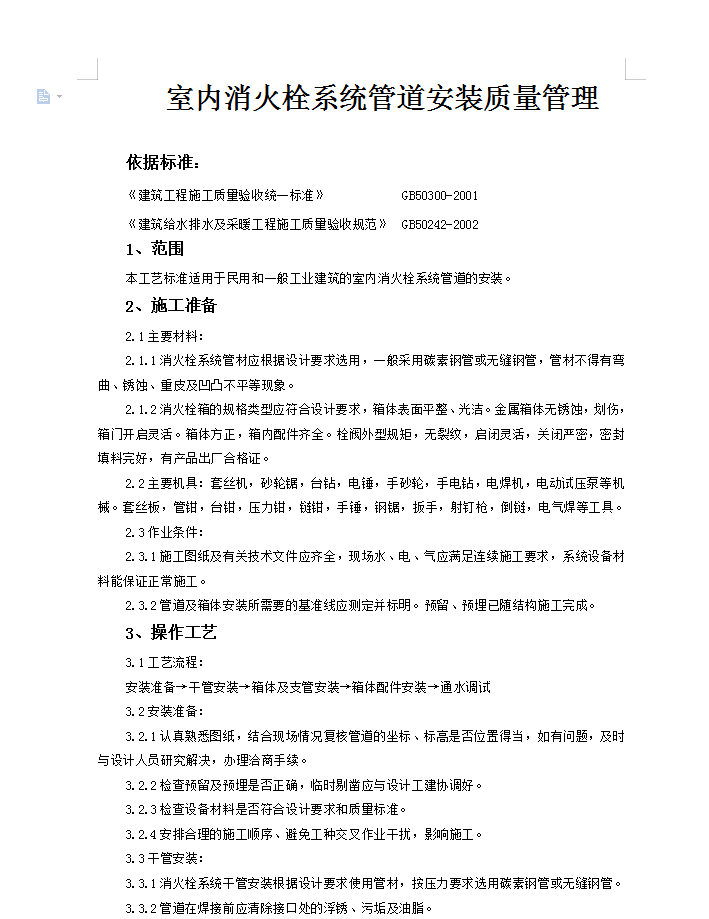

室内消火栓系统管道安装质量管理施工工艺
本工艺标准适用于民用和一般工业建筑的室内消火栓系统管道的安装。
工艺流程:
安装准备→干管安装→箱体及支管安装→箱体配件安装→通水调试
干管安装:
1消火栓系统干管安装根据设计要求使用管材,按压力要求选用碳素钢管或无缝钢管。
2管道在焊接前应清除接口处的浮锈、污垢及油脂。
3当壁厚≤4mm,直径≤50mm时应采用气焊;壁厚≥4.5mm,直径大于70mm时采用电焊。
4不同管径的管道焊接,连接时如两管径相差不超过小管径的15%,可将大管端部缩口与小管对焊。如果两管相差超过小管径15%,应采用变径管件焊接。
5管道对口焊缝上不得开口焊接支管,焊口不得安装在支吊架位置上。
6管道穿墙处不得有接口;管道穿过伸缩缝处应有防冻措施。
7碳素钢管开口焊接时要错开焊缝,并使焊缝朝向易观察和维修的方向上。
8管道焊接时先点焊三点以上,然后检查预留口位置、方向、变径等无误后,找直找正再焊接,紧固卡件,拆掉临时固定件。
