您当前位置:首页 » 给排水工程 » 给排水施工
顶管工作坑专项施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-09
  • 资料类型:RAR
  • 资料大小:60.1 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

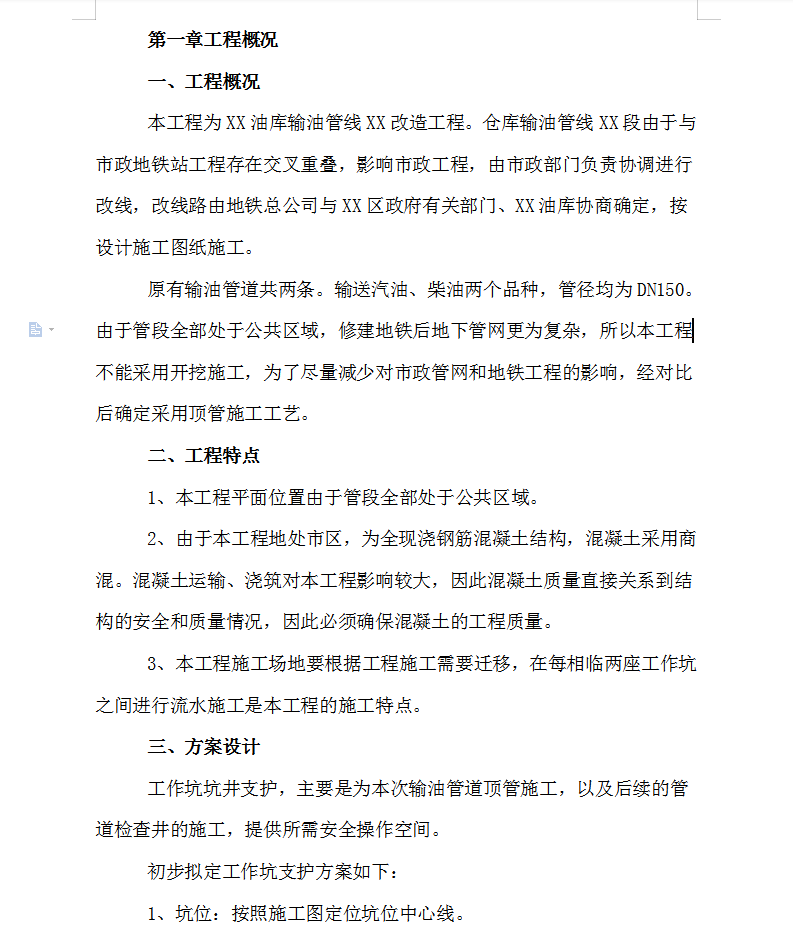

顶管工作坑专项施工方案
定井位、放线
场地平整后,依据建筑物测量控制网的资料和井位平面布置图,测定井位轴线方格控制网和高程基准点。确定井位中心,放出开挖边线。用石灰放线确定工作井井口开挖尺寸线,井口开挖尺寸线定好之后,并经现场监理人员复查、认可后,进行第一井节开挖。待第一井节浇筑完毕后,及时将轴线和高程基准点准确的标注在砼井口上。
确定工作井井口开挖尺寸线,须依据设计工作井深度,按“塔”形结构尺寸,以井底以上2.0m内竖向工作空间,在护壁支护后,仍有5.0m*6.0m水平工作空间的基础上,准确、仔细计算。
资料截图
  • 顶管工作坑专项施工方案
  • 顶管工作坑专项施工方案
  • 顶管工作坑专项施工方案
