您当前位置:首页 » 给排水工程 » 给排水施工
污水排放管道安装工程施工方案
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-10-25
  • 资料类型:RAR
  • 资料大小:16.2 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

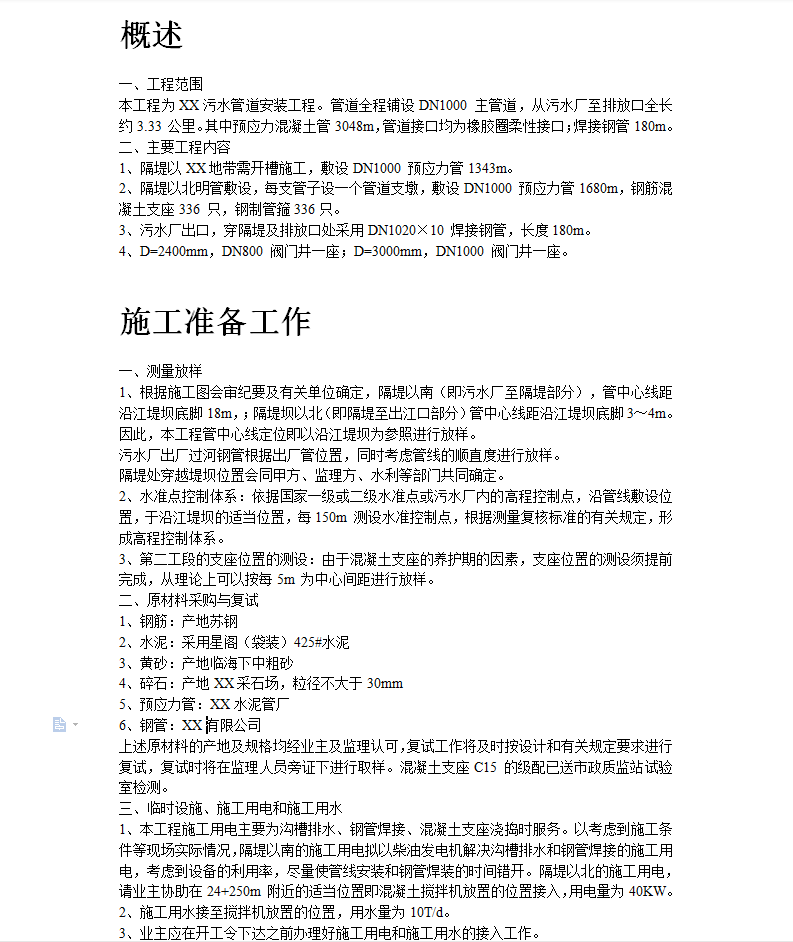

污水排放管道安装工程施工方案
本工程为XX污水管道安装工程。管道全程铺设DN1000 主管道,从污水厂至排放口全长约3.33 公里。其中预应力混凝土管3048m,管道接口均为橡胶圈柔性接口;焊接钢管180m。
沟槽开挖
沟槽开挖采用船式挖土机进行沟槽开挖,由于临近江堤,经会审确定沟槽开挖深度为1.5m(据此,局部管顶可能高出现状地面),管顶上部覆土有问题,放坡系数暂定1:1.00。由于地处滩涂,沟槽开挖出现塌方的可能性较大,因此,放坡系数有可能根据现场作调整,工程量增加部分将会同设计监理共同
确定。由于沟槽深度较浅,沟槽开挖不准备采取其它保护措施,均采取放坡来确保不塌方。沟槽机械开挖时预留20cm,作为人工清槽。沟槽排水的处理:每50米设置一个集水坑,集水井位于沟槽外测,以污水泵抽出。

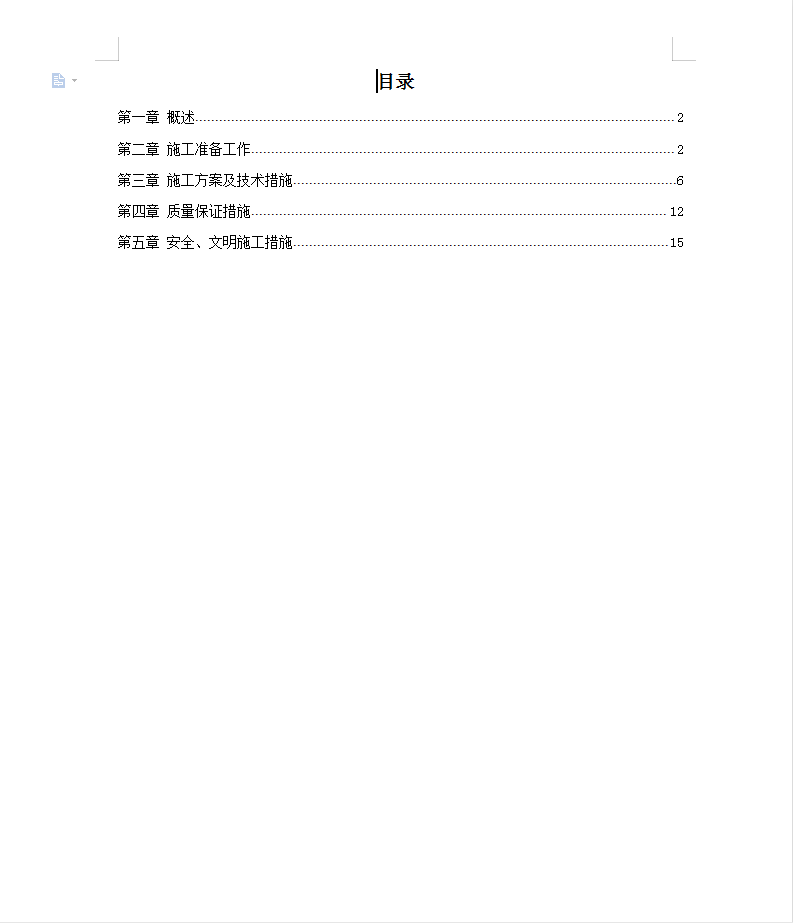

目录
第一章 概述
第二章 施工准备工作

第三章 施工方案及技术措施
第四章 质量保证措施
第五章 安全、文明施工措施
资料截图
  • 污水排放管道安装工程施工方案
  • 污水排放管道安装工程施工方案
  • 污水排放管道安装工程施工方案
