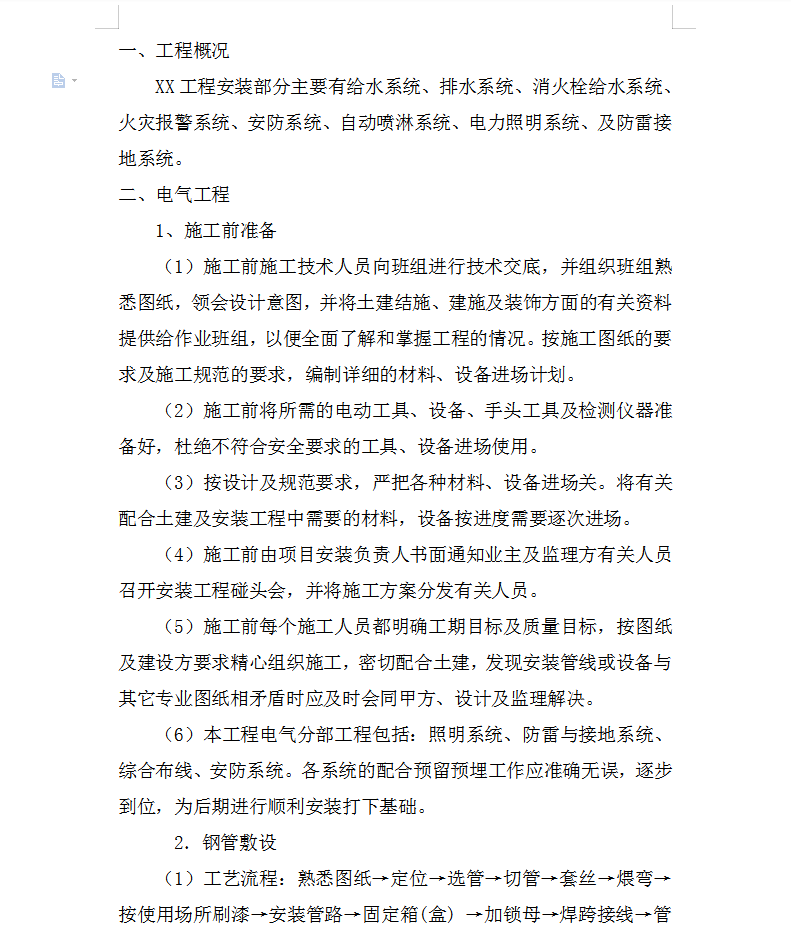

XX工程安装部分主要有给水系统、排水系统、消火栓给水系统、火灾报警系统、安防系统、自动喷淋系统、电力照明系统、及防雷接地系统。
钢管敷设
(1)工艺流程:熟悉图纸→定位→选管→切管→套丝→煨弯→按使用场所刷漆→安装管路→固定箱(盒) →加锁母→焊跨接线→管口保护→隐蔽验收。
(2)钢管在安装前应做防腐处理,一般先用除锈机或钢丝刷除锈,埋入砖墙的钢管外壁均要刷防锈漆,如果是室外土层里电缆保护钢管或电气配管,其钢管外壁还要刷二遍沥青油保护处理。所有钢管安装前管内要做试通处理,防止堵塞。
(3)钢管敷设路径应严格按设计施工图作业,当有较大变动时应与甲方或监理联系,征得同意方可施工。施工中水平管做统一标高(以土建提供的+50线为基准)。在固定箱(盒)前要对管口进行处理,以防毛刺损伤电缆。电线管线在过伸缩缝、沉降缝时做格控制管口标高及箱(盒)的标高。管口进入箱(盒)应顺直,配电箱上下管口应排列整齐,高度一致处理。
(4)开关、插座盒及配电箱的上下配管管口均应加锁母,位置准确。
(5)开关、插座盒在配合土建砌砖时应将盒面高出砖面10mm安装(如是竹胶板可不高出墙面),避免土建抹完灰后箱盒里凹凸墙面,安装在混凝土里的配电箱应尽量将暗装箱体一次性安装到位,避免二次剔凿打洞影响结构质量。
(6)有木装饰的墙面应将箱(盒)表面与装饰面安装一致,以避免二次加装套盒。
