您当前位置:首页 » 给排水工程 » 给排水施工
某污水处理厂工程泵站污水连通管施工组织设计 17P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-25
  • 资料类型:RAR
  • 资料大小:45.7 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某污水处理厂工程泵站污水连通管施工组织设计 17P

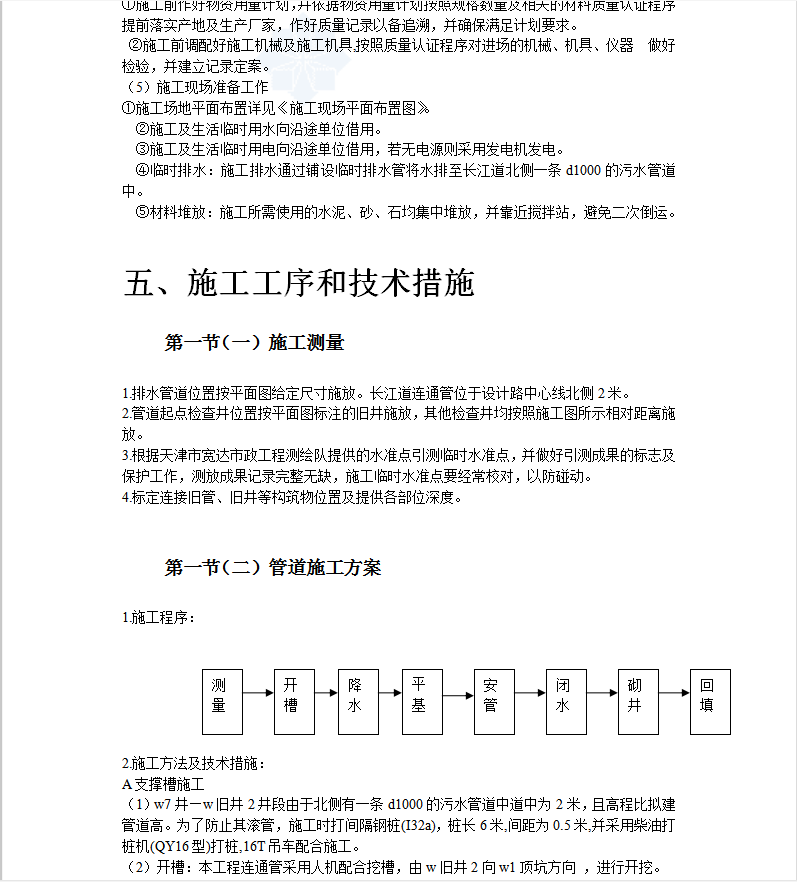

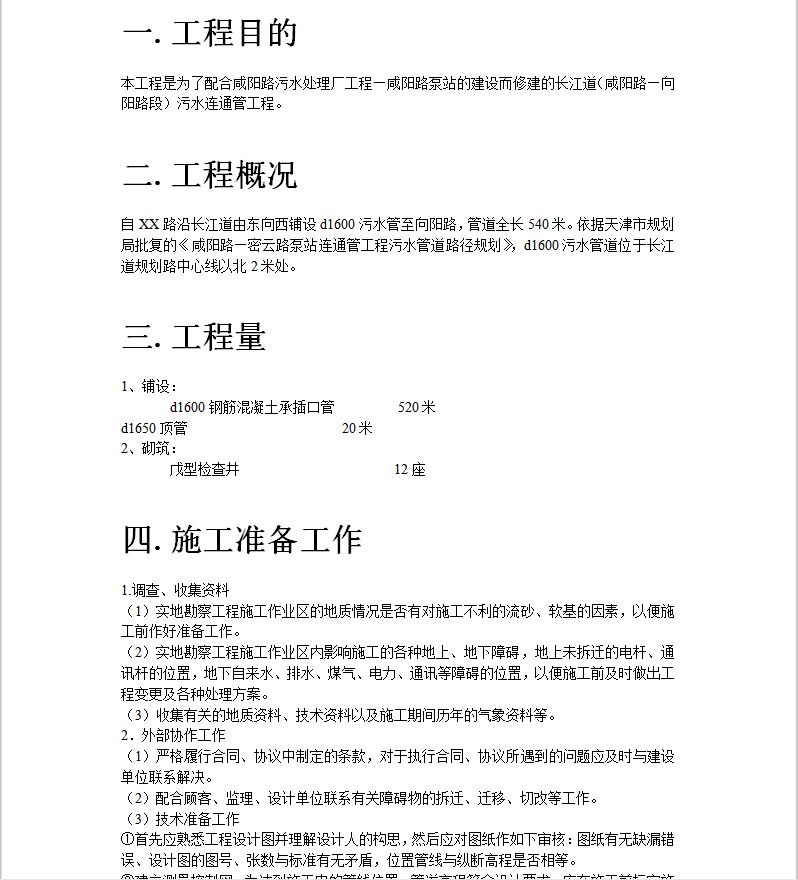

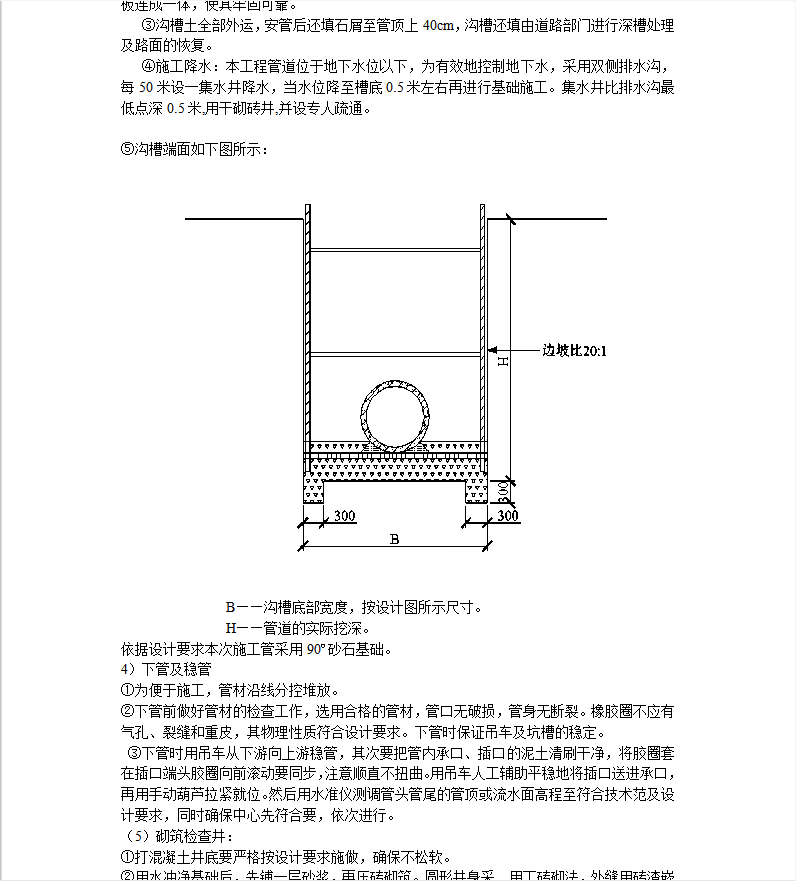

一.工程目的
本工程是为了配合咸阳路污水处理厂工程—咸阳路泵站的建设而修建的长江道(咸阳路—向阳路段)污水连通管工程。
二.工程概况
自XX路沿长江道由东向西铺设d1600污水管至向阳路,管道全长540米。依据天津市规划局批复的《咸阳路—密云路泵站连通管工程污水管道路径规划》,d1600污水管道位于长江道规划路中心线以北2米处。
三.工程量
1、铺设:
d1600钢筋混凝土承插口管 520米
d1650顶管 20米
2、砌筑:
戊型检查井 12座
四.施工准备工作
1.调查、收集资料
(1)实地勘察工程施工作业区的地质情况是否有对施工不利的流砂、软基的因素,以便施工前作好准备工作。
(2)实地勘察工程施工作业区内影响施工的各种地上、地下障碍,地上未拆迁的电杆、通讯杆的位置,地下自来水、排水、煤气、电力、通讯等障碍的位置,以便施工前及时做出工程变更及各种处理方案。
(3)收集有关的地质资料、技术资料以及施工期间历年的气象资料等。
2.外部协作工作
(1)严格履行合同、协议中制定的条款,对于执行合同、协议所遇到的问题应及时与建设单位联系解决。
(2)配合顾客、监理、设计单位联系有关障碍物的拆迁、迁移、切改等工作。
(3)技术准备工作
①首先应熟悉工程设计图并理解设计人的构思,然后应对图纸作如下审核:图纸有无缺漏错误、设计图的图号、张数与标准有无矛盾,位置管线与纵断高程是否相等。
②建立测量控制网,为达到施工中的管线位置、管道高程符合设计要求,应在施工前标定施工范围,按一定距离布点,组成测量控制网,保证施工的放线需要,质检需要、并定期检查校核。
资料截图
  • 某污水处理厂工程泵站污水连通管施工组织设计 17P
  • 某污水处理厂工程泵站污水连通管施工组织设计 17P
  • 某污水处理厂工程泵站污水连通管施工组织设计 17P
