您当前位置:首页 » 给排水工程 » 给排水施工
某市住宅小区精装修工程防渗措施专项施工方案 10P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-12-11
  • 资料类型:RAR
  • 资料大小:149 KB
  • 资料分类:给排水工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某市住宅小区精装修工程防渗措施专项施工方案 10P
4、施工工艺
4.1 防水做法:
本项目采用东方雨虹牌JSA-101 II型聚合物水泥防水涂料,涂刷法施工,室内无淋浴设施的立墙面涂料应上翻≥300mm,有淋浴设施的立墙面涂料应上翻≥1.8m,阴阳角、平立面交接处、穿出套管、地漏等节点需做300mm宽增强层。防水涂料涂刷法施工,3-4遍成膜。

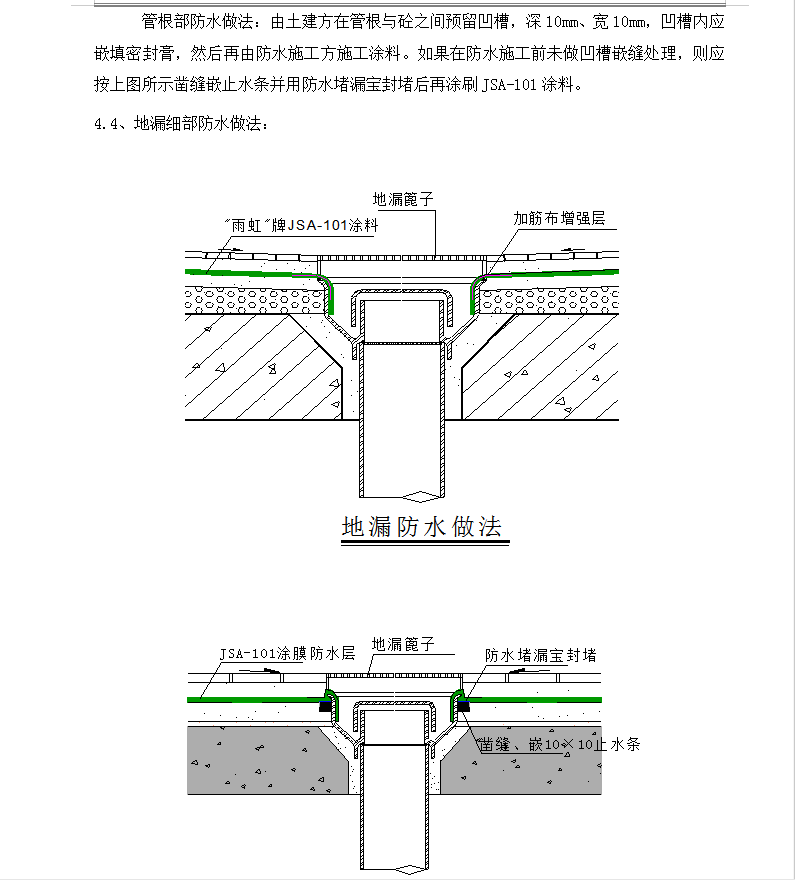

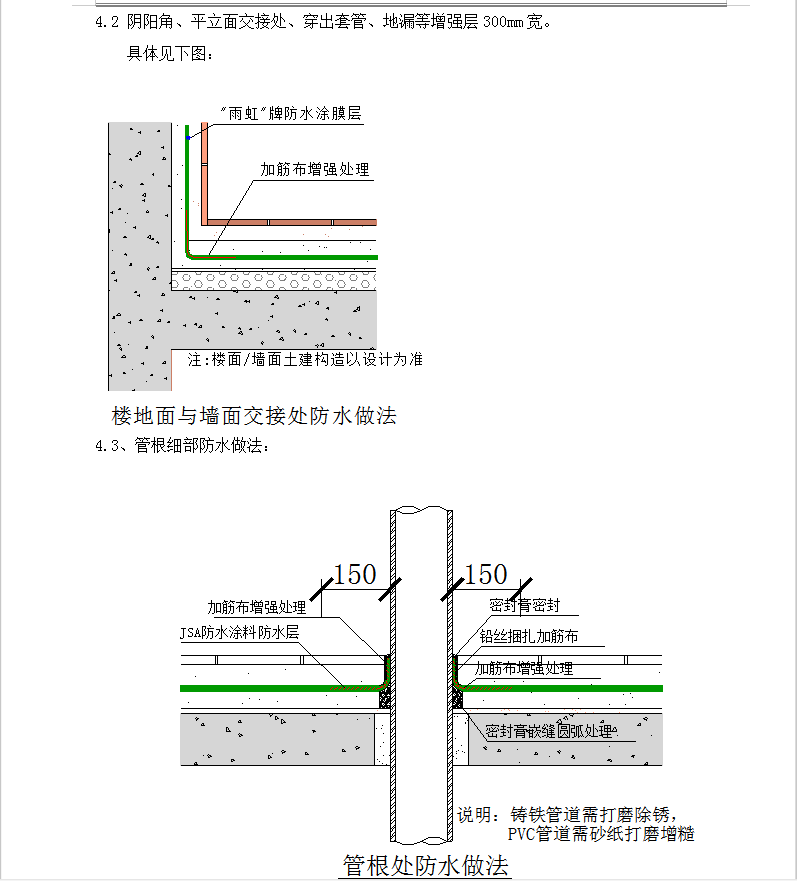

4.2 阴阳角、平立面交接处、穿出套管、地漏等增强层300mm宽。
6、施工操作要点和技术要求

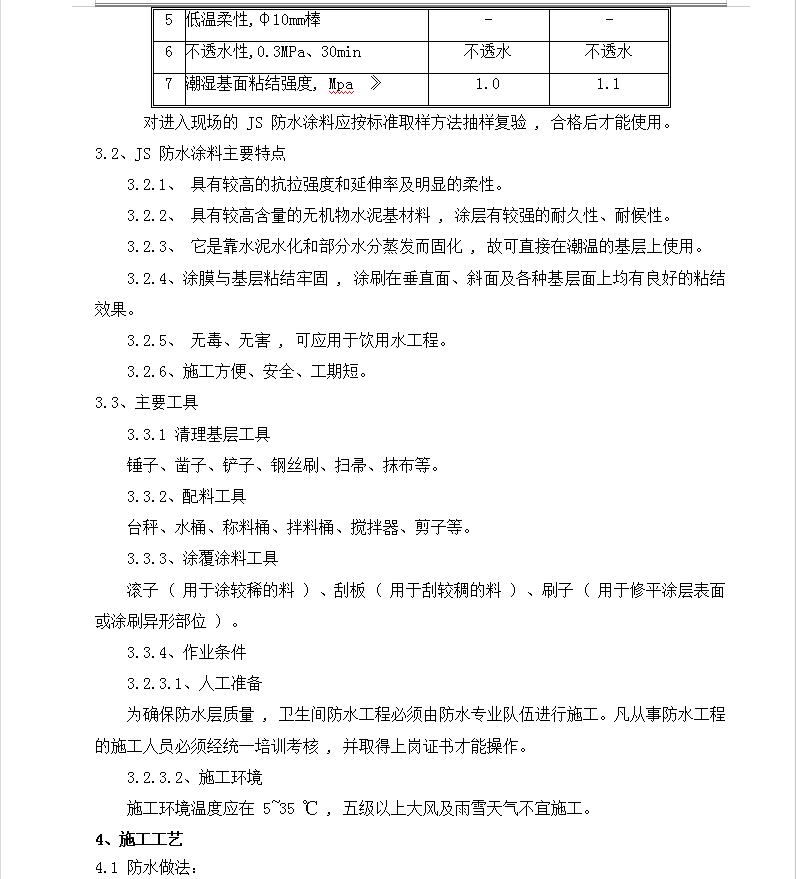

6.1、 工艺流程
基层处理 → 涂刷 JS 防水涂料底层 → 细部附加层增强处理 → 涂刷 JS 防水涂料下层 → 涂刷中层涂料 → 涂刷面层涂料 → 保护层施工
6.2、基层清理:选用合适的工具将基层清扫干净,不得有浮尘、杂物,不得有明水。
6.3、滚刷底涂:底涂是为了提高涂膜与基层的粘结力,而当基层潮湿或在不吸水的干净的基层上使用时,可不做底涂(具体应视现场情况而定)。底涂用量一般为0.3kg/m2。
6.4、细部附加处理:在地漏、管根、阴阳角等易发生漏水的部位应增加一层加筋布加强处理。首先用橡胶刮板或油漆刷厚度均匀地涂刷一遍JSA-101涂料,涂刷宽度300mm为宜,并立即粘贴加筋布进行加筋增强处理。加筋布粘贴时,应用漆刷摊压平整,与下层涂料贴合紧密,搭接宽度100mm,表面再涂刷一至二层涂料,使其达到设计要求的厚度。
6.5、涂刷第一道涂层:细部节点处理完毕且涂膜干燥后,进行第一道大面涂层的施工。涂刷时要均匀,不能有局部沉积,并要多次涂刮使涂料与基层之间不留气泡。
6.6、涂刷第二道涂层:在第一道涂层干燥后(一般间隔8h,一般以手摸不粘手为准),进行第二道涂层的施工,涂刷的方向与第一道相互垂直,干燥后再涂刷下一道涂层,直到达到设计厚度。
资料截图
  • 某市住宅小区精装修工程防渗措施专项施工方案 10P
  • 某市住宅小区精装修工程防渗措施专项施工方案 10P
  • 某市住宅小区精装修工程防渗措施专项施工方案 10P
