室外给排水管道工程施工方案 16P

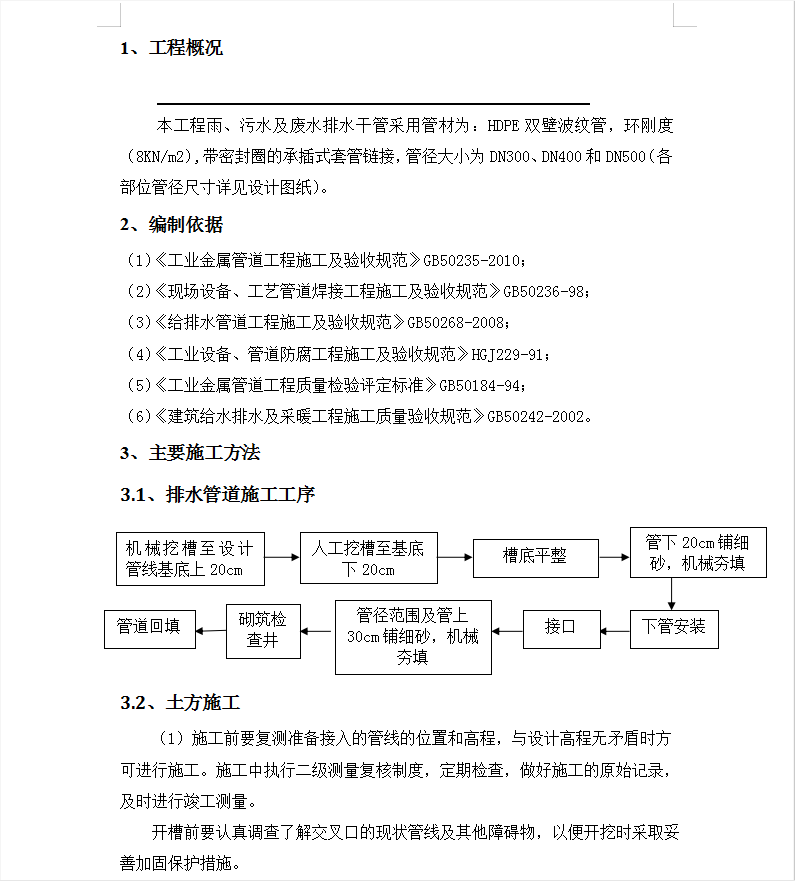

本工程雨、污水及废水排水干管采用管材为:HDPE双壁波纹管,环刚度(8KN/m2),带密封圈的承插式套管链接,管径大小为DN300、DN400和DN500(各部位管径尺寸详见设计图纸)。
3.2、土方施工
(1)施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工。施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量。
开槽前要认真调查了解交叉口的现状管线及其他障碍物,以便开挖时采取妥善加固保护措施。
(2)机械开槽,槽底预留20cm,由人工清理槽底,确保槽底原土不受扰动。
(3)开槽区域内侧为地下室外墙,外侧坡度原基坑支护中上部土钉墙结构,堆土距离开槽上口线保持一定安全距离。
(4)开槽后,在铺设基础之前应约请有关人员包括设计、监理、甲方验槽,合格后方可进行下道工序。
(5)槽底经验收合格后,采用砂子铺设20cm基础,砂子基础应夯实以确保密实。管线上方铺设30cm级配砂石,并夯填碾压。
3.3、管道施工
3.3.1采用DN300HDPE、DN400HDPE、DN500HDPE管材,管道接口采用带密封圈的承插式套管链接,管道的施工应该严格按照《给水排水管道工程施工及验收规范》GB50268-97要求施工。
3.3.2 管材及配件的性能要求:
施工所使用的管材,满足相应的设计图纸要求,环刚度不小于8KN/m2。材料进场后及下管前要对管材及附件进行检验,包括出厂合格证和检测报告。
3.3.3 管材及配件的运输和存放
(1)管材在运输、装卸及堆放过程中严禁抛扔或激烈碰撞,应避阳光爆晒。
(2)HDPE管管材、配件堆放时,应放平垫实,堆放高度不宜超过1.5米。
(3)管道的铺设应在沟底标高和管道基础质量检查合格后进行进行,再铺设管道前要对管材、管件等重新进行一次外观检查,发现有问题的管材、管件均不得采用。
3.3.4下管
(1)管材在放入沟内时,应采用可靠的软带吊具,平稳下沟,不能与沟壁或沟底剧烈碰撞。
(2)每天下班前及时封堵,防止被水浸泡。
