室外给水管道工程施工方案 21p

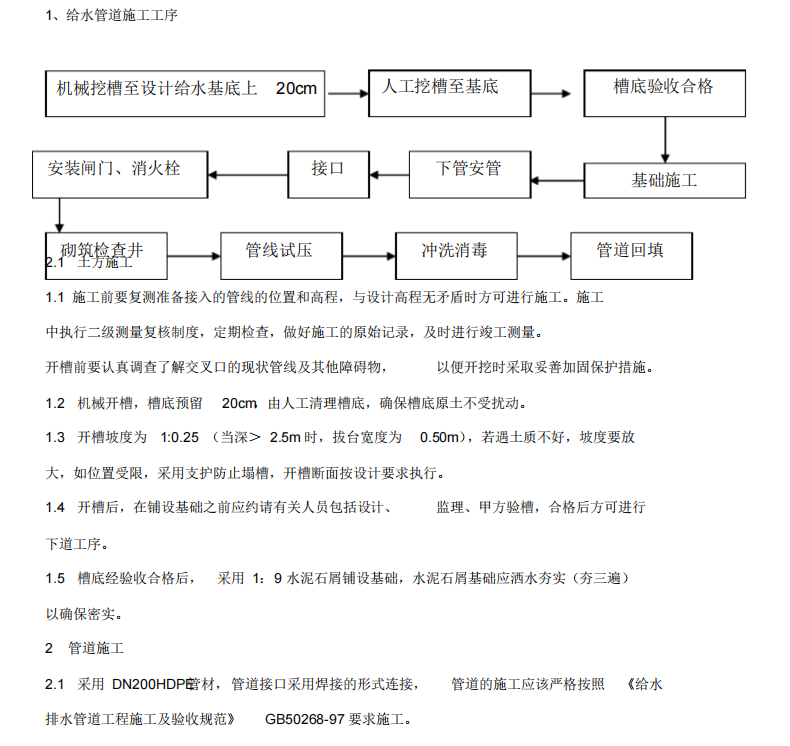

施工前要复测准备接入的管线的位置和高程,与设计高程无矛盾时方可进行施工。施工中执行二级测量复核制度,定期检查,做好施工的原始记录,及时进行竣工测量。开槽前要认真调查了解交叉口的现状管线及其他障碍物, 以便开挖时采取妥善加固保护措施。
