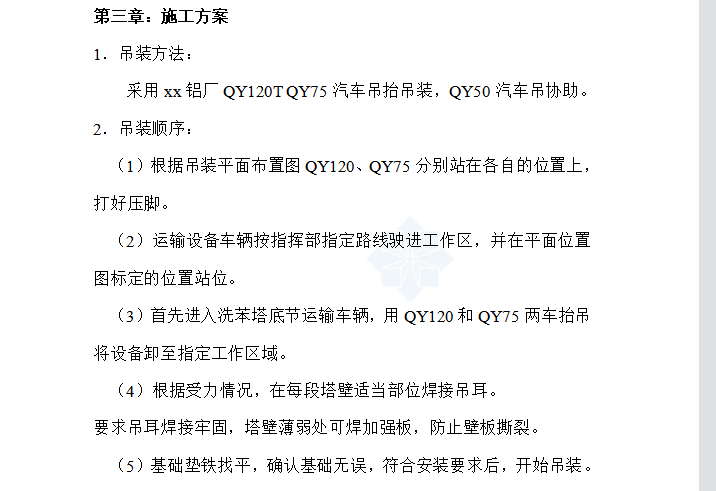

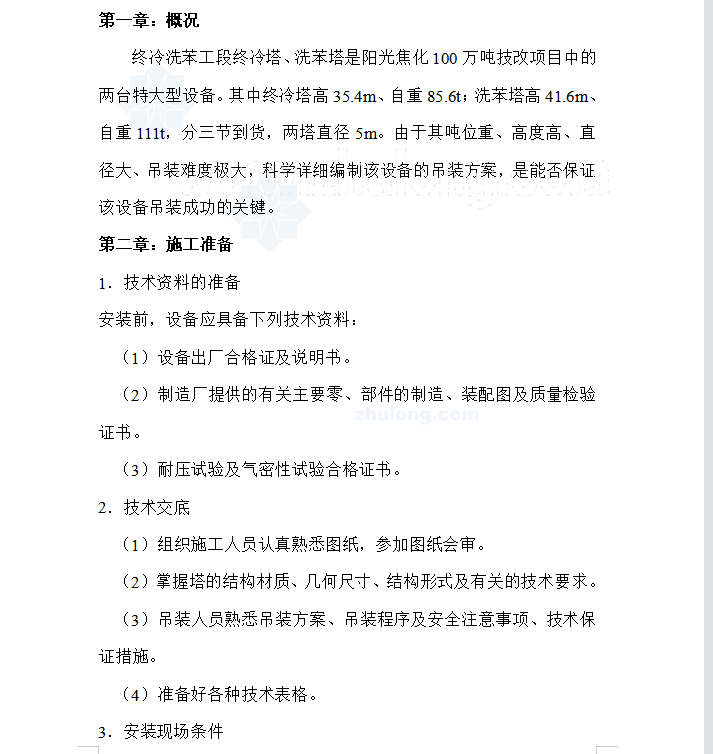

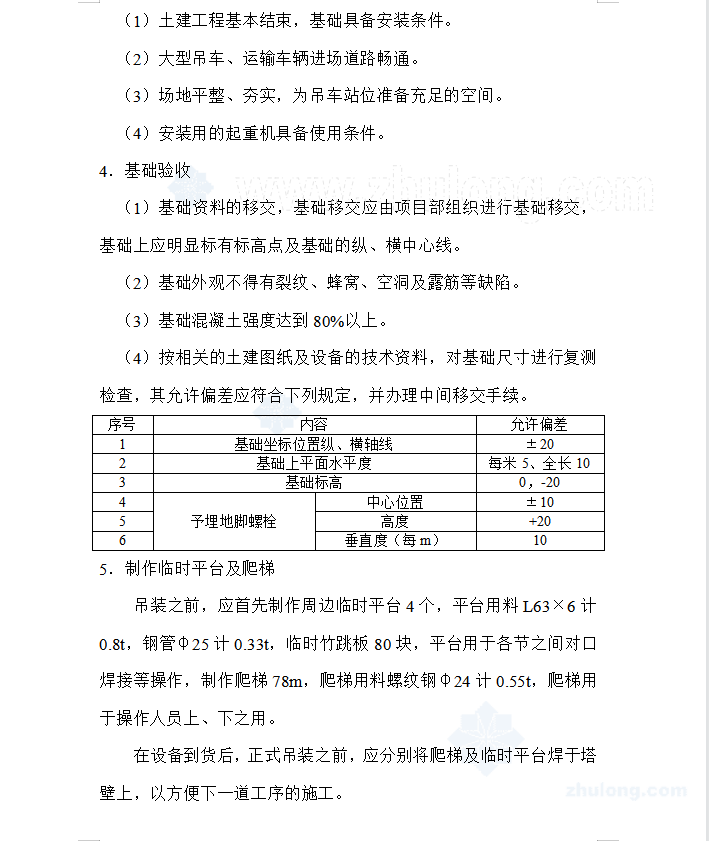

终冷洗苯工段终冷塔、洗苯塔吊装方案
根据吊装平面布置图QY120、QY75分别站在各自的位置上,打好压脚。运输设备车辆按指挥部指定路线驶进工作区,并在平面位置图标定的位置站位。首先进入洗苯塔底节运输车辆,用QY120和QY75两车抬吊将设备卸至指定工作区域。
