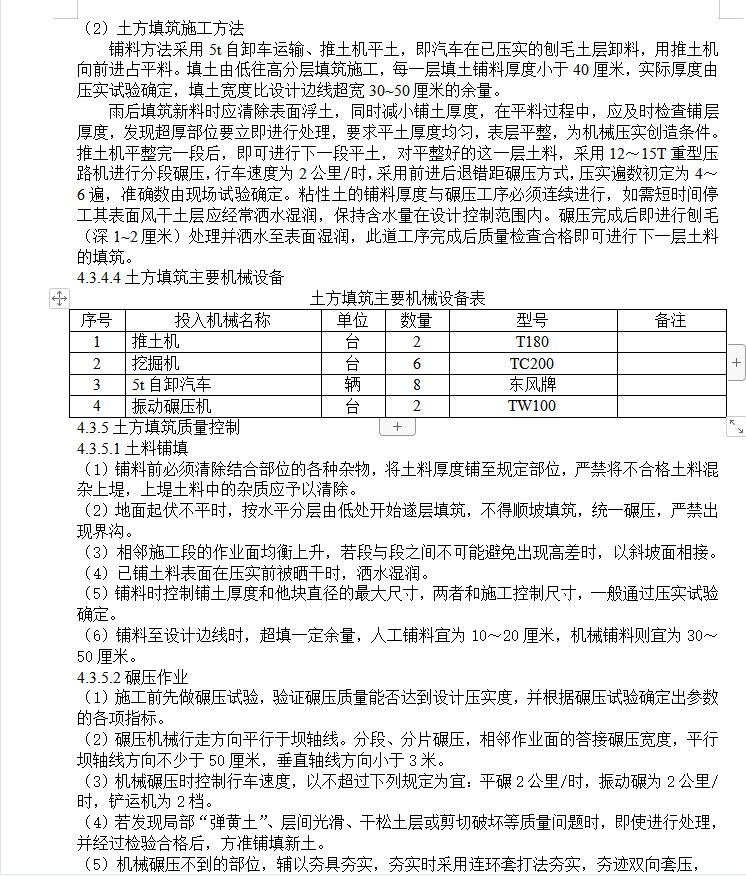

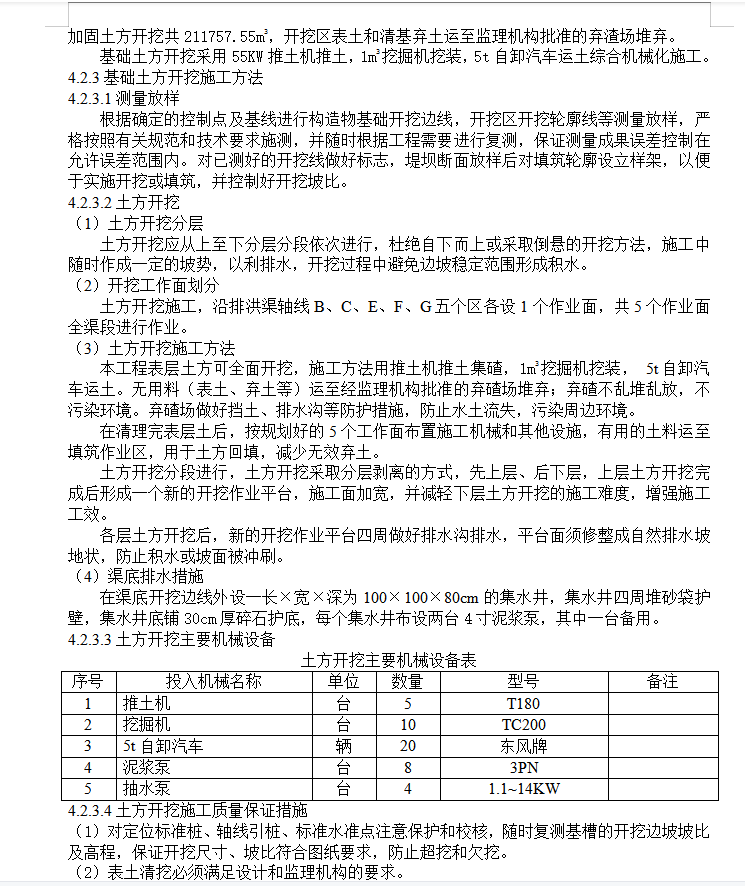

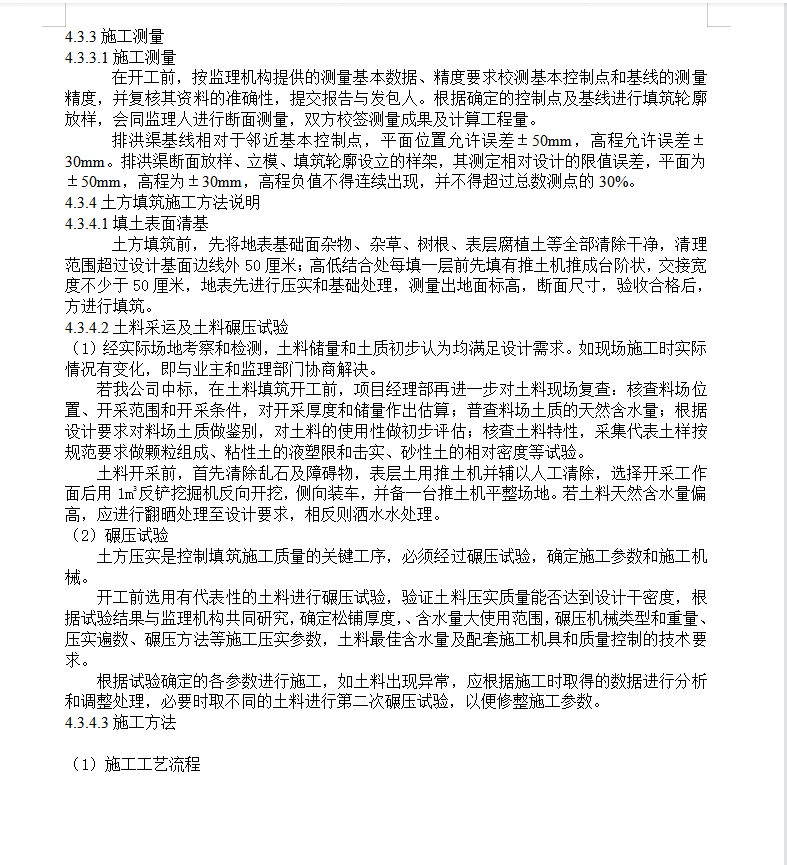

某排洪渠工程施工组织设计方案 45p
本工程基础土方开挖包括全渠段的渠道及基础土方、滚水堰基础土方、C区右岸陡坡段加固土方开挖211757.55m3,开挖区表土和清基弃土运至监理机构批准的弃渣场堆弃。基础土方开挖采用55KW推土机推土,1m3挖掘机挖装,5t自卸汽车运土综合机械化施工。
