室外道路及管网工程施工组织设计方案 31p

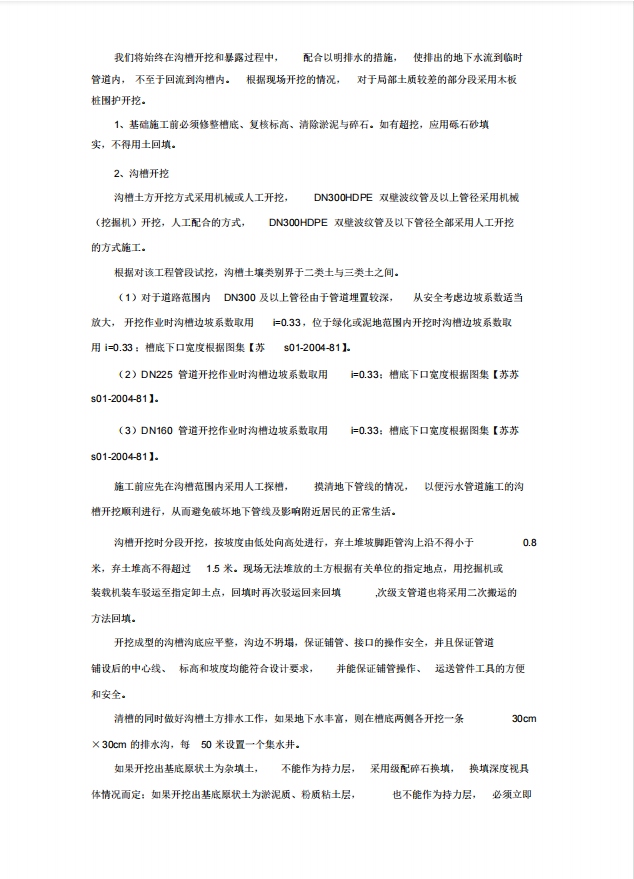

沟槽开挖时分段开挖,按坡度由低处向高处进行,弃土堆坡脚距管沟上沿不得小于 0.8米,弃土堆高不得超过 1.5 米。现场无法堆放的土方根据有关单位的指定地点,用挖掘机或装载机装车驳运至指定卸土点,回填时再次驳运回来回填 ,次级支管道也将采用二次搬运的方法回填。
