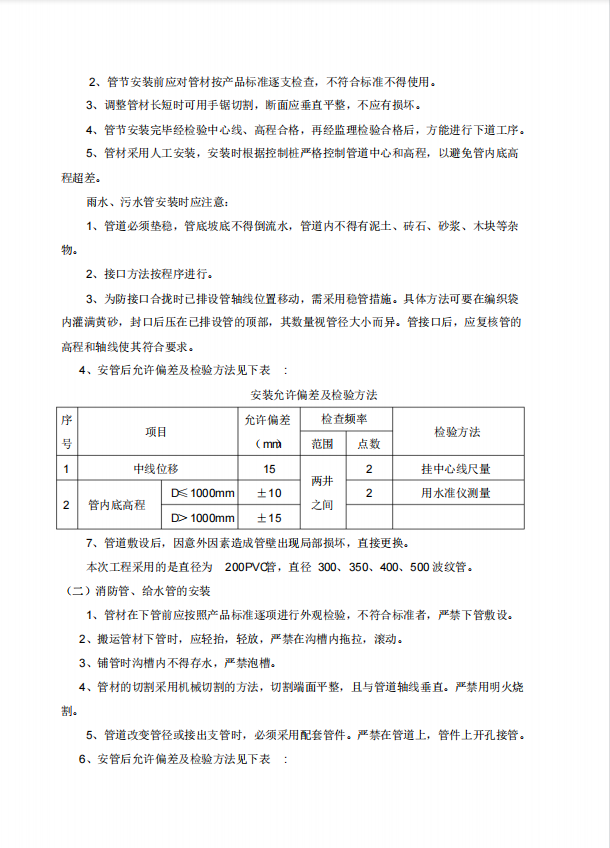

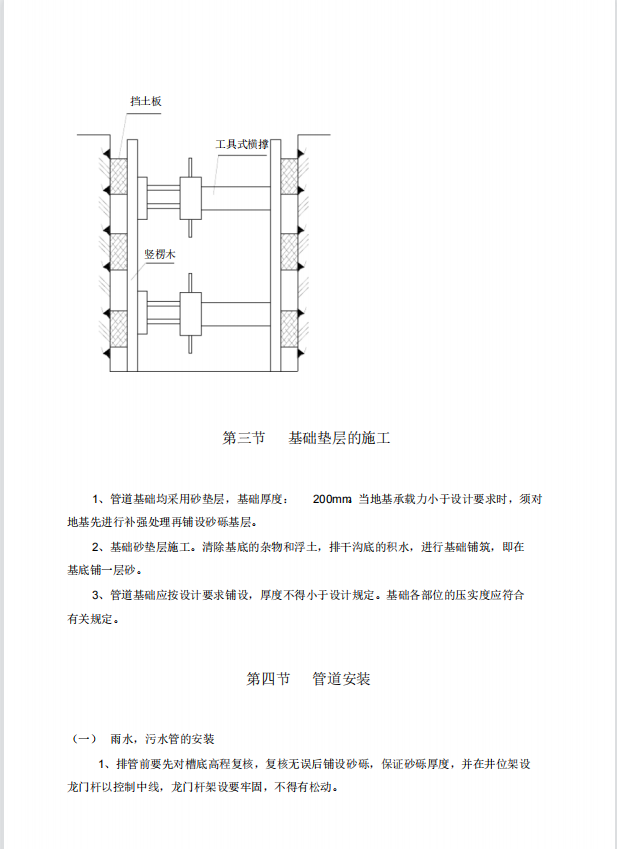

综合楼室外管网及道路施工组织设计 33p

本工程开挖深度不大,根据土质、地下水位、地下及地上构筑物以及施工环境等情况进行沟槽施工。沟槽的开挖采用直槽的形式,人机结合。挖掘机械采用拟采用 1m3斗容量的反铲挖掘机,运输土方机械利用 15m3 的自卸汽车。沟槽开挖前先进行测量放样,放出管道中心线,按中心线用白粉划出。开挖应分段进行。挖掘机挖土用水准仪控制标高,防止沟槽超挖或扰动基底,当挖至距槽底 20㎝时,采用人工挖土,修整槽底,经验槽合格后,立即进行基础施工。
