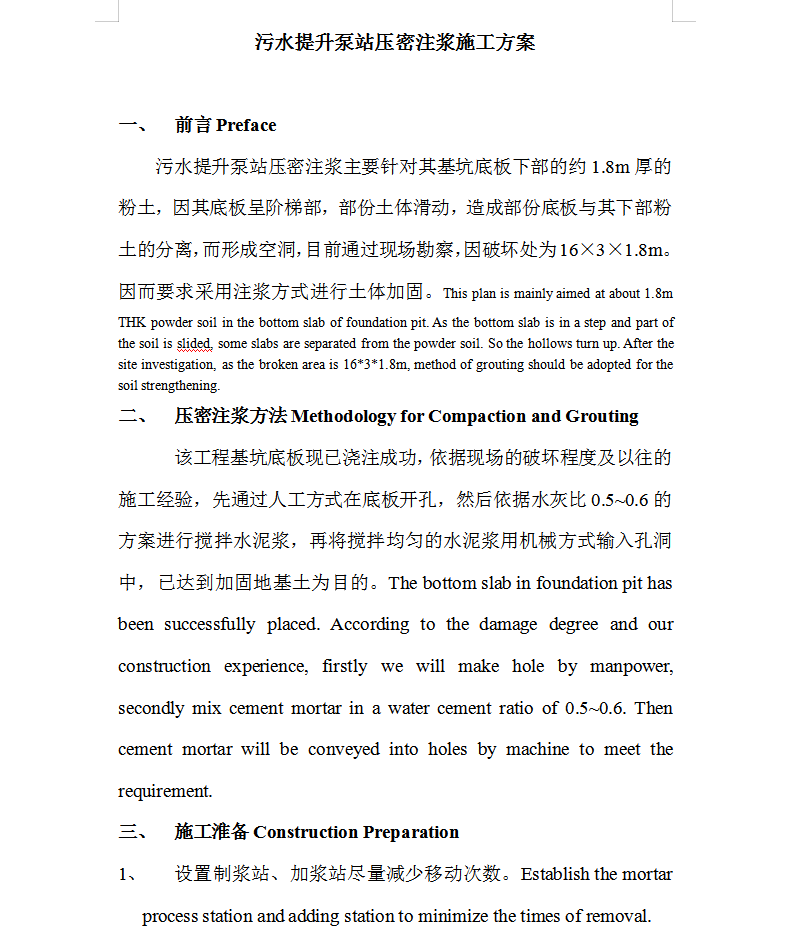

污水提升泵站压密注浆施工方案
该工程基坑底板现已浇注成功,依据现场的破坏程度及以往的施工经验,先通过人工方式在底板开孔,然后依据水灰比0.5~0.6的方案进行搅拌水泥浆,再将搅拌均匀的水泥浆用机械方式输入孔洞中,已达到加固地基土为目的。
四、施工计划Construction Plan

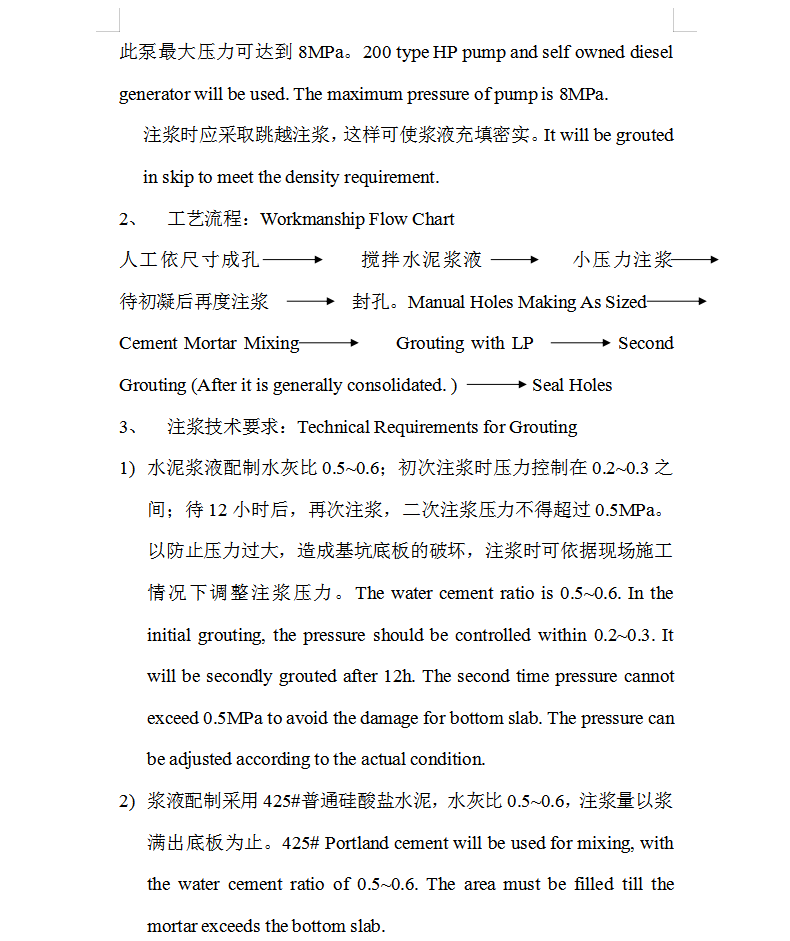

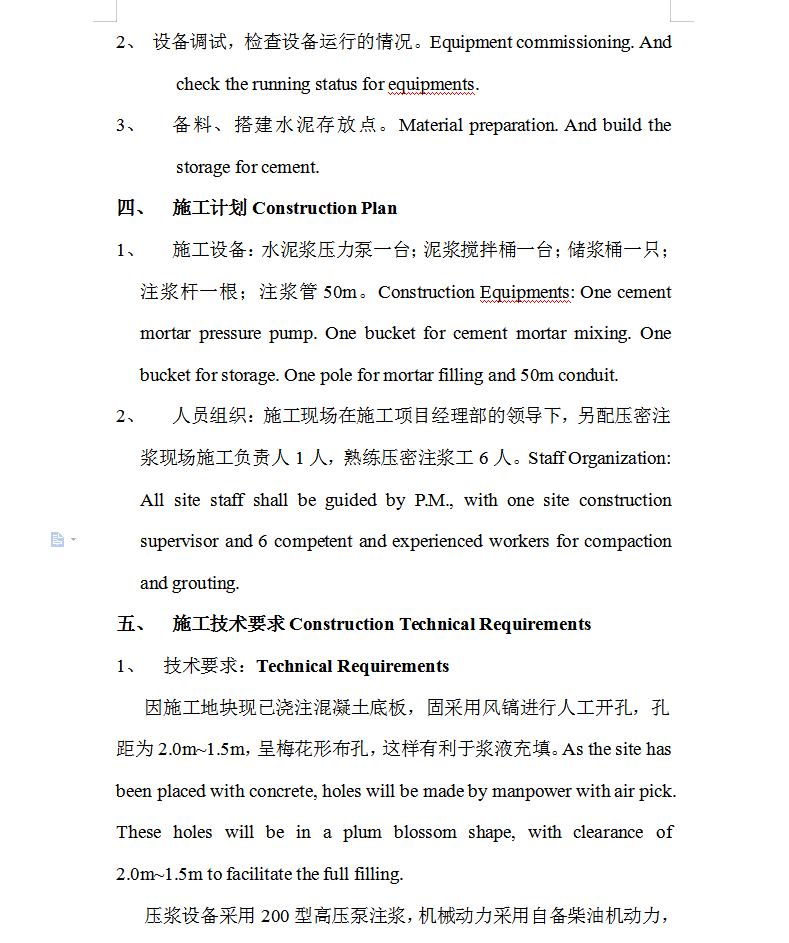

施工设备:水泥浆压力泵一台;泥浆搅拌桶一台;储浆桶一只;注浆杆一根;注浆管50m。
人员组织:施工现场在施工项目经理部的领导下,另配压密注浆现场施工负责人1人,熟练压密注浆工6人。
