您当前位置:首页 » 环保工程 » 施工方案
某小镇地区污水处理厂排水管线工程施工组织设计 75P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-11-11
  • 资料类型:RAR
  • 资料大小:201 KB
  • 资料分类:环保工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
某小镇地区污水处理厂排水管线工程施工组织设计 75P

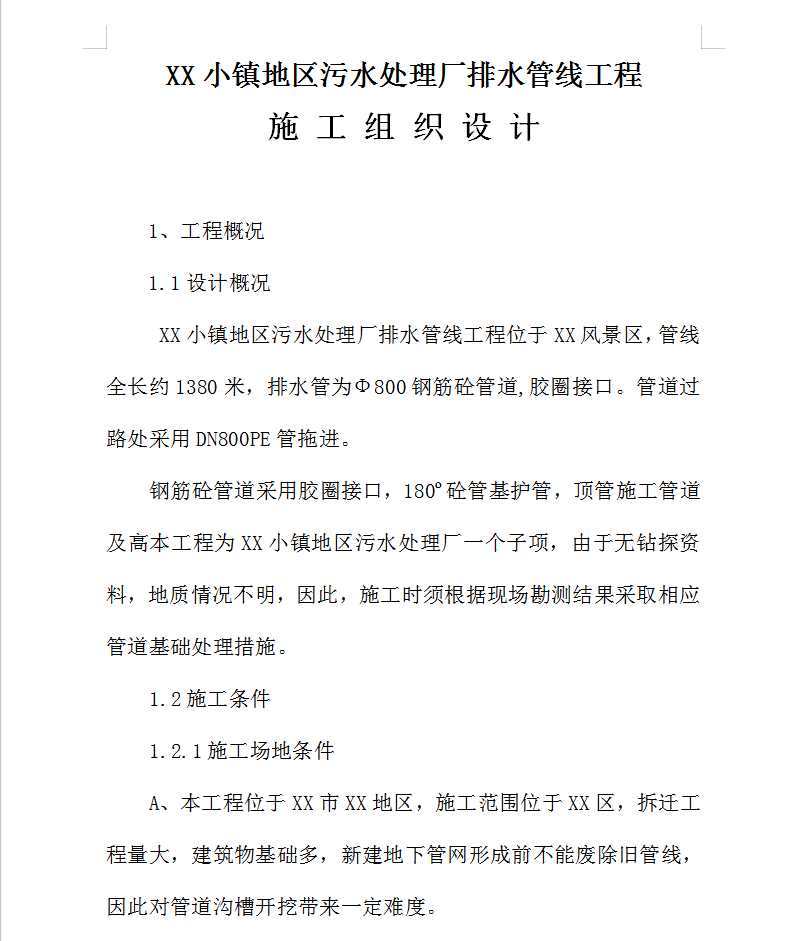

XX小镇地区污水处理厂排水管线工程位于XX风景区,管线全长约1380米,排水管为Ф800钢筋砼管道,胶圈接口。管道过路处采用DN800PE管拖进。
钢筋砼管道采用胶圈接口,180o砼管基护管,顶管施工管道及高本工程为XX小镇地区污水处理厂一个子项,由于无钻探资料,地质情况不明,因此,施工时须根据现场勘测结果采取相应管道基础处理措施。
A、测量控制:
(1)沟槽开挖前,在现场测设出控制中心桩,并用石灰放出中线及两侧开挖边线,避免开挖时偏移。
(2)为便于标高控制,沿管线方向每隔100m设置一个临时水准点,临时水准点闭合差应符合(L为水准点之是的水平距离,单位km)的规定标准。
B、质量标准允许偏差:
沟槽底高程:0,-30mm
安管:L≤4m时,中线±40mm,4≤L≤8时,中线±75mm
管内底高程:D≤1000mm时,±10mm,D>1000mm时,±10mm
接口宽度:+5mm,0 厚度:+5mm,0

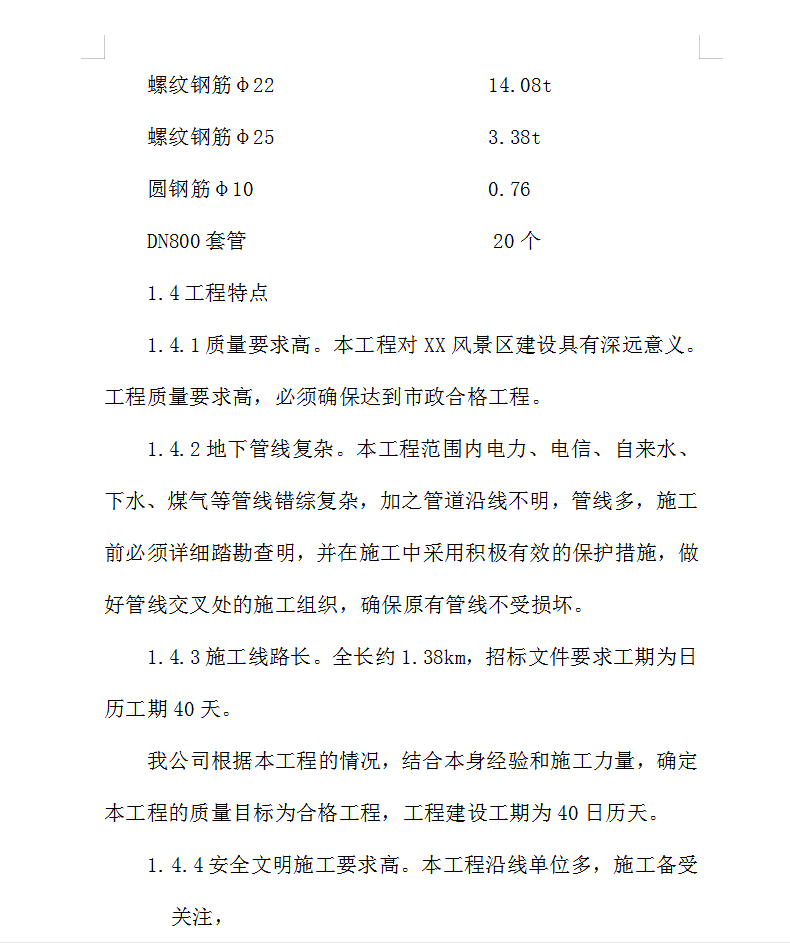

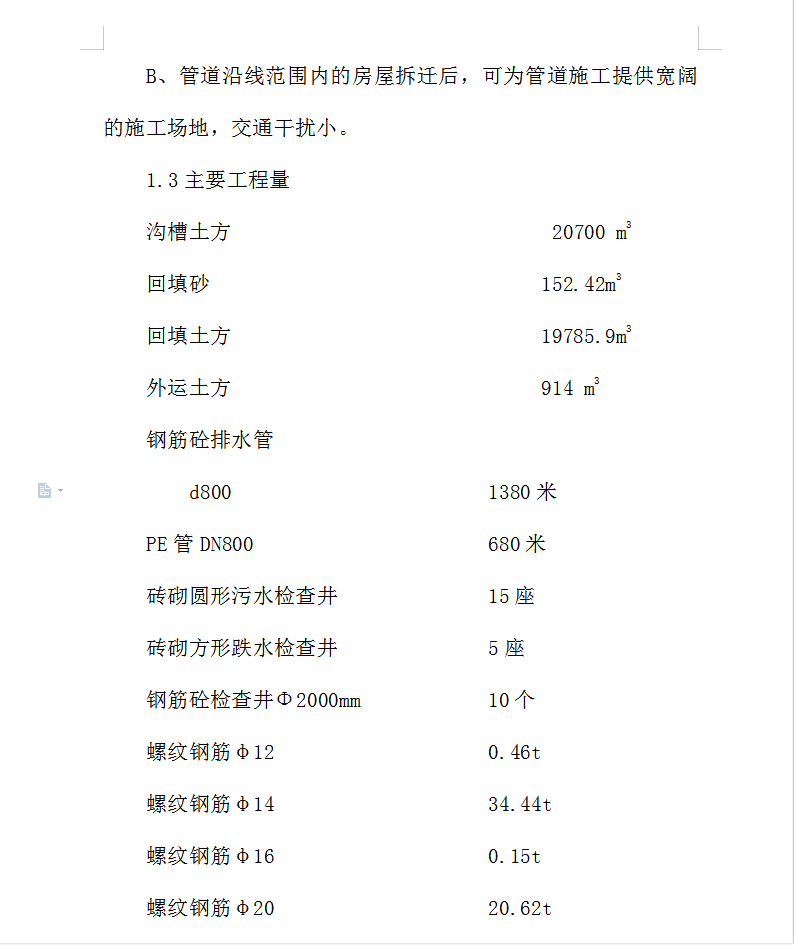

资料截图
  • 某小镇地区污水处理厂排水管线工程施工组织设计 75P
  • 某小镇地区污水处理厂排水管线工程施工组织设计 75P
  • 某小镇地区污水处理厂排水管线工程施工组织设计 75P
