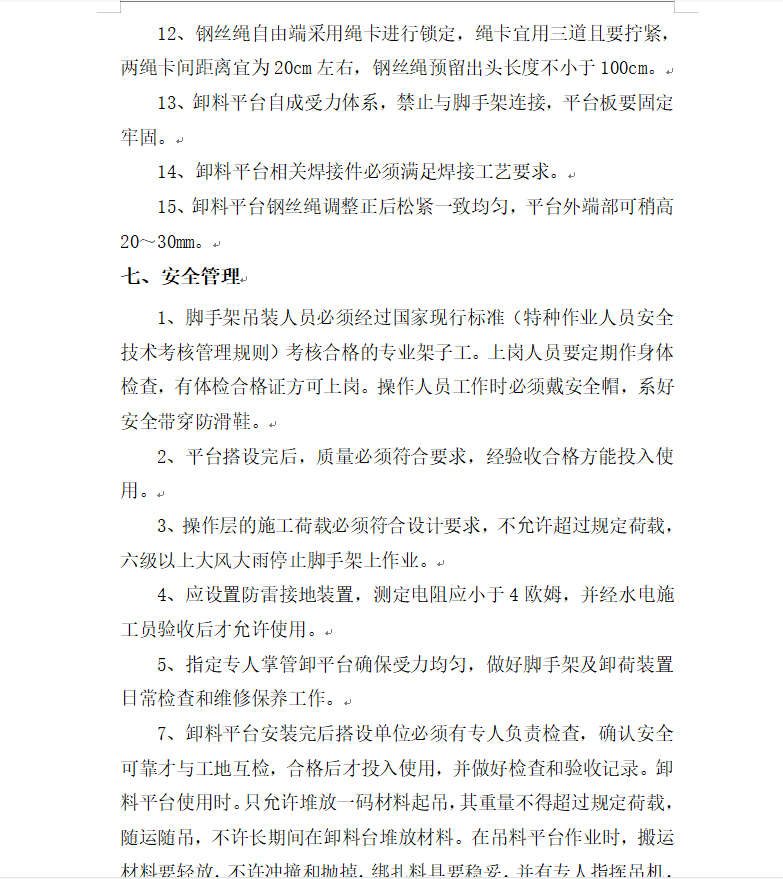

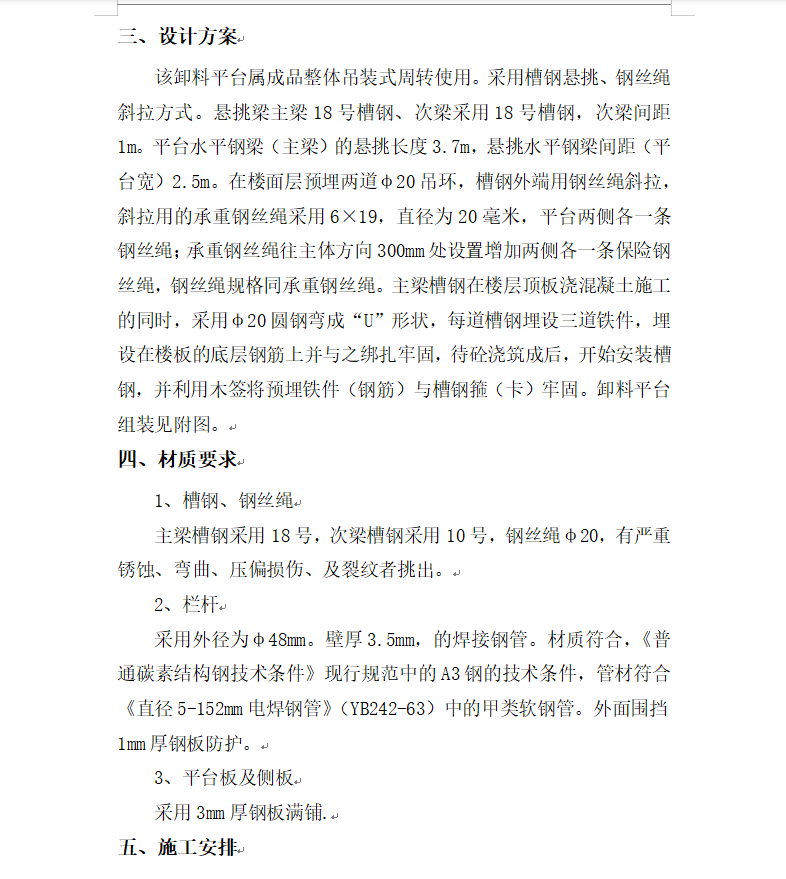

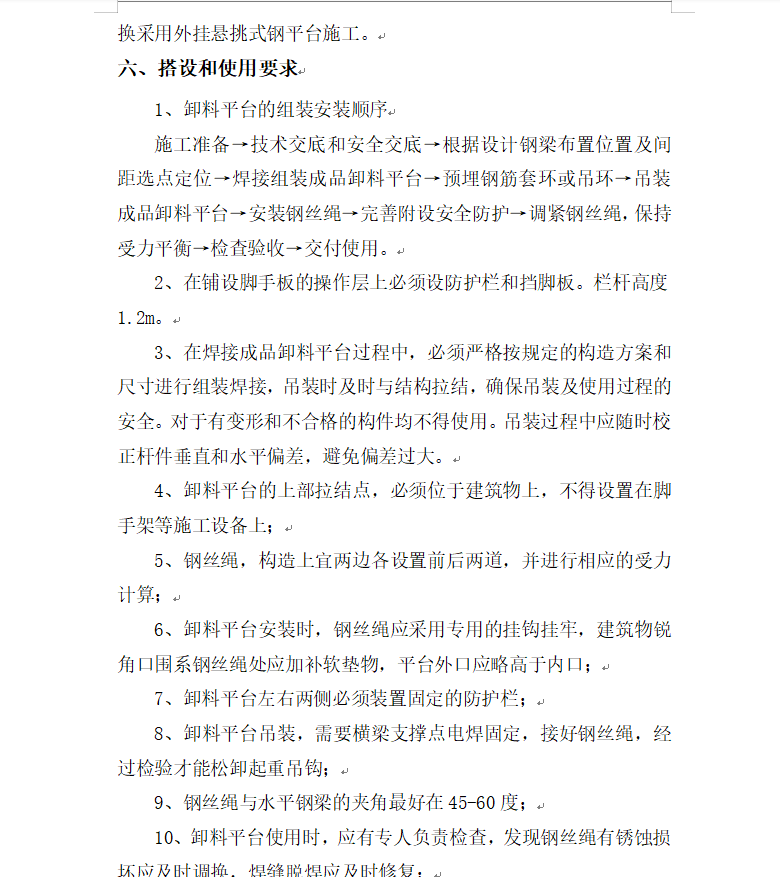

该卸料平台属成品整体吊装式周转使用。采用槽钢悬挑、钢丝绳斜拉方式。悬挑梁主梁18号槽钢、次梁采用18号槽钢,次梁间距1m。平台水平钢梁(主梁)的悬挑长度3.7m,悬挑水平钢梁间距(平台宽)2.5m。在楼面层预埋两道φ20吊环,槽钢外端用钢丝绳斜拉,斜拉用的承重钢丝绳采用6×19,直径为20毫米,平台两侧各一条钢丝绳;承重钢丝绳往主体方向300mm处设置增加两侧各一条保险钢丝绳,钢丝绳规格同承重钢丝绳。主梁槽钢在楼层顶板浇混凝土施工的同时,采用φ20圆钢弯成“U”形状,每道槽钢埋设三道铁件,埋设在楼板的底层钢筋上并与之绑扎牢固,待砼浇筑成后,开始安装槽钢,并利用木签将预埋铁件(钢筋)与槽钢箍(卡)牢固。
