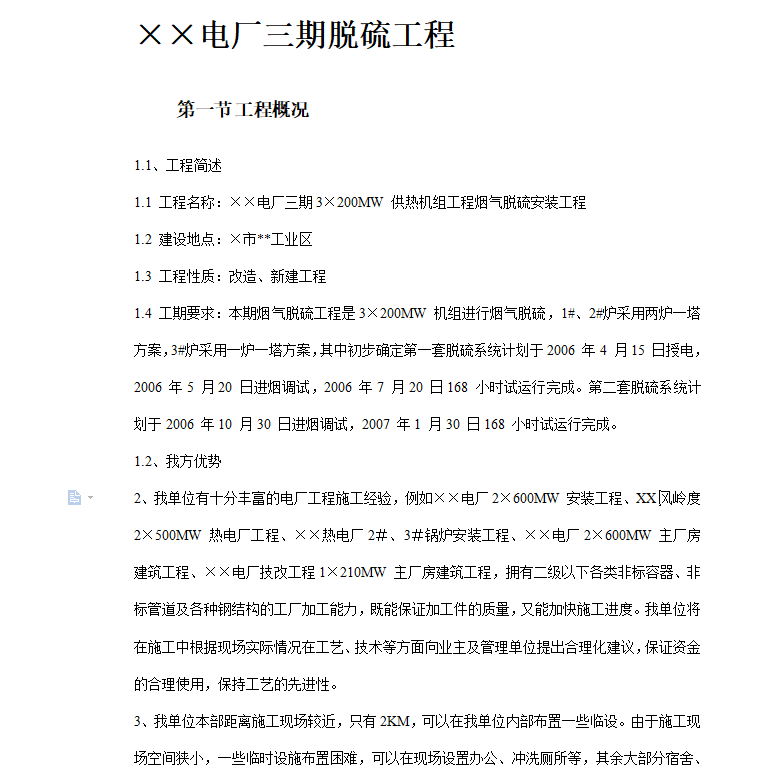

本期烟气脱硫工程是3×200MW 机组进行烟气脱硫,1#、2#炉采用两炉一塔方案,3#炉采用一炉一塔方案。包括1#、2#、3#机组烟气脱硫装置及三台锅炉烟气脱硫装置公用设施的机械、电气和设备等的所有设备和系统安装工作(包括火灾报警和通讯)、分部调试以及配合性能试验、投运、移交以及投运后一年质保期内的安装质量服务。

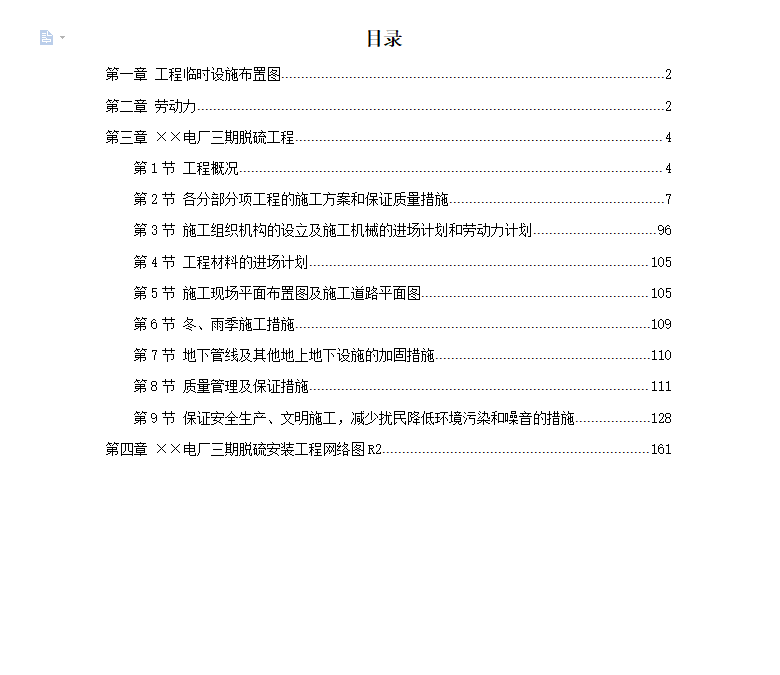

第1节 工程概况 4
第2节 各分部分项工程的施工方案和保证质量措施 7
第3节 施工组织机构的设立及施工机械的进场计划和劳动力计划 96
第4节 工程材料的进场计划 105
第5节 施工现场平面布置图及施工道路平面图 105
第6节 冬、雨季施工措施 109
第7节 地下管线及其他地上地下设施的加固措施 110
