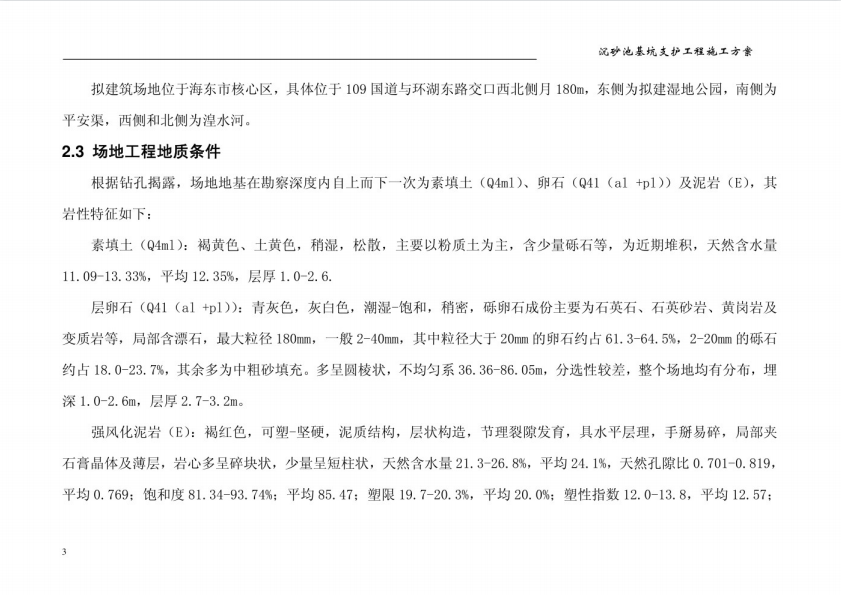

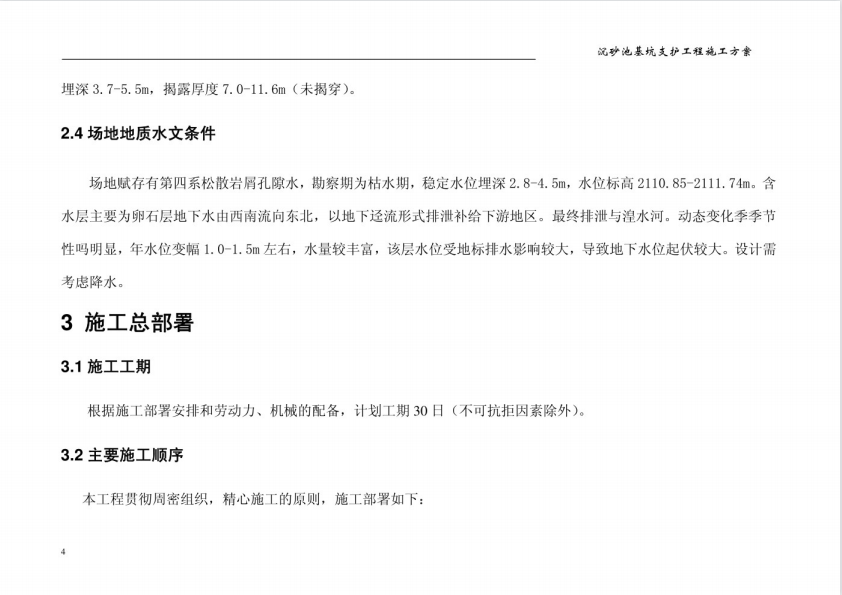

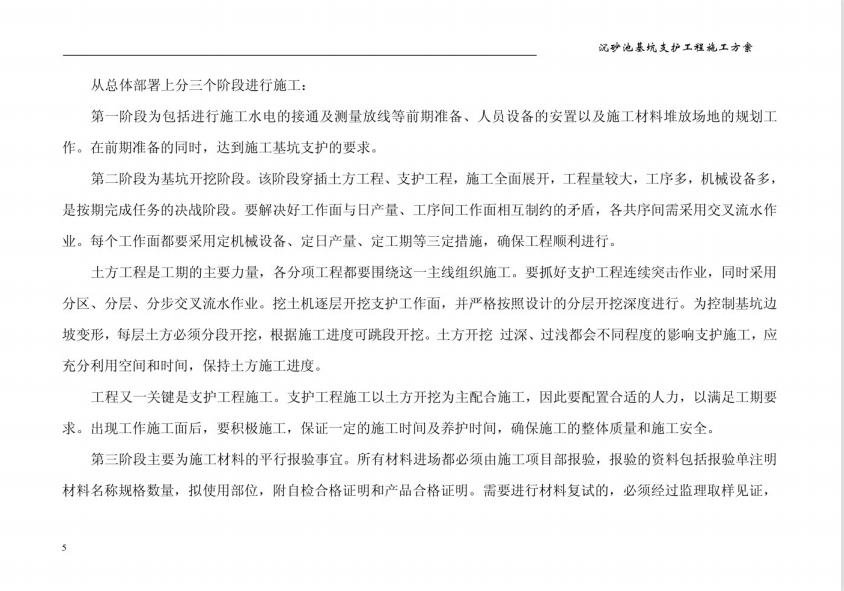

从总体部署上分三个阶段进行施工:第一阶段为包括进行施工水电的接通及测量放线等前期准备、人员设备的安置以及施工材料堆放场地的规划工作。在前期准备的同时,达到施工基坑支护的要求。第二阶段为基坑开挖阶段。该阶段穿插土方工程、支护工程,施工全面展开,工程量较大,工序多,机械设备多,是按期完成任务的决战阶段。要解决好工作面与日产量、工序间工作面相互制约的矛盾,各共序间需采用交叉流水作业。每个工作面都要采用定机械设备、定日产量、定工期等三定措施,确保工程顺利进行。
