您当前位置:首页 » 环保工程 » 施工方案
双氧水施工临时用电专项方案 9P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2022-03-23
  • 资料类型:RAR
  • 资料大小:13.5 KB
  • 资料分类:环保工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
双氧水施工临时用电专项方案 9P

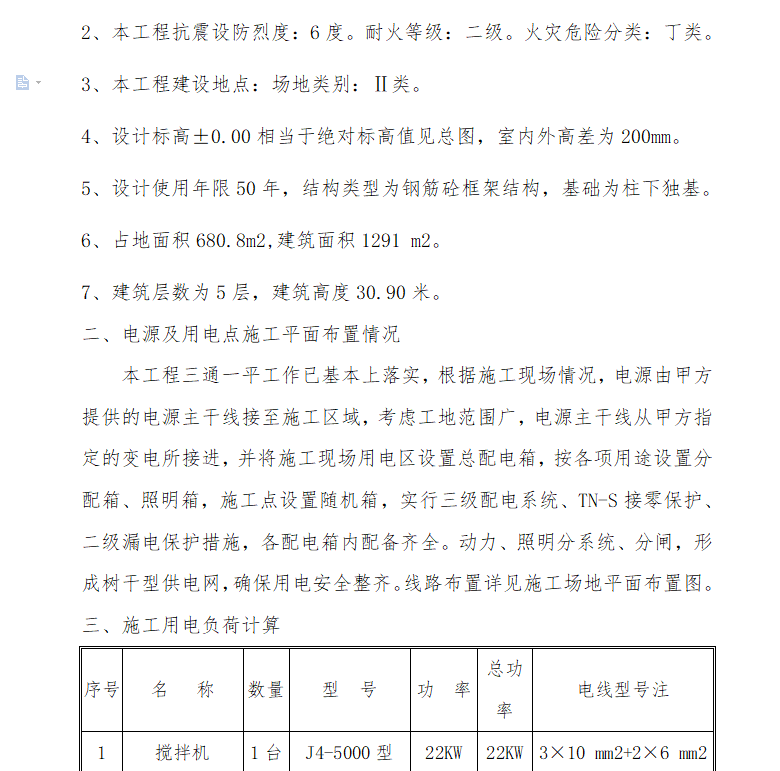

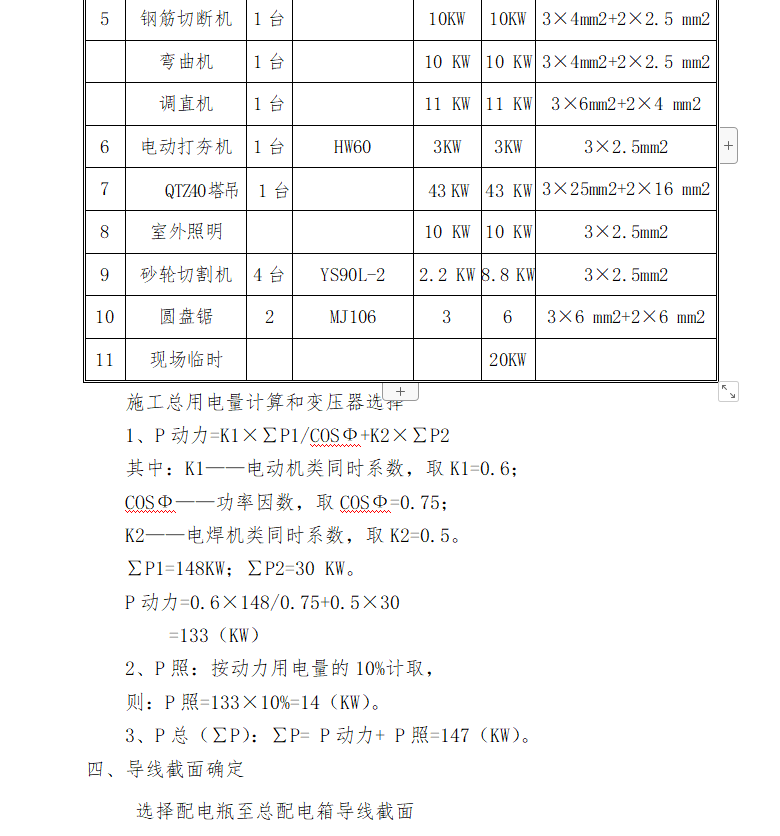

建筑层数为5层,建筑高度30.90米。本工程三通一平工作已基本上落实,根据施工现场情况,电源由甲方提供的电源主干线接至施工区域,考虑工地范围广,电源主干线从甲方指定的变电所接进,并将施工现场用电区设置总配电箱,按各项用途设置分配箱、照明箱,施工点设置随机箱,实行三级配电系统、TN-S接零保护、二级漏电保护措施,各配电箱内配备齐全。动力、照明分系统、分闸,形成树干型供电网,确保用电安全整齐。线路布置详见施工场地平面布置图。
电缆型号的选择依据:线型10mm2以下×5,25mm2以下×4,35mm2以下×3,70-90mm2以下×2.5,100mm2以上×2;根据现场实际,考虑所有设备不可能同时运转,总配室动力主线选用3×95 mm2+2×50 mm2铜芯电缆线,截流量量为240A满足要求。
资料截图
  • 双氧水施工,临时用电方案
  • 双氧水施工,临时用电方案
  • 双氧水施工,临时用电方案
