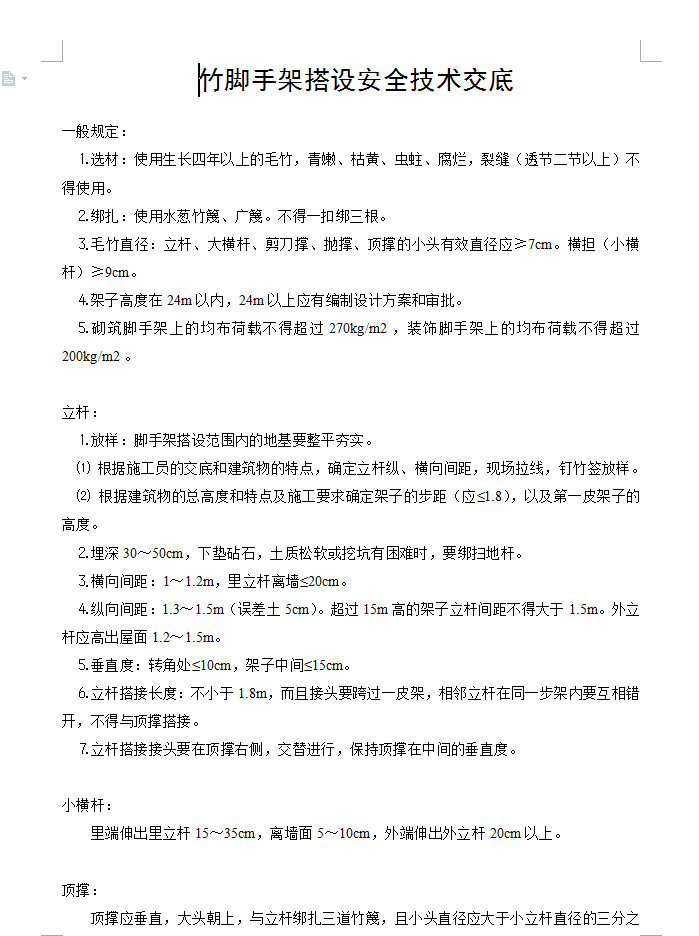

竹脚手架搭设安全技术交底
立杆:⒈放样:脚手架搭设范围内的地基要整平夯实。 ⑴  根据施工员的交底和建筑物的特点,确定立杆纵、横向间距,现场拉线,钉竹签放样。 ⑵  根据建筑物的总高度和特点及施工要求确定架子的步距(应≤1.8),以及第一皮架子的高度。⒉埋深30~50cm,下垫砧石,土质松软或挖坑有困难时,要绑扫地杆。⒊横向间距:1~1.2m,里立杆离墙≤20cm。⒋纵向间距:1.3~1.5m(误差土5cm)。超过15m高的架子立杆间距不得大于1.5m。外立杆应高出屋面1.2~1.5m。⒌垂直度:转角处≤10cm,架子中间≤15cm。⒍立杆搭接长度:不小于1.8m,而且接头要跨过一皮架,相邻立杆在同一步架内要互相错开,不得与顶撑搭接。⒎立杆搭接接头要在顶撑右侧,交替进行,保持顶撑在中间的垂直度。
