您当前位置:首页 » 结构工程 » 结构工艺工法
钢筋混凝土管顶管施工工艺
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-07-02
  • 资料类型:RAR
  • 资料大小:34.5 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
钢筋混凝土管顶管施工工艺
工作竖井开挖:(1) 顶管工作竖井位置的选定,应符合下列要求:1) 一般宜选在设计图中管道的检查井室位置。2) 工作坑处应便于设备、材料运输及下管、出土、排水,并具备有少量堆放管材及暂存土的场地。3) 单向顶进,顶管段两端条件相近时,工作坑宜选在管线下游。4) 工作竖井距铁路路基、公路路基较近时,必须保证足够的安全距离或有采取加固措施的条件。5) 工作竖井应选择在地下管线较少部位。(2) 顶管工作竖井的开挖断面,应根据检查井尺寸、工作面宽度、现场环境、土质、挖深、地下水位及支撑材料规格、管径、管长、顶管机具设备规格、顶力、下管及出土方法等条件确定。

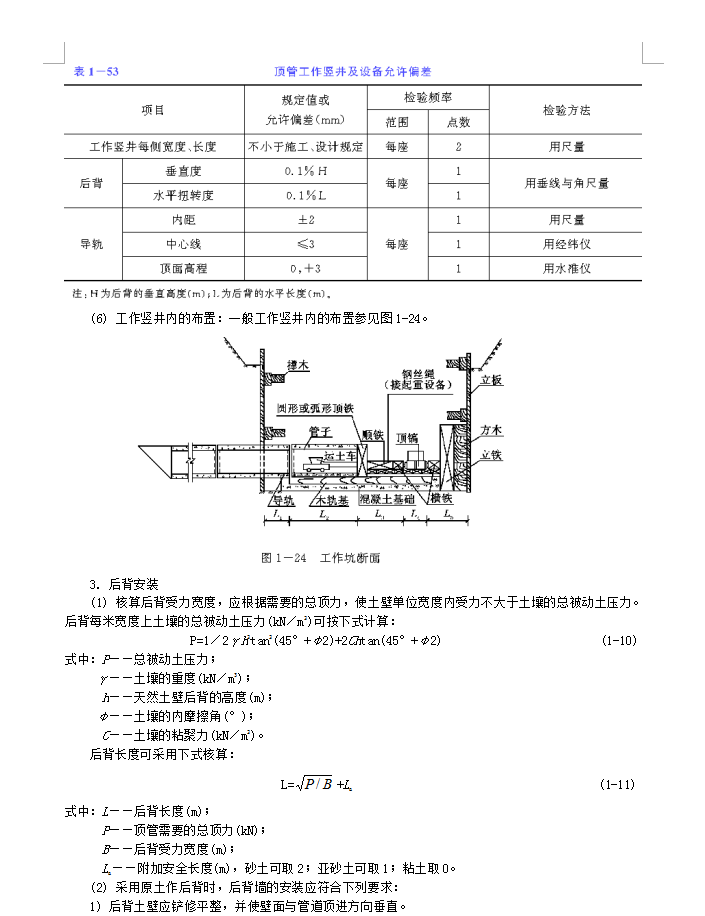

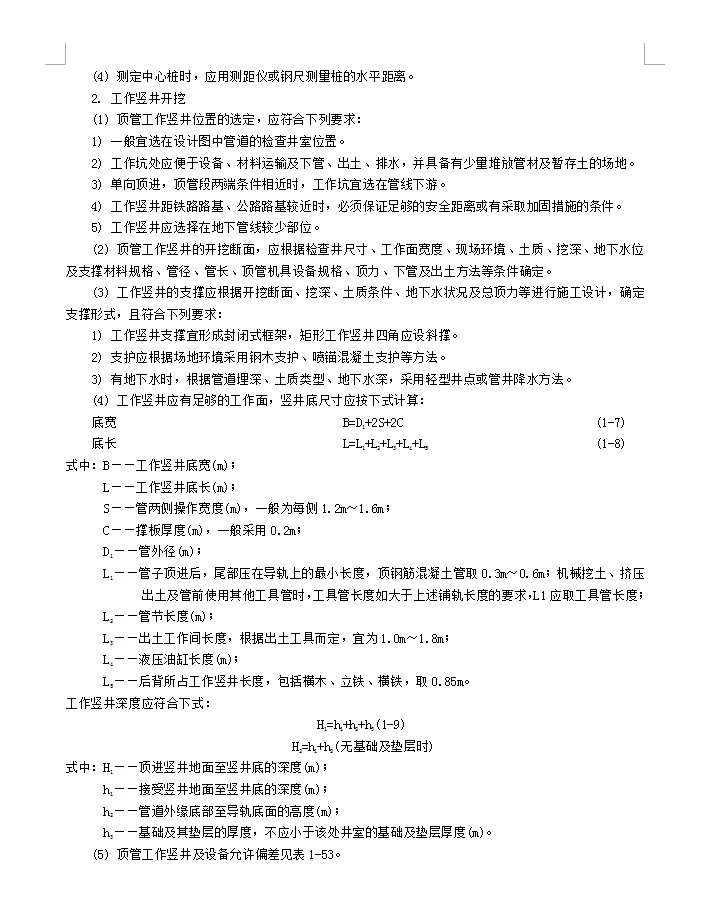

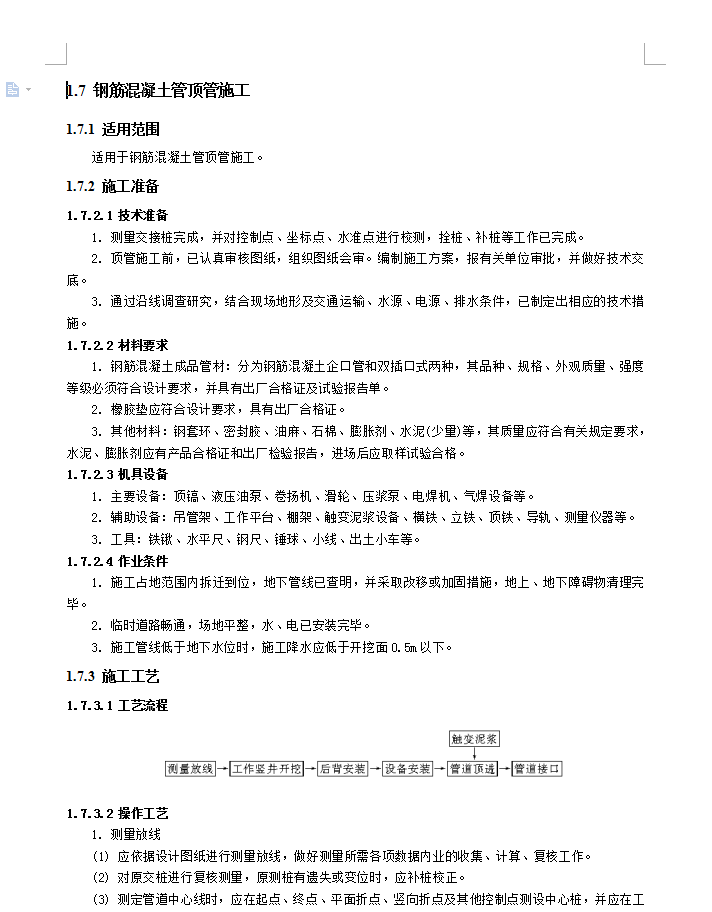

资料截图
  • 钢筋混凝土管顶管施工工艺
  • 钢筋混凝土管顶管施工工艺
  • 钢筋混凝土管顶管施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
