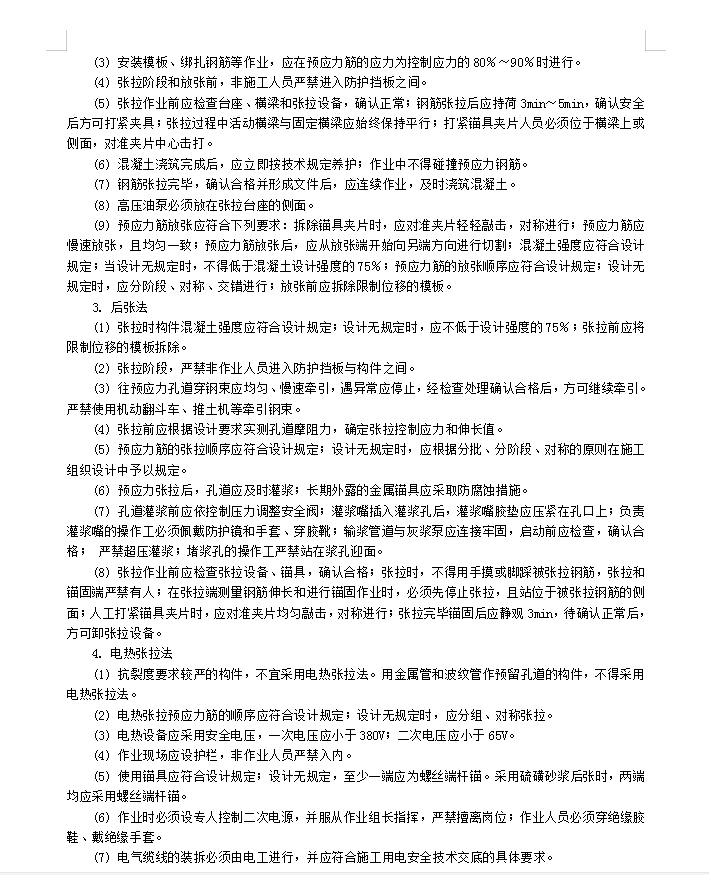

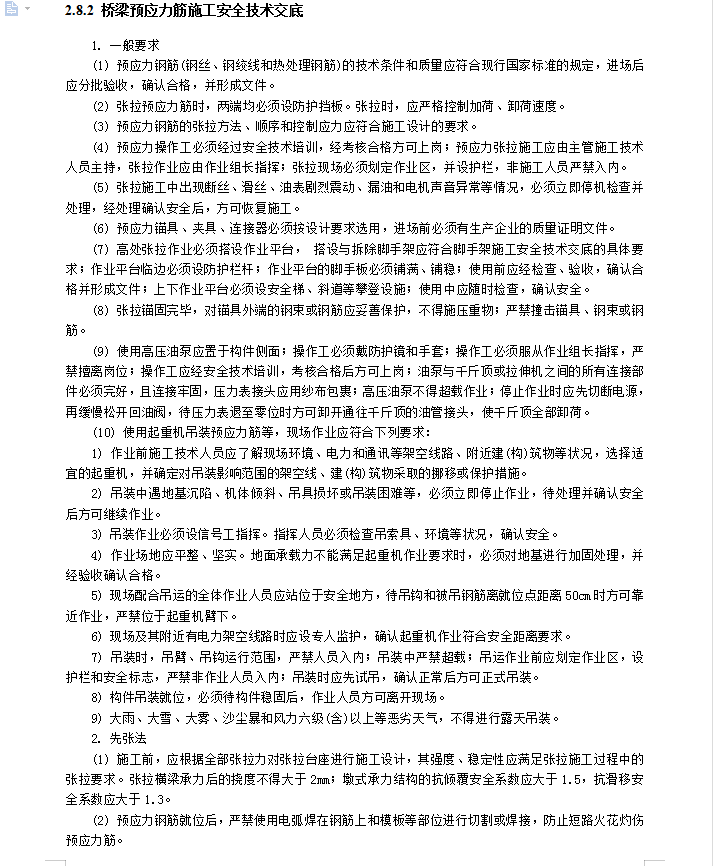

先张法:(1) 施工前,应根据全部张拉力对张拉台座进行施工设计,其强度、稳定性应满足张拉施工过程中的张拉要求。张拉横梁承力后的挠度不得大于2mm;墩式承力结构的抗倾覆安全系数应大于1.5,抗滑移安全系数应大于1.3。(2) 预应力钢筋就位后,严禁使用电弧焊在钢筋上和模板等部位进行切割或焊接,防止短路火花灼伤预应力筋。(3) 安装模板、绑扎钢筋等作业,应在预应力筋的应力为控制应力的80%~90%时进行。(4) 张拉阶段和放张前,非施工人员严禁进入防护挡板之间。(5) 张拉作业前应检查台座、横梁和张拉设备,确认正常;钢筋张拉后应持荷3min~5min,确认安全后方可打紧夹具;张拉过程中活动横梁与固定横梁应始终保持平行;打紧锚具夹片人员必须位于横梁上或侧面,对准夹片中心击打。(6) 混凝土浇筑完成后,应立即按技术规定养护;作业中不得碰撞预应力钢筋。(7) 钢筋张拉完毕,确认合格并形成文件后,应连续作业,及时浇筑混凝土。(8) 高压油泵必须放在张拉台座的侧面。
