您当前位置:首页 » 结构工程 » 结构工艺工法
采用长柱吊装和无振捣成型的钢管混凝土框架施工工艺
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-18
  • 资料类型:RAR
  • 资料大小:8.6 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

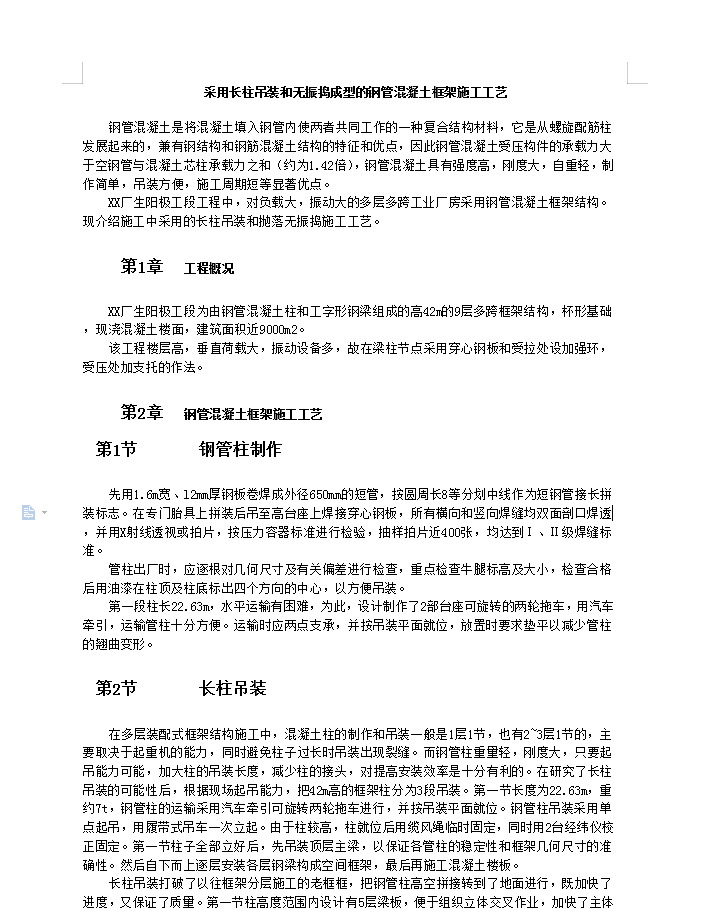

采用长柱吊装和无振捣成型的钢管混凝土框架施工工艺
长柱吊装
在多层装配式框架结构施工中,混凝土柱的制作和吊装一般是1层1节,也有2~3层1节的,主要取决于起重机的能力,同时避免柱子过长时吊装出现裂缝。而钢管柱重量轻,刚度大,只要起吊能力可能,加大柱的吊装长度,减少柱的接头,对提高安装效率是十分有利的。在研究了长柱吊装的可能性后,根据现场起吊能力,把42m高的框架柱分为3段吊装。第一节长度为22.63m,重约7t,钢管柱的运输采用汽车牵引可旋转两轮拖车进行,并按吊装平面就位。钢管柱吊装采用单点起吊,用履带式吊车一次立起。由于柱较高,柱就位后用缆风绳临时固定,同时用2台经纬仪校正固定。第一节柱子全部立好后,先吊装顶层主梁,以保证各管柱的稳定性和框架几何尺寸的准确性。然后自下而上逐层安装各层钢梁构成空间框架,最后再施工混凝土楼板。
长柱吊装打破了以往框架分层施工的老框框,把钢管柱高空拼接转到了地面进行,既加快了进度,又保证了质量。第一节柱高度范围内设计有5层梁板,便于组织立体交叉作业,加快了主体结构的施工进度。
第二节管柱的吊装是在施工完五层的主、次梁以后,利用顶层主、次梁铺平台板施工管芯混凝土后进行的,此时下部柱梁全部构件安装完毕,形成独立体系,已具有足够的空间刚度和可靠性。上段柱的安装依靠塔吊对中校正,在完成第一道焊缝后方可脱钩,然后补焊至设计要求。
资料截图
  • 采用长柱吊装和无振捣成型的钢管混凝土框架施工工艺
  • 采用长柱吊装和无振捣成型的钢管混凝土框架施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
