您当前位置:首页 » 结构工程 » 结构工艺工法
钢筋混凝土箱涵顶进施工工艺
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-08-19
  • 资料类型:RAR
  • 资料大小:7.37 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
钢筋混凝土箱涵顶进施工工艺
滑板及导向墩构造
滑板既是制作箱涵的支撑面又对箱涵启动起决定作用,要求光滑平整,有足够的强度,箱涵前进时不得同步移动。该工程采用C25混凝土370mm作为滑板基层,下设7道断面为1000mm×500mm的钢筋混凝土梁作为滑板同地基的摩擦梁,滑板与后背浇筑成一体,滑板与后背交接处埋Φl8@150钢筋网3m,滑板表面抹灰厚30mm;机油石蜡厚3mm,铺2层塑料膜做为滑板与箱涵的隔离层。
滑板两侧各设7个混凝土导向墩,作为顶进过程中的方向观察控制墩。

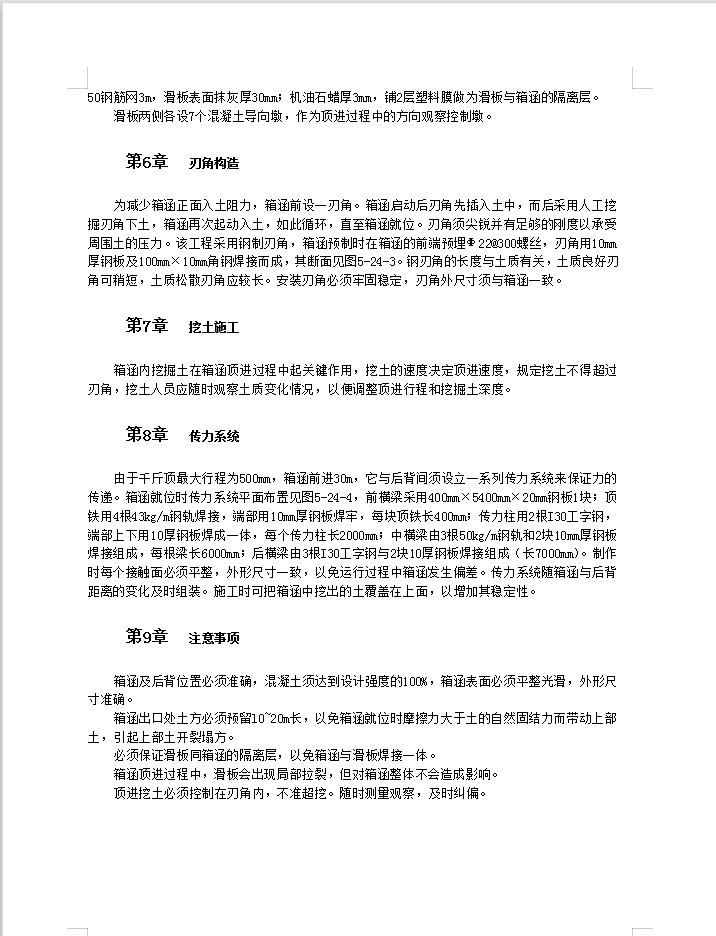

资料截图
  • 钢筋混凝土箱涵顶进施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
