您当前位置:首页 » 结构工程 » 结构工艺工法
现浇框架结构混凝土施工工艺
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-04
  • 资料类型:RAR
  • 资料大小:63.1 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

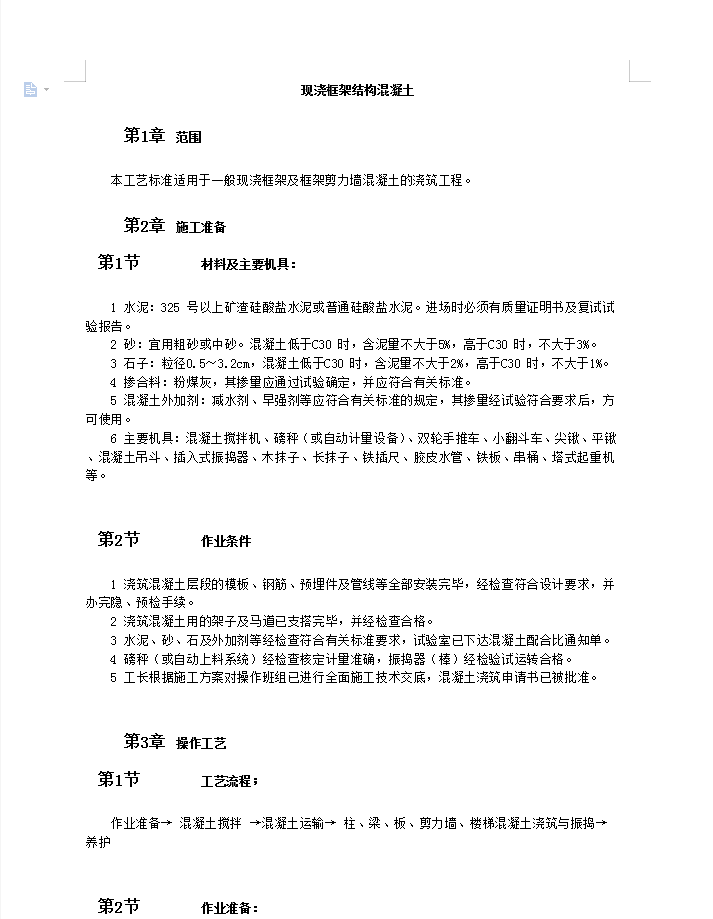

现浇框架结构混凝土施工工艺
本工艺标准适用于一般现浇框架及框架剪力墙混凝土的浇筑工程。

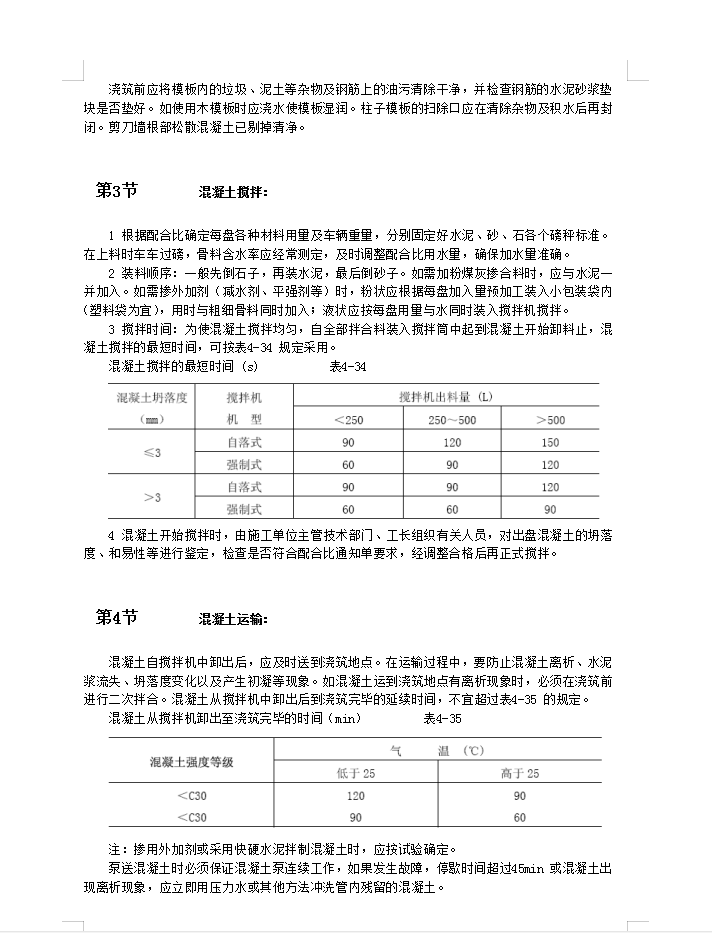

工艺流程;
作业准备→ 混凝土搅拌 →混凝土运输→ 柱、梁、板、剪力墙、楼梯混凝土浇筑与振捣→ 养护

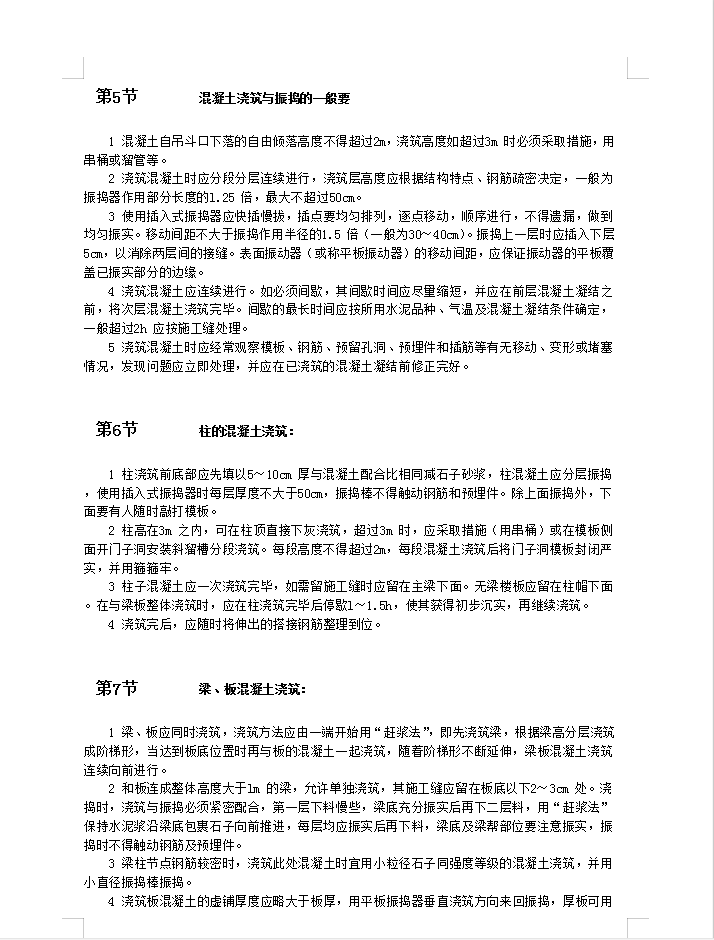

混凝土浇筑与振捣的一般要
1 混凝土自吊斗口下落的自由倾落高度不得超过2m,浇筑高度如超过3m 时必须采取措施,用串桶或溜管等。
2 浇筑混凝土时应分段分层连续进行,浇筑层高度应根据结构特点、钢筋疏密决定,一般为振捣器作用部分长度的l.25 倍,最大不超过50cm。
3 使用插入式振捣器应快插慢拔,插点要均匀排列,逐点移动,顺序进行,不得遗漏,做到均匀振实。移动间距不大于振捣作用半径的1.5 倍(一般为30~40cm)。振捣上一层时应插入下层5cm,以消除两层间的接缝。表面振动器(或称平板振动器)的移动间距,应保证振动器的平板覆盖已振实部分的边缘。
4 浇筑混凝土应连续进行。如必须间歇,其间歇时间应尽量缩短,并应在前层混凝土凝结之前,将次层混凝土浇筑完毕。间歇的最长时间应按所用水泥品种、气温及混凝土凝结条件确定,一般超过2h 应按施工缝处理。
5 浇筑混凝土时应经常观察模板、钢筋、预留孔洞、预埋件和插筋等有无移动、变形或堵塞情况,发现问题应立即处理,并应在已浇筑的混凝土凝结前修正完好。
资料截图
  • 现浇框架结构混凝土施工工艺
  • 现浇框架结构混凝土施工工艺
  • 现浇框架结构混凝土施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
