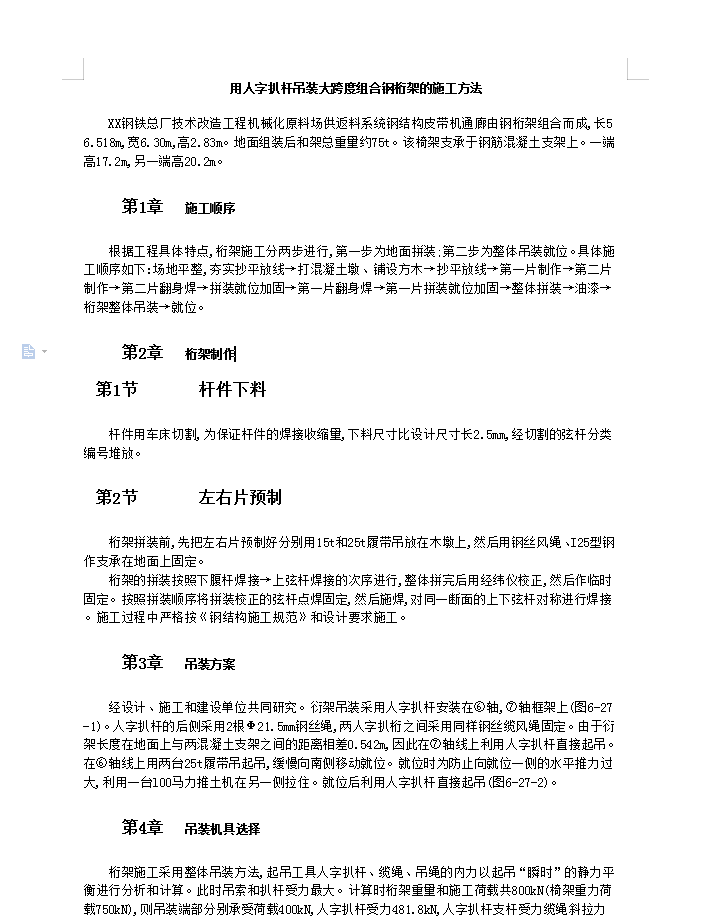

施工顺序
根据工程具体特点,桁架施工分两步进行,第一步为地面拼装;第二步为整体吊装就位。具体施工顺序如下:场地平整,夯实抄平放线→打混凝土墩、铺设方木→抄平放线→第一片制作→第二片制作→第二片翻身焊→拼装就位加固→第一片翻身焊→第一片拼装就位加固→整体拼装→油漆→桁架整体吊装→就位。
左右片预制
桁架拼装前,先把左右片预制好分别用15t和25t履带吊放在木墩上,然后用钢丝风绳、I25型钢作支承在地面上固定。
桁架的拼装按照下腹杆焊接→上弦杆焊接的次序进行,整体拼完后用经纬仪校正,然后作临时固定。按照拼装顺序将拼装校正的弦杆点焊固定,然后施焊,对同一断面的上下弦杆对称进行焊接。施工过程中严格按《钢结构施工规范》和设计要求施工。
