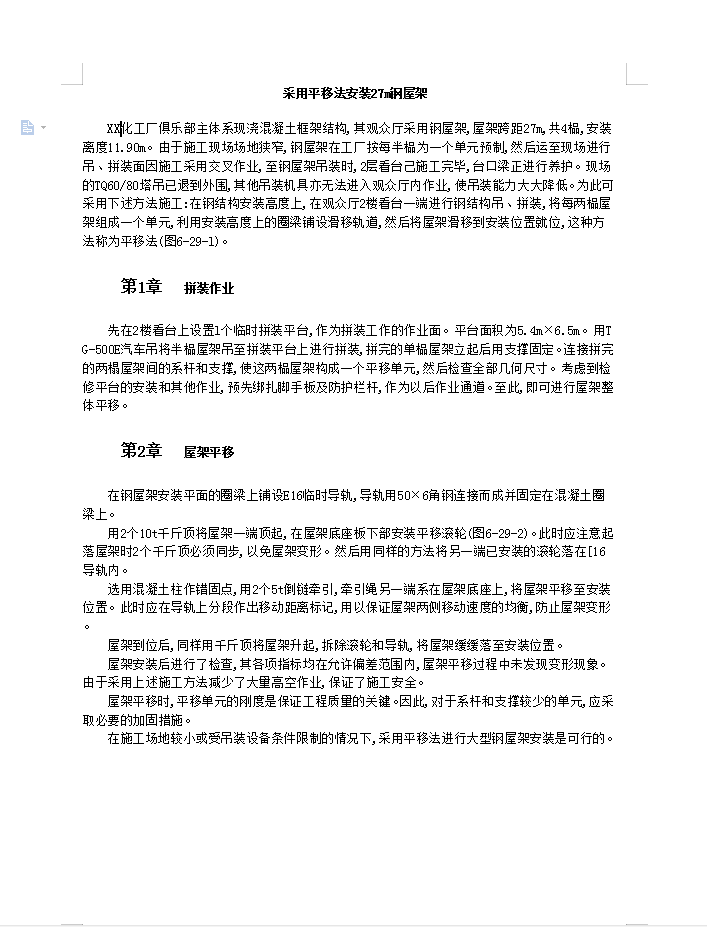

采用平移法安装27m钢屋架工艺
屋架平移
在钢屋架安装平面的圈梁上铺设E16临时导轨,导轨用50×6角钢连接而成并固定在混凝土圈梁上。
用2个10t千斤顶将屋架一端顶起,在屋架底座板下部安装平移滚轮。此时应注意起落屋架时2个千斤顶必须同步,以免屋架变形。然后用同样的方法将另一端已安装的滚轮落在6导轨内。
选用混凝土柱作错固点,用2个5t倒链牵引,牵引绳另一端系在屋架底座上,将屋架平移至安装位置。此时应在导轨上分段作出移动距离标记,用以保证屋架两侧移动速度的均衡,防止屋架变形。
屋架到位后,同样用千斤顶将屋架升起,拆除滚轮和导轨,将屋架缓缓落至安装位置。
屋架安装后进行了检查,其各项指标均在允许偏差范围内,屋架平移过程中未发现变形现象。由于采用上述施工方法减少了大量高空作业,保证了施工安全。
屋架平移时,平移单元的刚度是保证工程质量的关键。因此,对于系杆和支撑较少的单元,应采取必要的加固措施。
在施工场地较小或受吊装设备条件限制的情况下,采用平移法进行大型钢屋架安装是可行的。
