您当前位置:首页 » 结构工程 » 结构工艺工法
中央电视塔塔身竖向预应力混凝土结构施工工艺
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2020-09-28
  • 资料类型:RAR
  • 资料大小:11.6 KB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
中央电视塔塔身竖向预应力混凝土结构施工工艺

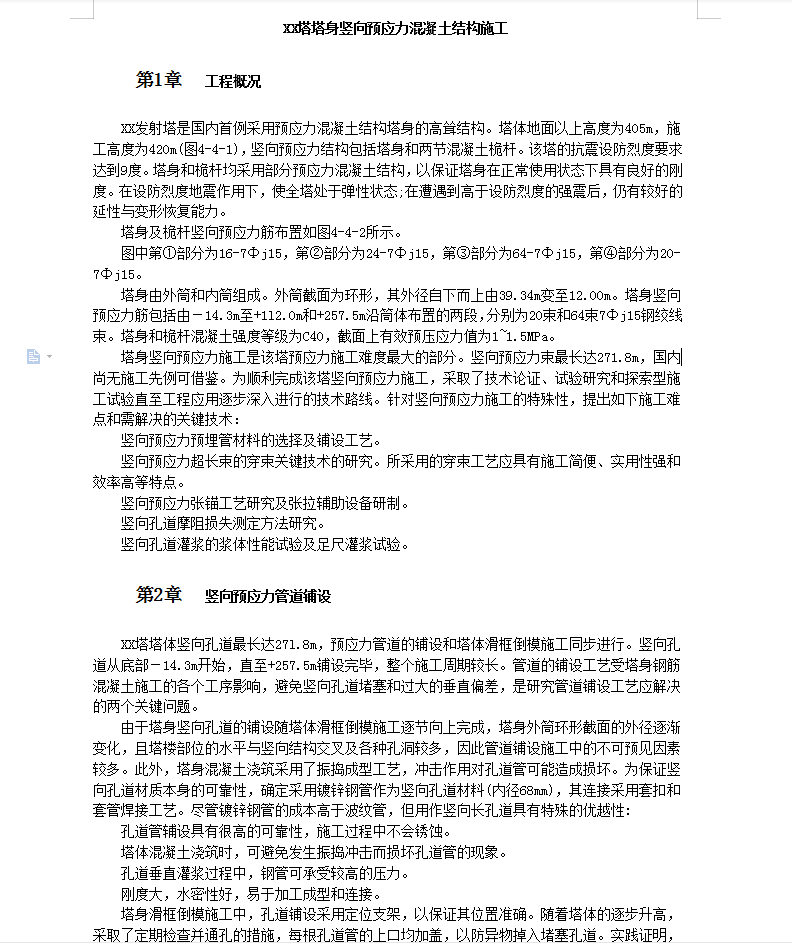

竖向预应力管道铺设
XX塔塔体竖向孔道最长达27l.8m,预应力管道的铺设和塔体滑框倒模施工同步进行。竖向孔道从底部-14.3m开始,直至+257.5m铺设完毕,整个施工周期较长。管道的铺设工艺受塔身钢筋混凝土施工的各个工序影响,避免竖向孔道堵塞和过大的垂直偏差,是研究管道铺设工艺应解决的两个关键问题。
由于塔身竖向孔道的铺设随塔体滑框倒模施工逐节向上完成,塔身外筒环形截面的外径逐渐变化,且塔楼部位的水平与竖向结构交叉及各种孔洞较多,因此管道铺设施工中的不可预见因素较多。此外,塔身混凝土浇筑采用了振捣成型工艺,冲击作用对孔道管可能造成损坏。为保证竖向孔道材质本身的可靠性,确定采用镀锌钢管作为竖向孔道材料(内径68mm),其连接采用套扣和套管焊接工艺。尽管镀锌钢管的成本高于波纹管,但用作竖向长孔道具有特殊的优越性:
孔道管辅设具有很高的可靠性,施工过程中不会锈蚀。
塔体混凝土浇筑时,可避免发生振捣冲击而损坏孔道管的现象。
孔道垂直灌浆过程中,钢管可承受较高的压力。
刚度大,水密性好,易于加工成型和连接。

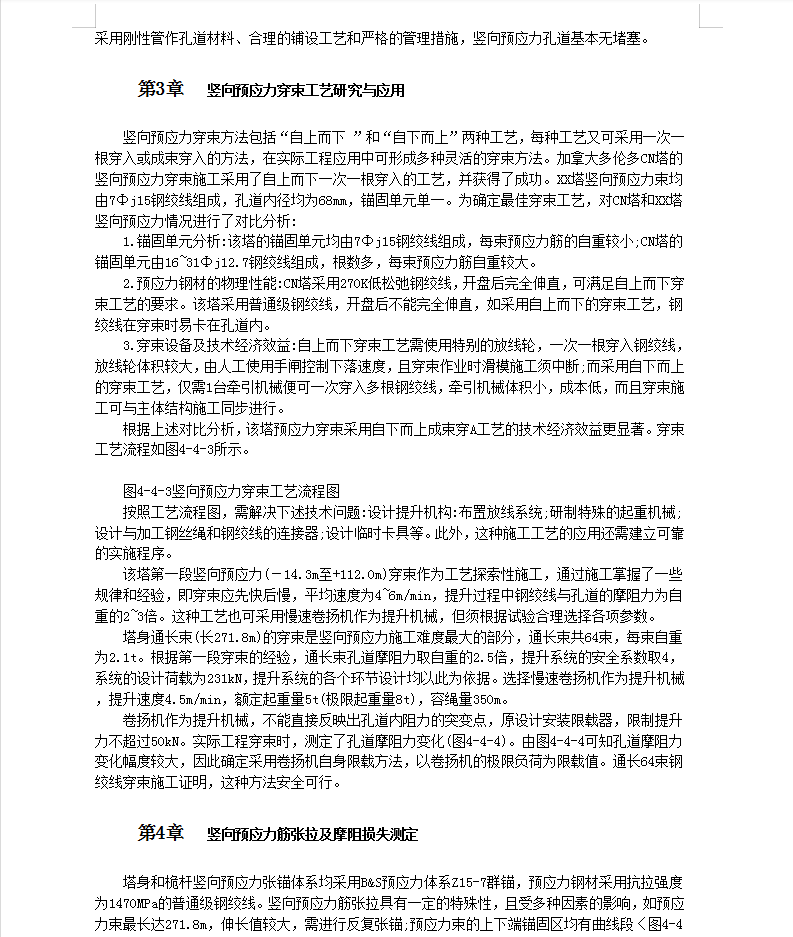

塔身滑框倒模施工中,孔道铺设采用定位支架,以保证其位置准确。随着塔体的逐步升高,采取了定期检查并通孔的措施,每根孔道管的上口均加盖,以防异物掉入堵塞孔道。实践证明,采用刚性管作孔道材料、合理的铺设工艺和严格的管理措施,竖向预应力孔道基本无堵塞。
资料截图
  • 中央电视塔塔身竖向预应力混凝土结构施工工艺
  • 中央电视塔塔身竖向预应力混凝土结构施工工艺
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
