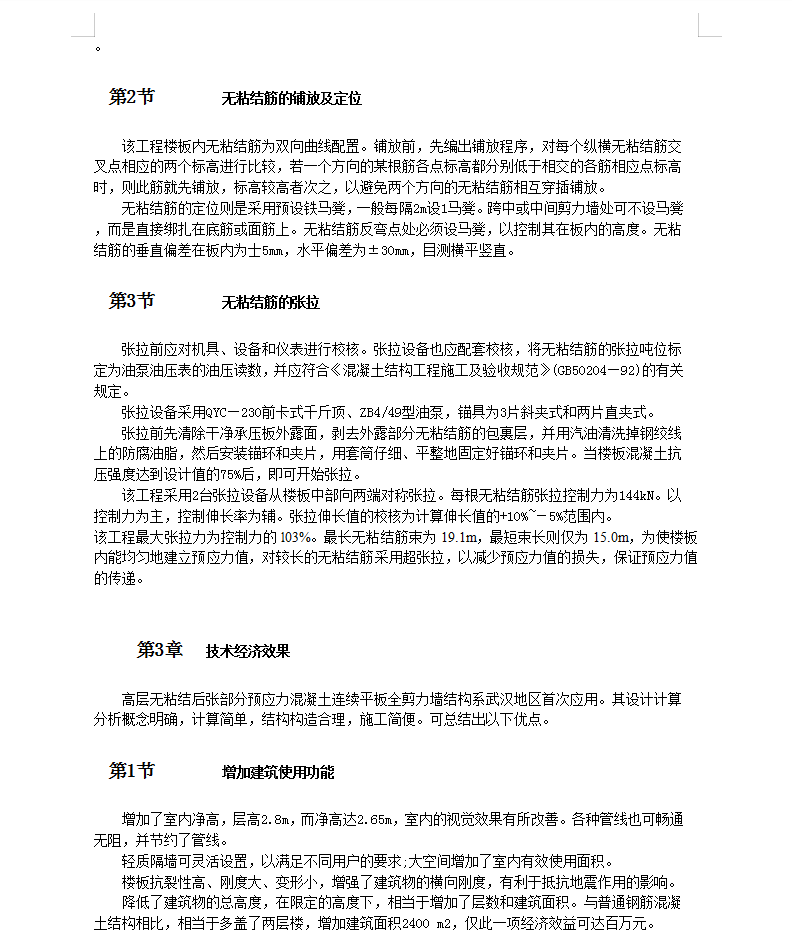

无粘结筋的张拉
张拉前应对机具、设备和仪表进行校核。张拉设备也应配套校核,将无粘结筋的张拉吨位标定为油泵油压表的油压读数,并应符合《混凝土结构工程施工及验收规范》(GB50204—92)的有关规定。
张拉设备采用QYC—230前卡式千斤顶、ZB4/49型油泵,锚具为3片斜夹式和两片直夹式。
张拉前先清除干净承压板外露面,剥去外露部分无粘结筋的包裹层,并用汽油清洗掉钢绞线上的防腐油脂,然后安装锚环和夹片,用套筒仔细、平整地固定好锚环和夹片。当楼板混凝土抗压强度达到设计值的75%后,即可开始张拉。
该工程采用2台张拉设备从楼板中部向两端对称张拉。每根无粘结筋张拉控制力为144kN。以控制力为主,控制伸长率为辅。张拉伸长值的校核为计算伸长值的+10%~-5%范围内。
该工程最大张拉力为控制力的l03%。最长无粘结筋束为19.1m,最短束长则仅为15.0m,为使楼板内能均匀地建立预应力值,对较长的无粘结筋采用超张拉,以减少预应力值的损失,保证预应力值的传递。
