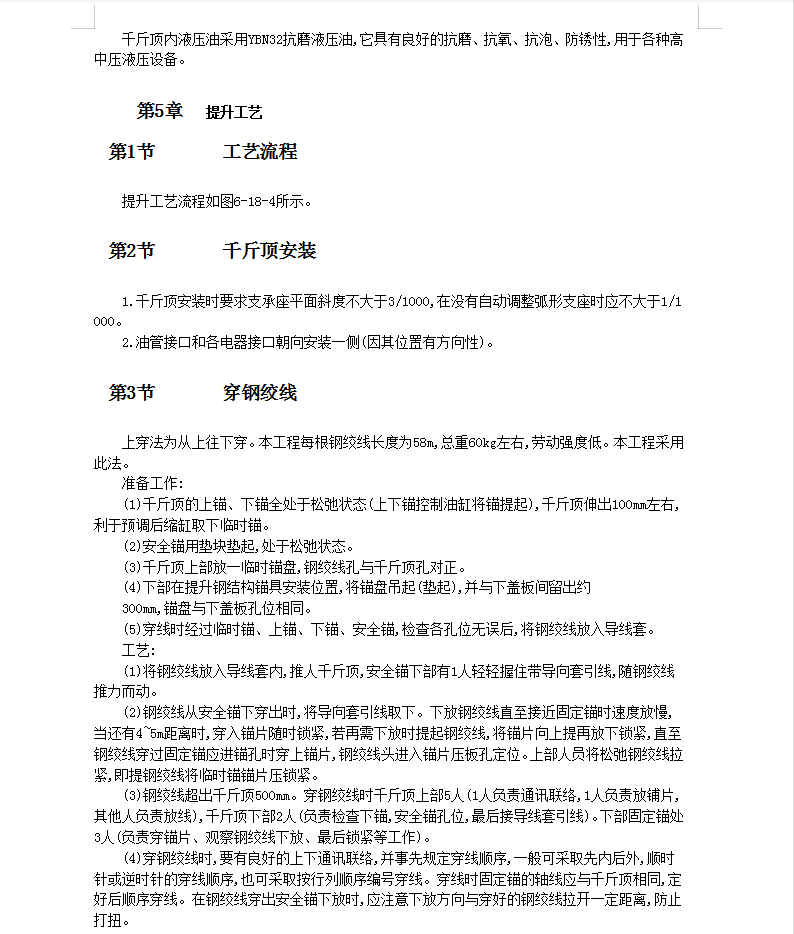

穿钢绞线工艺:
(1)将钢绞线放入导线套内,推人千斤顶,安全锚下部有1人轻轻握住带导向套引线,随钢绞线推力而动。
(2)钢绞线从安全锚下穿出时,将导向套引线取下。下放钢绞线直至接近固定锚时速度放慢,当还有4~5m距离时,穿入锚片随时锁紧,若再需下放时提起钢绞线,将锚片向上提再放下锁紧,直至钢绞线穿过固定锚应进锚孔时穿上锚片,钢绞线头进入锚片压板孔定位。上部人员将松弛钢绞线拉紧,即提钢绞线将临时锚锚片压锁紧。
(3)钢绞线超出千斤顶500mm。穿钢绞线时千斤顶上部5人(1人负责通讯联络,1人负责放铺片,其他人负责放线),千斤顶下部2人(负责检查下锚,安全锚孔位,最后接导线套引线)。下部固定锚处3人(负责穿锚片、观察钢绞线下放、最后锁紧等工作)。
(4)穿钢绞线时,要有良好的上下通讯联络,并事先规定穿线顺序,一般可采取先内后外,顺时针或逆时针的穿线顺序,也可采取按行列顺序编号穿线。穿线时固定锚的轴线应与千斤顶相同,定好后顺序穿线。在钢绞线穿出安全锚下放时,应注意下放方向与穿好的钢绞线拉开一定距离,防止打扭。
