您当前位置:首页 » 结构工程 » 结构工艺工法
密肋楼板模板施工工艺 4P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-08-19
  • 资料类型:RAR
  • 资料大小:7.16 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com

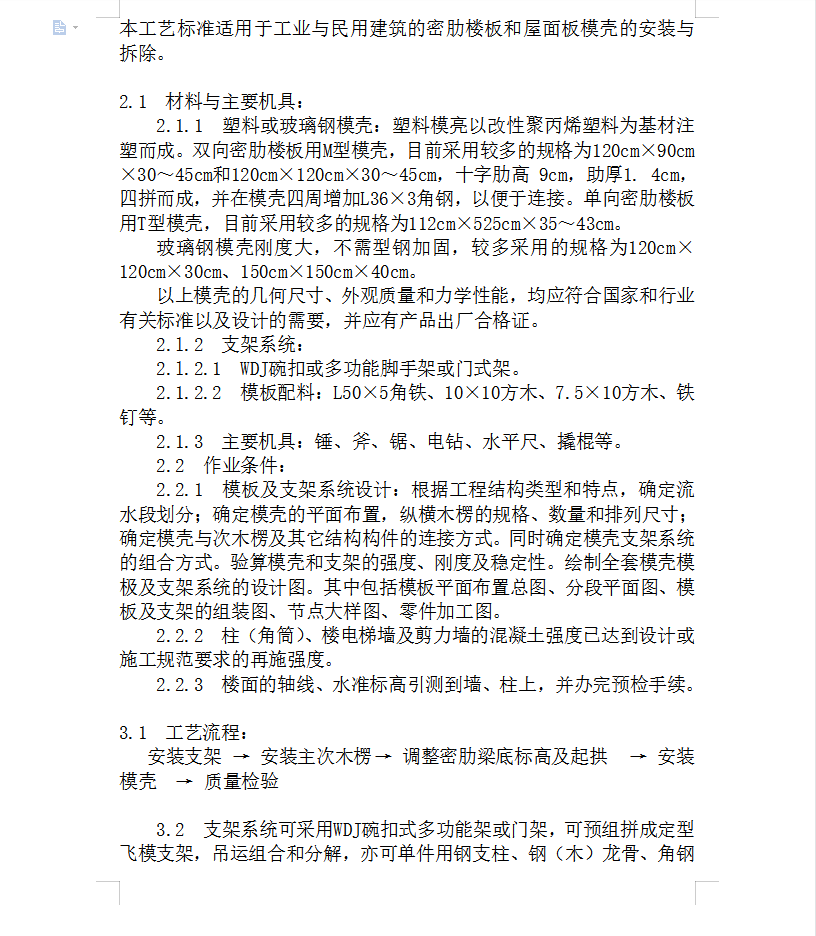

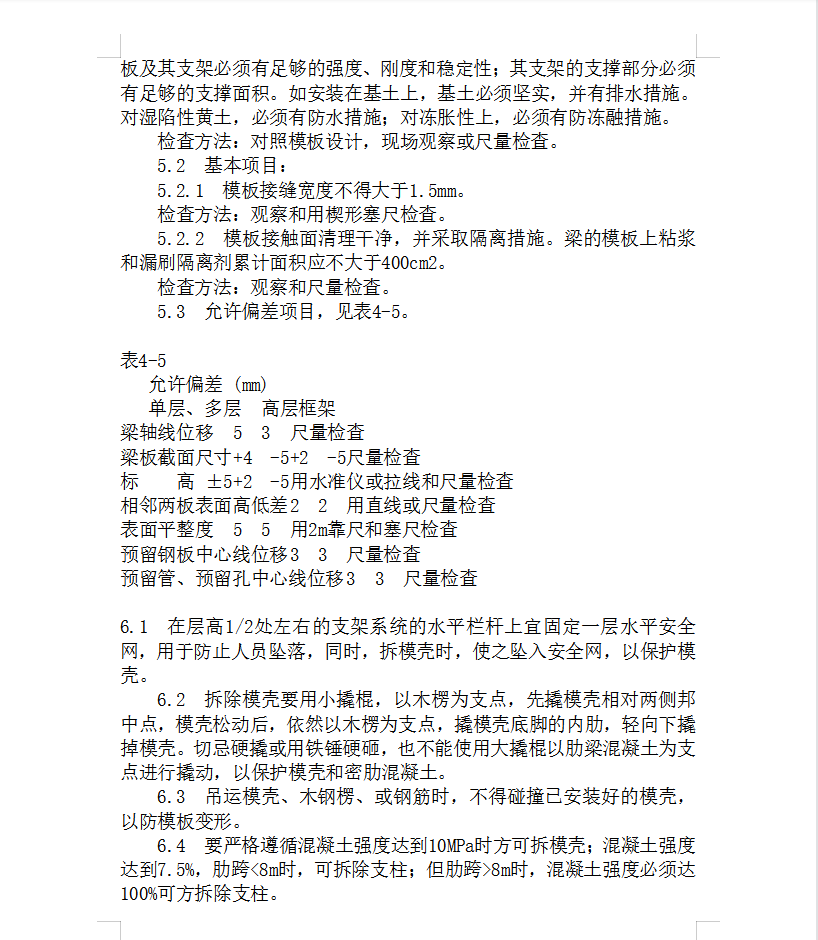

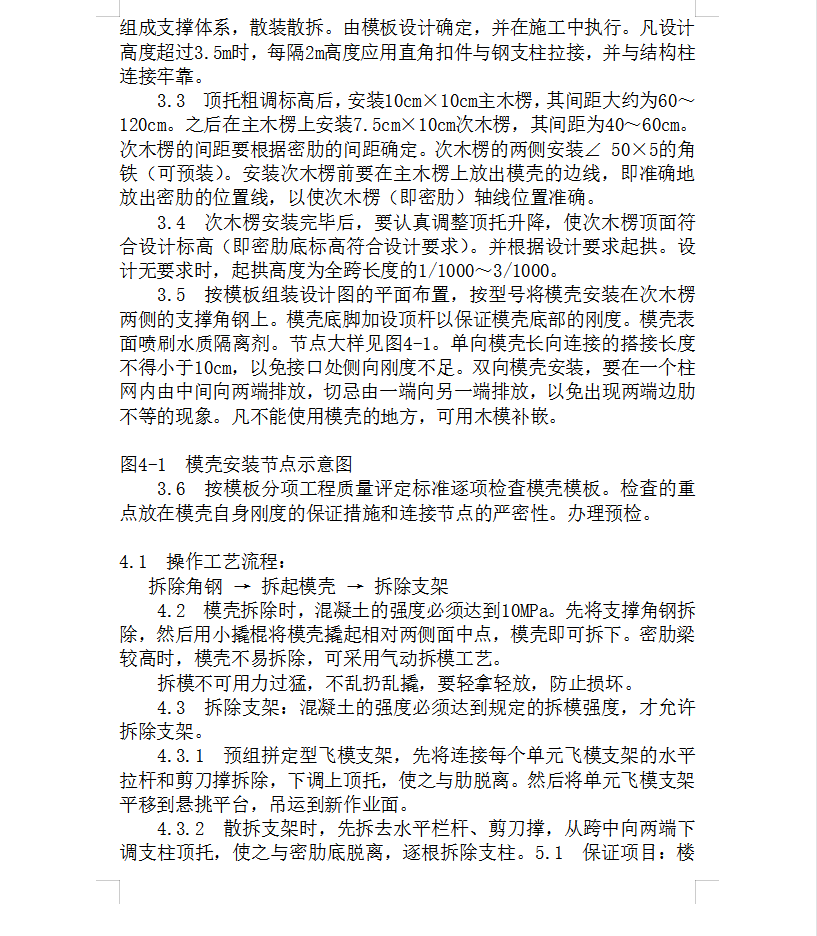

密肋楼板模板施工工艺 4P
本工艺标准适用于工业与民用建筑的密肋楼板和屋面板模壳的安装与拆除。作业条件:模板及支架系统设计:根据工程结构类型和特点,确定流水段划分;确定模壳的平面布置,纵横木楞的规格、数量和排列尺寸;确定模壳与次木楞及其它结构构件的连接方式。同时确定模壳支架系统的组合方式。验算模壳和支架的强度、刚度及稳定性。绘制全套模壳模极及支架系统的设计图。其中包括模板平面布置总图、分段平面图、模板及支架的组装图、节点大样图、零件加工图。
资料截图
  • 密肋楼板模板施工工艺 4P
  • 密肋楼板模板施工工艺 4P
  • 密肋楼板模板施工工艺 4P
评论网友评论仅供网友表达个人看法,并不表明土木工程网同意其观点或证实其描述!
验证码: 验证码
