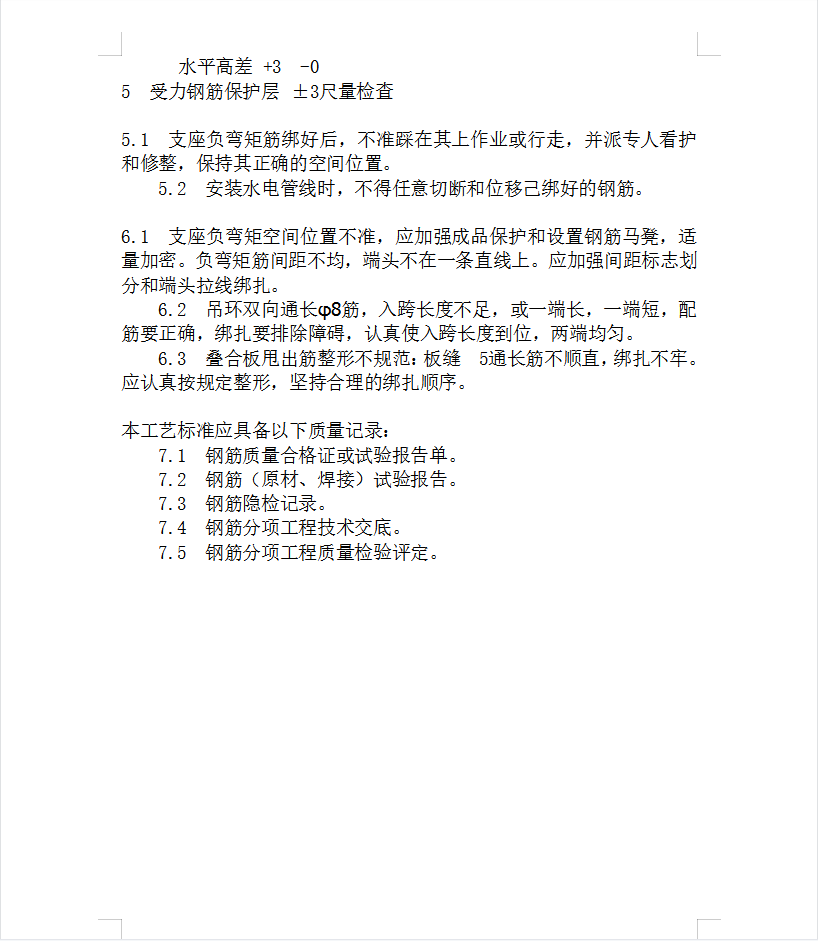

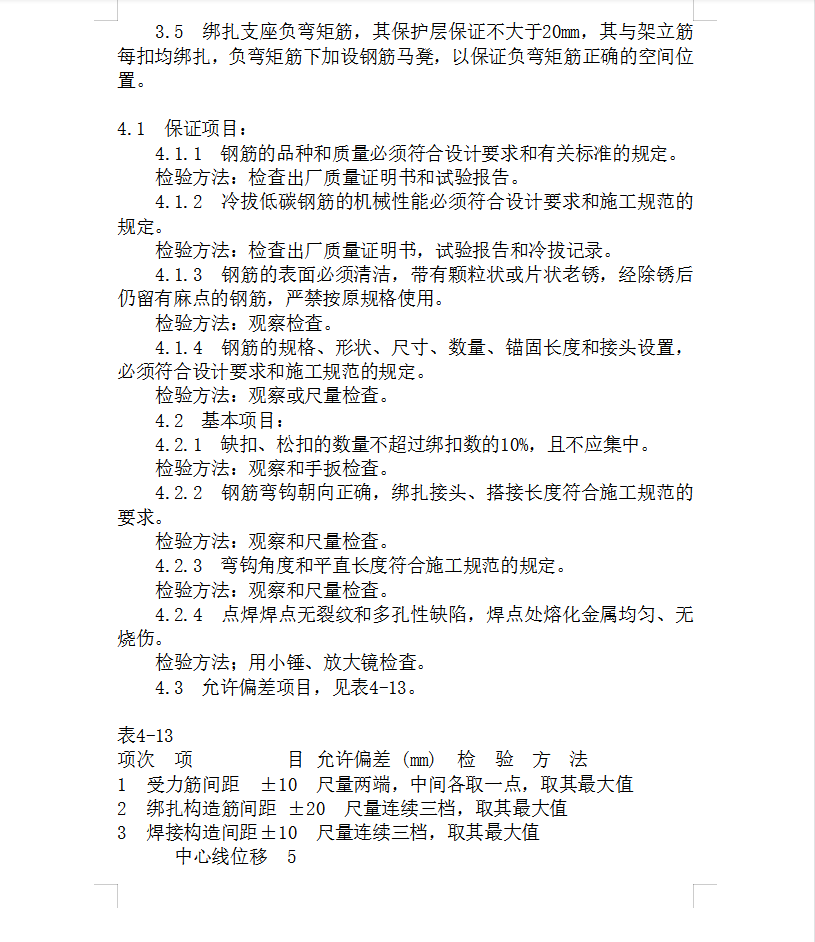

双钢筋叠合板钢筋施工工艺 3P
本工艺标准适用于多层和高层各种民用建筑叠合楼板或屋面板的钢筋绑扎。对条件适合的工业建筑亦可采用。作业条件:叠合板已吊装完毕,梁钢筋已绑扎完毕,叠合层模板已安装完毕,墙体伸出的搭接筋等已按图纸要求检查整修完毕,并将其锈皮及水泥浆等污垢清理干净。以上诸项已分别办完隐检或预检手续。
资料截图
  • 双钢筋叠合板钢筋施工工艺 3P
  • 双钢筋叠合板钢筋施工工艺 3P
  • 双钢筋叠合板钢筋施工工艺 3P
