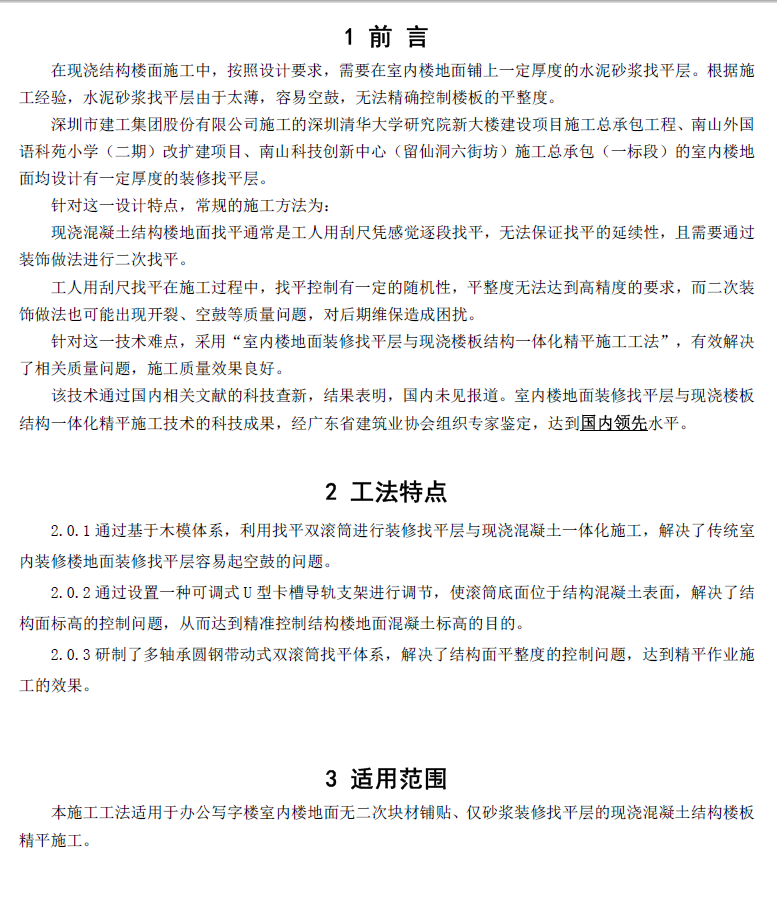

本施工工法适用于办公写字楼室内楼地面无二次块材铺贴、仅砂浆装修找平层的现浇混凝土结构楼板精平施工。

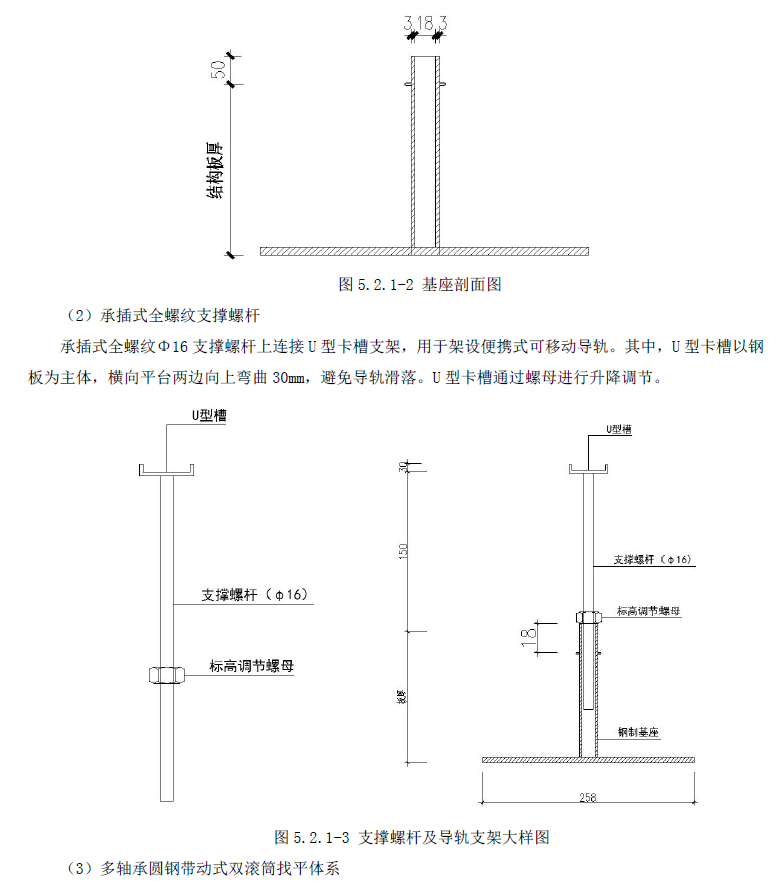

室内楼地面装修找平层与现浇楼板结构一体化精平施工工法主要包括三个工艺原理:在现浇钢筋楼面安装滚筒找平混凝土,利用滚筒的原理,将导轨设置在混凝土完成面以上,通过滚动上部圆钢,利用轴承带动下部滚筒,滚压混凝土,达到精平的目的,避免了人为因素在找平过程中产生误差。

利用木模板容易开孔的便利,在模板表面进行精确测量放线,确定导轨的位置,使用塑料扎带将十字型可周转钢制基座两侧钢耳圈与固定在木模上的铁钉相连,将基座固定在木模板上,将支撑螺杆与U 型
采用一种与楼板模架完全独立的水准测量平台支架。水准测量平台支架用于安装激光水准测量仪,与楼板模架完全独立,实现动态的激光水平仪抄平,提高精度及效率。
