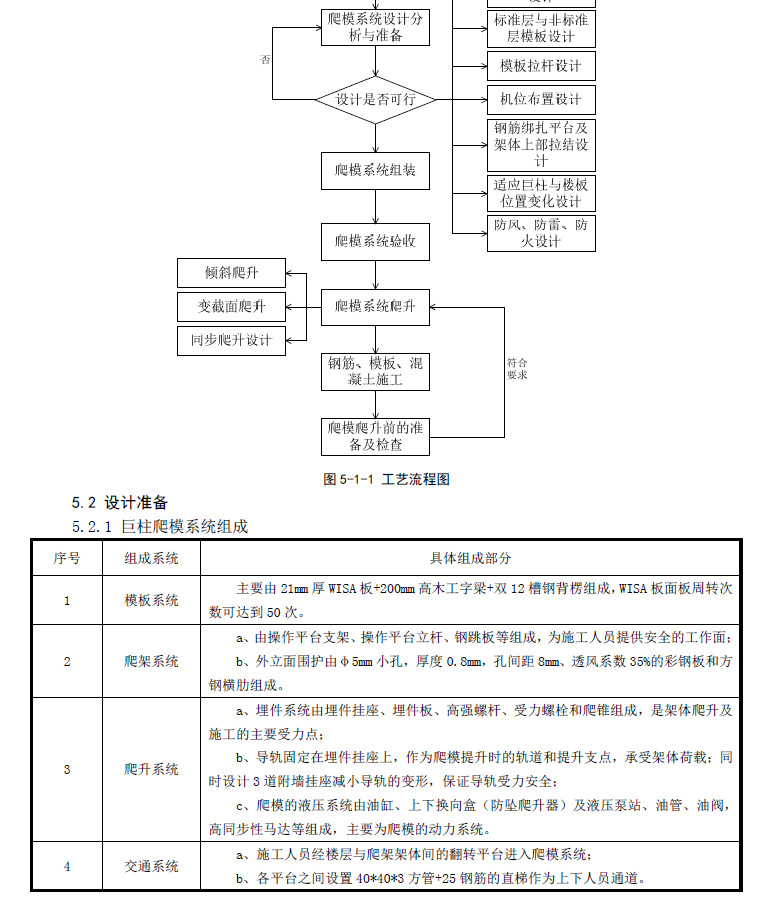

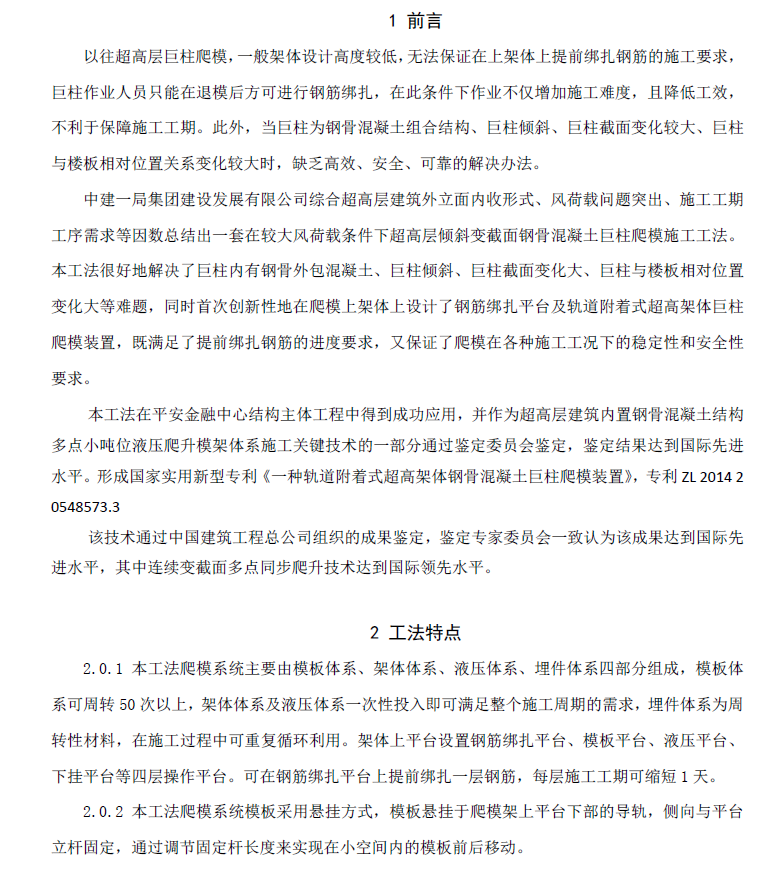

超高层倾斜变截面钢骨混凝土巨柱爬模施工工法适用于超高层钢骨混凝土巨柱爬模施工,对于倾斜变截面钢骨巨柱爬模施工尤其适用。
本工法爬模系统主要由模板体系、架体体系、液压体系、埋件体系四部分组成,模板体系可周转50 次以上,架体体系及液压体系一次性投入即可满足整个施工周期的需求,埋件体系为周转性材料,在施工过程中可重复循环利用。架体上平台设置钢筋绑扎平台、模板平台、液压平台、下挂平台等四层操作平台。可在钢筋绑扎平台上提前绑扎一层钢筋,每层施工工期可缩短1 天。
本工法爬模系统模板采用悬挂方式,模板悬挂于爬模架上平台下部的导轨,侧向与平台立杆固定,通过调节固定杆长度来实现在小空间内的模板前后移动。

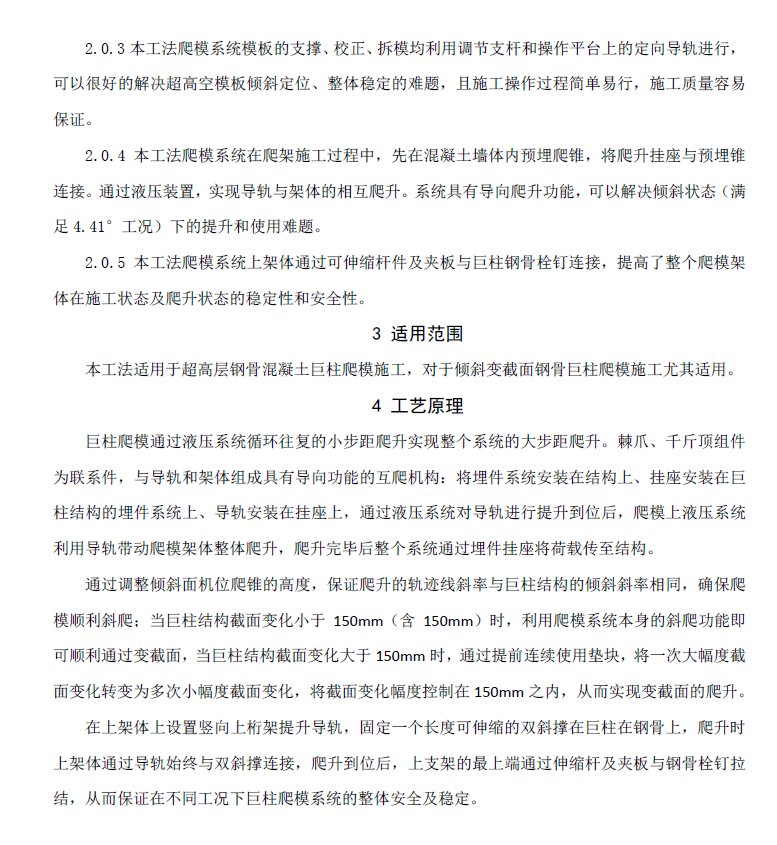

本工法爬模系统模板的支撑、校正、拆模均利用调节支杆和操作平台上的定向导轨进行,可以很好的解决超高空模板倾斜定位、整体稳定的难题,且施工操作过程简单易行,施工质量容易保证。
本工法爬模系统在爬架施工过程中,先在混凝土墙体内预埋爬锥,将爬升挂座与预埋锥连接。通过液压装置,实现导轨与架体的相互爬升。系统具有导向爬升功能,可以解决倾斜状态(满足4.41°工况)下的提升和使用难题。
本工法爬模系统上架体通过可伸缩杆件及夹板与巨柱钢骨栓钉连接,提高了整个爬模架体在施工状态及爬升状态的稳定性和安全性。
