施工电梯与外爬架一体化系统施工工法 26P
施工电梯与外爬架一体化系统施工工法可实现施工电梯直达顶层施工面,人员上下外爬架防护各楼层时间可缩短70%以上,同时爬架防护各层的垃圾清运更加便捷,砌体施工和专业工程的穿插施工进度加快。本工法适用于采用外爬架的高层建筑,尤其适用于单层面积大、专业工程穿插要求高的高层建筑。

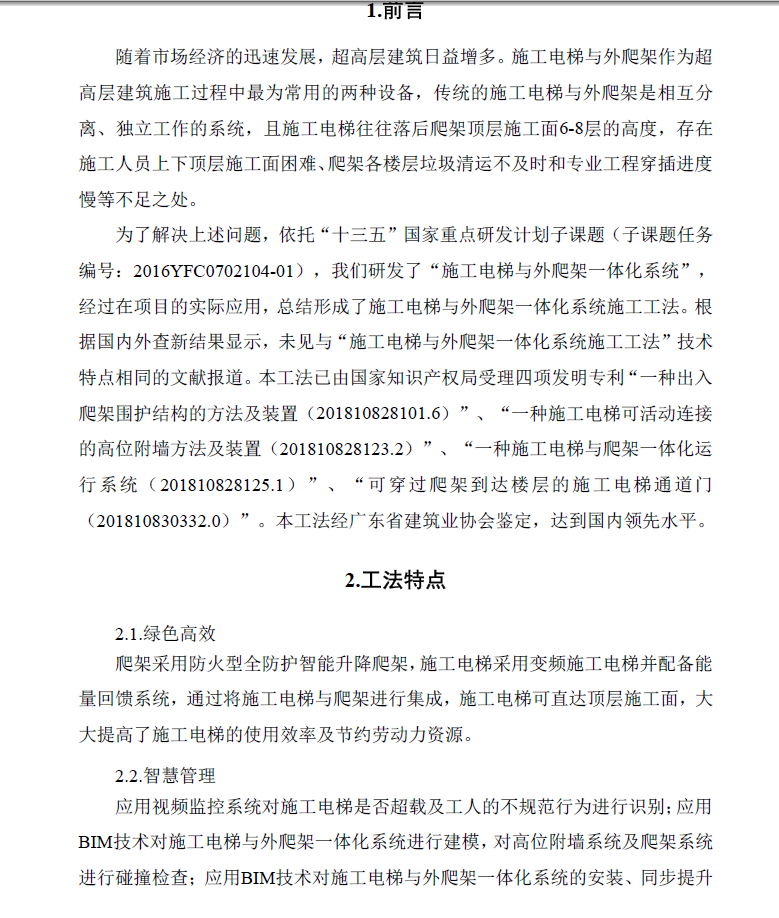

随着市场经济的迅速发展,超高层建筑日益增多。施工电梯与外爬架作为超高层建筑施工过程中最为常用的两种设备,传统的施工电梯与外爬架是相互分离、独立工作的系统,且施工电梯往往落后爬架顶层施工面6-8层的高度,存在施工人员上下顶层施工面困难、爬架各楼层垃圾清运不及时和专业工程穿插进度慢等不足之处。

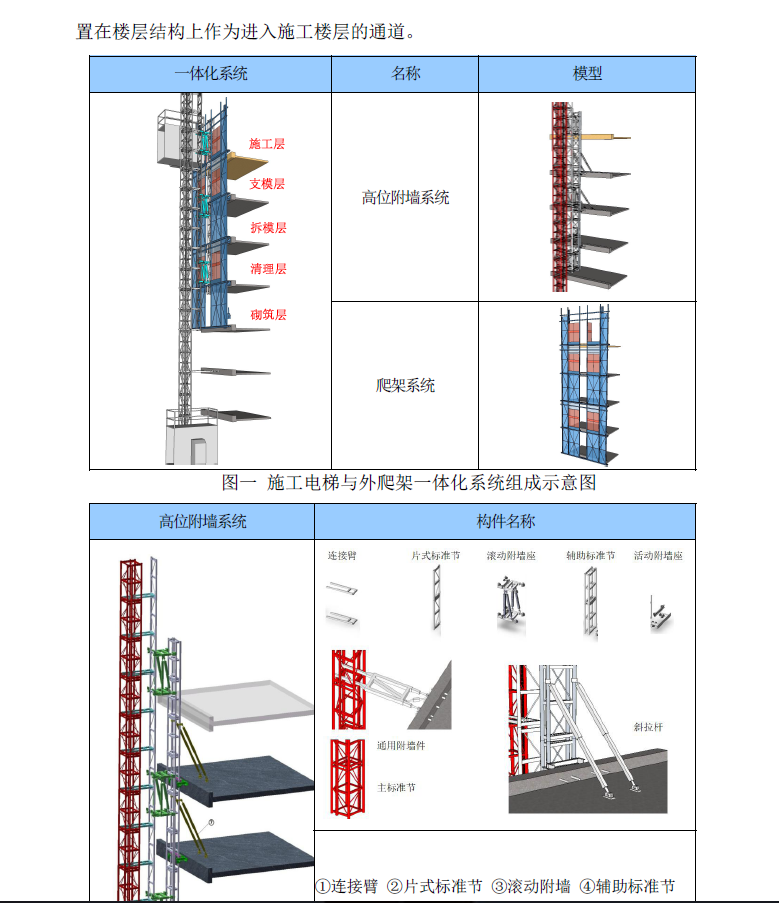

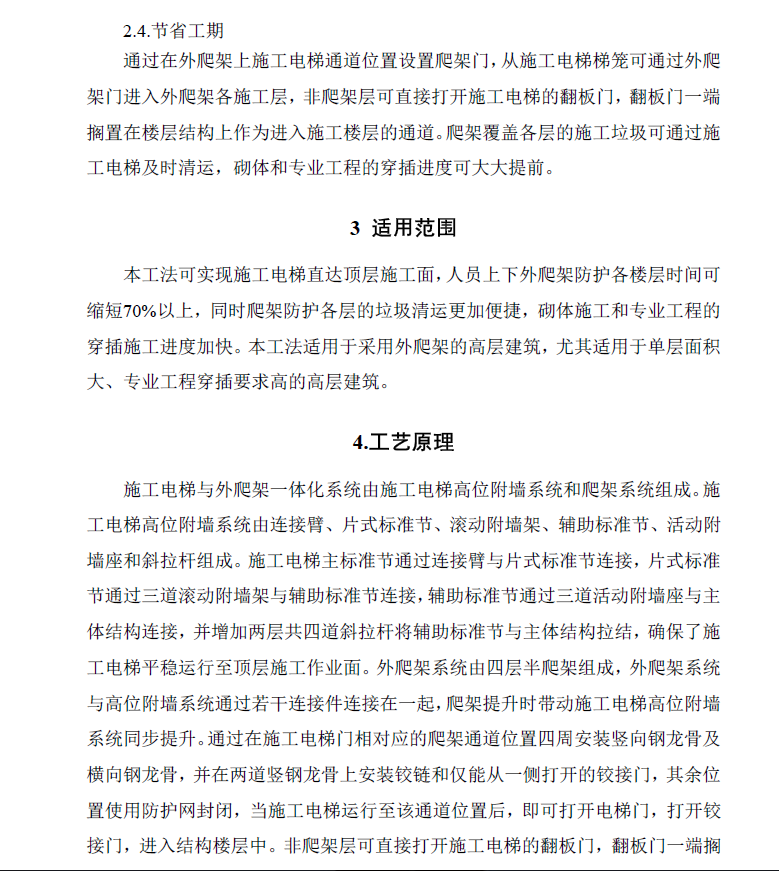

施工电梯与外爬架一体化系统由施工电梯高位附墙系统和爬架系统组成。施工电梯高位附墙系统由连接臂、片式标准节、滚动附墙架、辅助标准节、活动附墙座和斜拉杆组成。施工电梯主标准节通过连接臂与片式标准节连接,片式标准节通过三道滚动附墙架与辅助标准节连接,辅助标准节通过三道活动附墙座与主体结构连接,并增加两层共四道斜拉杆将辅助标准节与主体结构拉结,确保了施工电梯平稳运行至顶层施工作业面。外爬架系统由四层半爬架组成,外爬架系统与高位附墙系统通过若干连接件连接在一起,爬架提升时带动施工电梯高位附墙系统同步提升
