超高层智能顶升钢平台施工工法 37P
  • 资料等级:
  • 授权方式:资料共享
  • 发布时间:2021-11-09
  • 资料类型:RAR
  • 资料大小:4.16 MB
  • 资料分类:结构工程
  • 运行环境:WinXp,Win2003,WinVista,Win ;
  • 解压密码:gc5.com
超高层智能顶升钢平台施工工法 37P

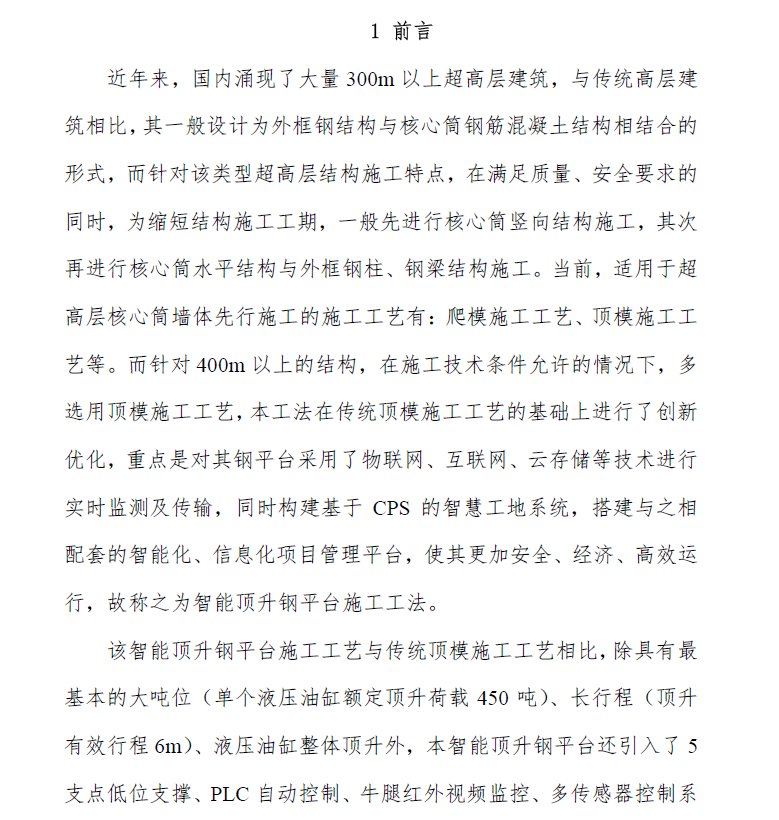

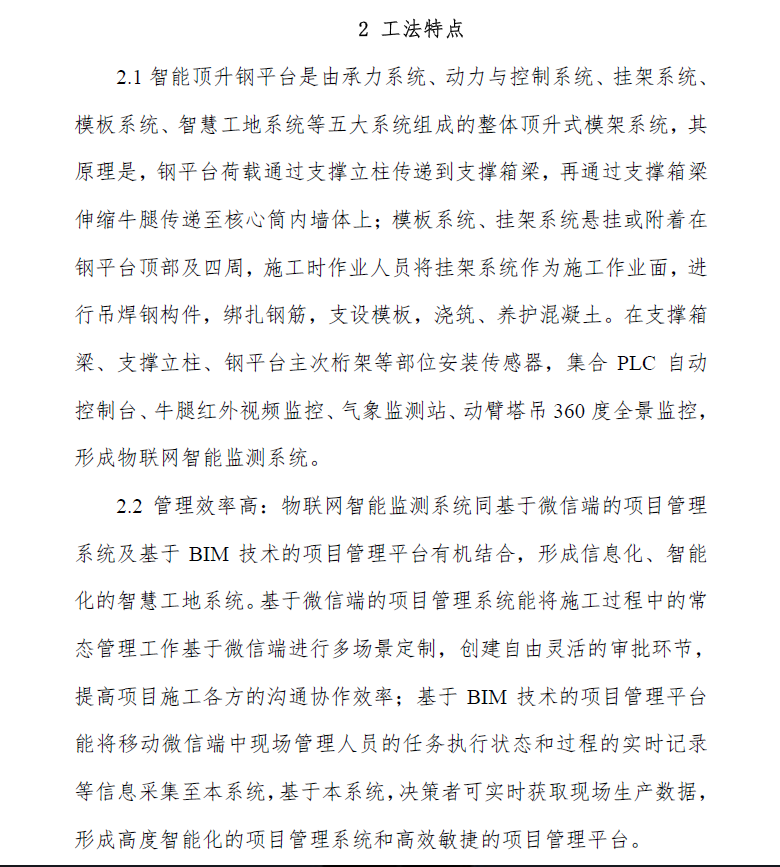

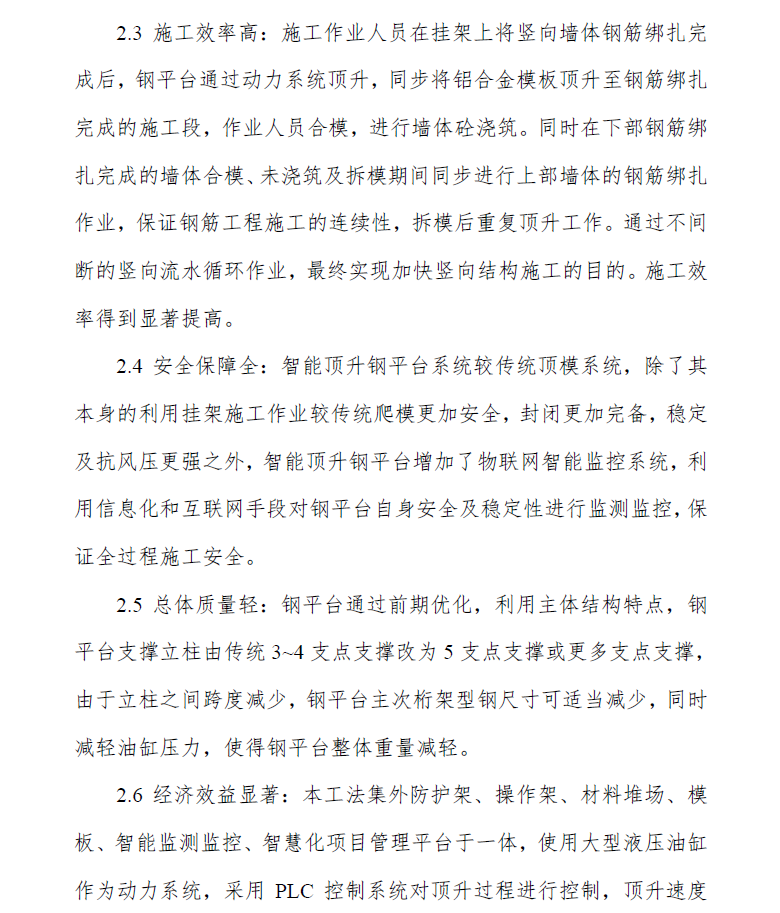

超高层智能顶升钢平台施工工法适用于超高层建筑中外框钢结构一核心筒混凝土结构体系的施工。
近年来,国内涌现了大量300m以上超高层建筑,与传统高层建筑相比,其一般设计为外框钢结构与核心筒钢筋混凝土结构相结合的形式,而针对该类型超高层结构施工特点,在满足质量、安全要求的同时,为缩短结构施工工期,一般先进行核心简竖向结构施工,其次再进行核心筒水平结构与外框钢柱、钢梁结构施工。当前,适用于超高层核心筒墙体先行施工的施工工艺有:爬模施工工艺、顶模施工工艺等。而针对400m以上的结构,在施工技术条件允许的情况下,多选用顶模施工工艺,本工法在传统顶模施工工艺的基础上进行了创新优化,重点是对其钢平台采用了物联网、互联网、云存储等技术进行实时监测及传输,同时构建基于CPS的智慧工地系统,搭建与之相配套的智能化、信息化项目管理平台,使其更加安全、经济、高效运行,故称之为智能顶升钢平台施工工法。
