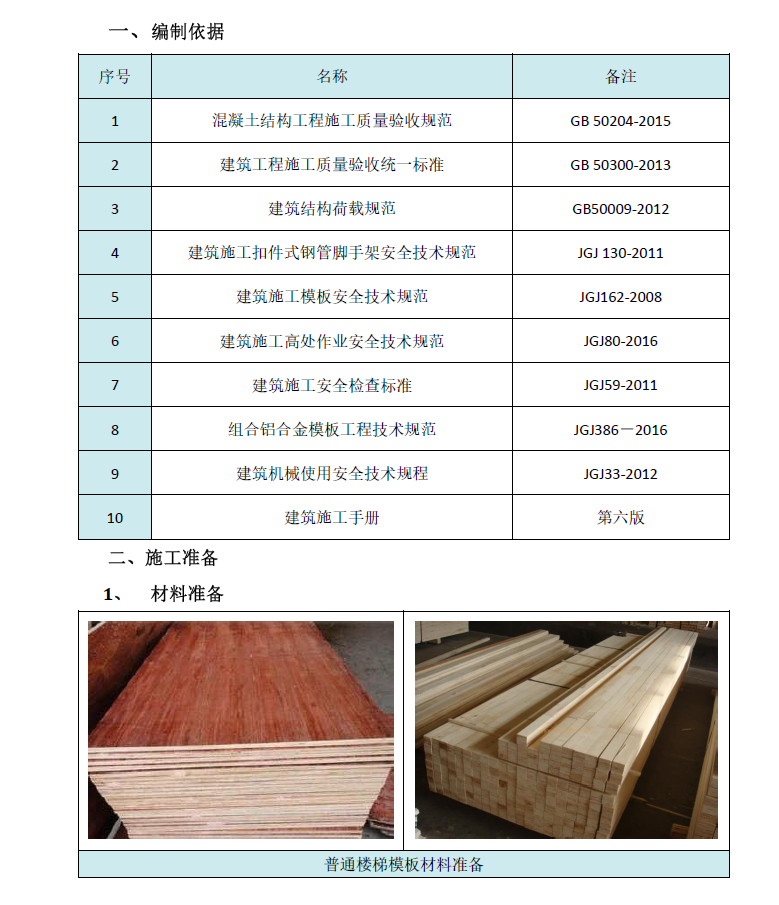

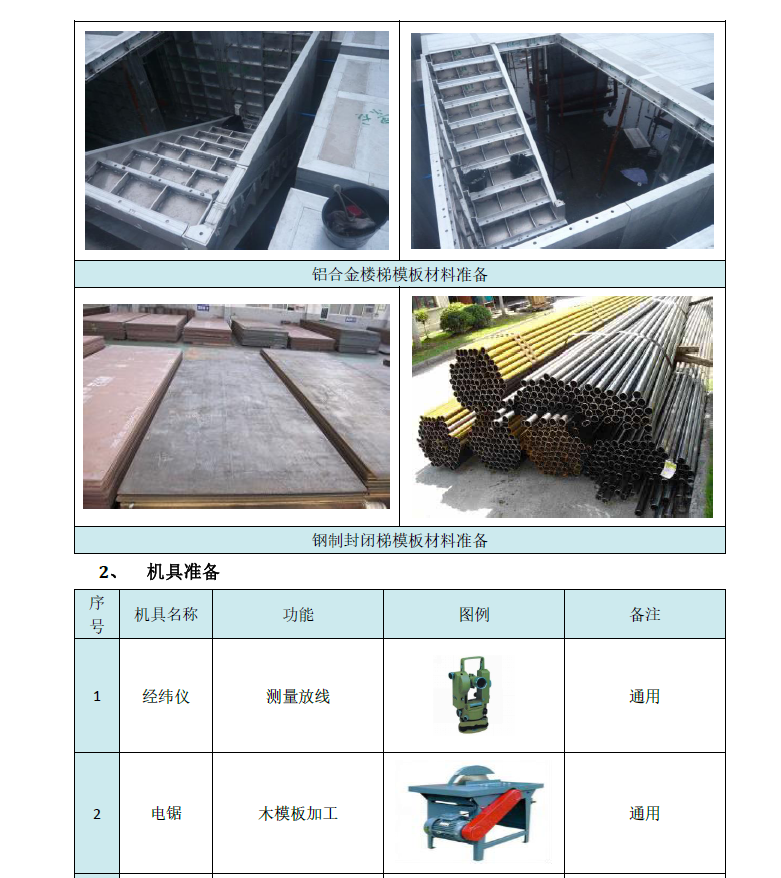

楼梯施工工艺卡 21P
楼梯混凝土由上部平台板位置下料,待第一个振捣孔以下的模板内的混凝土基本填充满楼梯模板时,暂时停止下料,采用中50振捣棒从振捣孔位置伸入楼梯模板内部,将混凝土振捣密实,封闭振捣孔,然后重复下料振捣,直至楼梯浇筑到顶。
钢制模板应根据施工图纸及施工组织设计,结合现场施工条件进行设计,确定楼梯加固形式、支撑间距、透气孔及震动棒位置。
一、编制依据...........................................1
二、施工准 ............................................1
四、施工要.........................44
五、质量控制要点....................................18
