磁砖地面施工工艺标准施工组织设计 8P

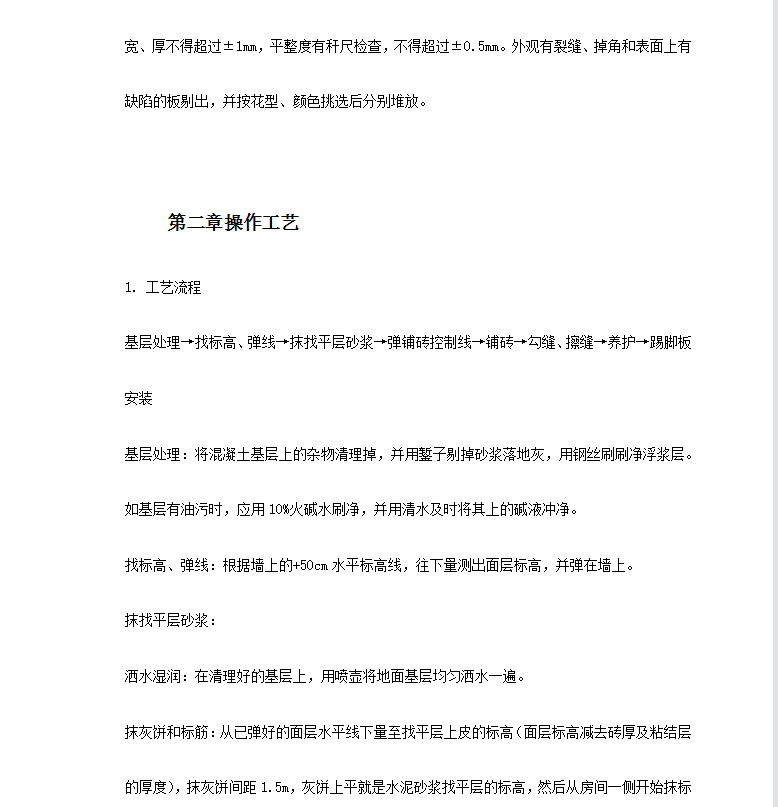

基层处理→找标高、弹线→抹找平层砂浆→弹铺砖控制线→铺砖→勾缝、擦缝→养护→踢脚板安装
基层处理:将混凝土基层上的杂物清理掉,并用錾子剔掉砂浆落地灰,用钢丝刷刷净浮浆层。如基层有油污时,应用10%火碱水刷净,并用清水及时将其上的碱液冲净。
找标高、弹线:根据墙上的+50cm水平标高线,往下量测出面层标高,并弹在墙上。
抹找平层砂浆:
洒水湿润:在清理好的基层上,用喷壶将地面基层均匀洒水一遍。
抹灰饼和标筋:从已弹好的面层水平线下量至找平层上皮的标高(面层标高减去砖厚及粘结层的厚度),抹灰饼间距1.5m,灰饼上平就是水泥砂浆找平层的标高,然后从房间一侧开始抹标筋(又叫冲筋)。有地漏的房间,应由四周向地漏方向放射形抹标筋,并找好坡度。抹灰饼和标筋应使用干硬性砂浆,厚度不宜小于2cm。
装档(即在标筋间装铺水泥砂浆):清净抹标筋的剩余浆渣,涂刷一遍水泥浆(水灰比为0.4-0.5)粘结层,要随涂刷随铺砂浆。然后根据标筋的标高,用小平锹或木抹子将已拌合的水泥砂浆(配合比为1:3-1:4)铺装在标筋之间,用木抹子摊平、拍实,小木杠刮平,再用木抹子搓平,使其铺设的砂浆与标筋找平,并用大木杠横竖检查其平整度,同时检查其标高和泛水坡度是否正确,24h后浇水养护。

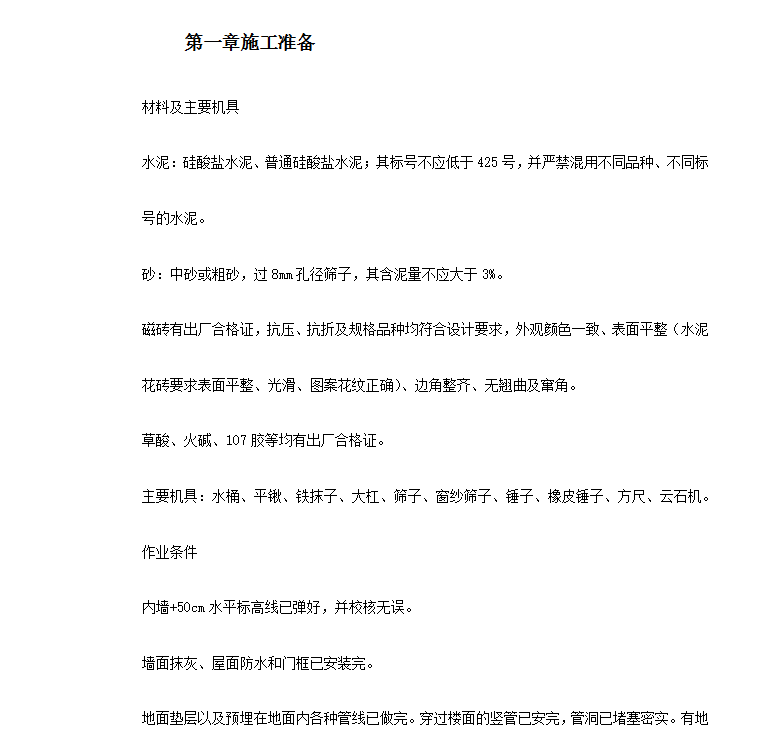

第一章 施工准备 2
第二章 操作工艺 3
第三章 质量标准 7
第四章 成品保护 7
第五章 应注意的质量问题 7
