干挂法大理石花岗岩施工 3P
建筑面积37000m攩2攪,地下两层,地上二十八层,总高度100m,四层以上外墙装饰为金属板及玻璃幕墙,四层以下为绿花岗岩饰面。由于幕墙装饰时,幕墙面与结构墙面的距离约180mm,为使四层以下花岗岩饰面与上部幕墙表面保持在同一平面上,因此该工程四层以下的花岗岩饰面总计3500m攩2攪全部采用了干挂施工法。该工程由南通市建筑安装工程总公司总承包,该分项工程于1995年9月开始施工到同年11月底结束,工程施工进展顺利,施工质量优良。
传统湿法工艺──在砼墙面或砖墙面上按设计要求事先绑扎好钢筋网,钢筋网与结构预埋件焊接牢固,安装石奢之前将饰面石材按照设计要求用钻头在板侧钻成鼻孔,将铜丝穿入孔内并与钢筋网绑扎牢固,在石材与基层墙面之间用1:2.5水泥砂浆灌缝。
资料截图

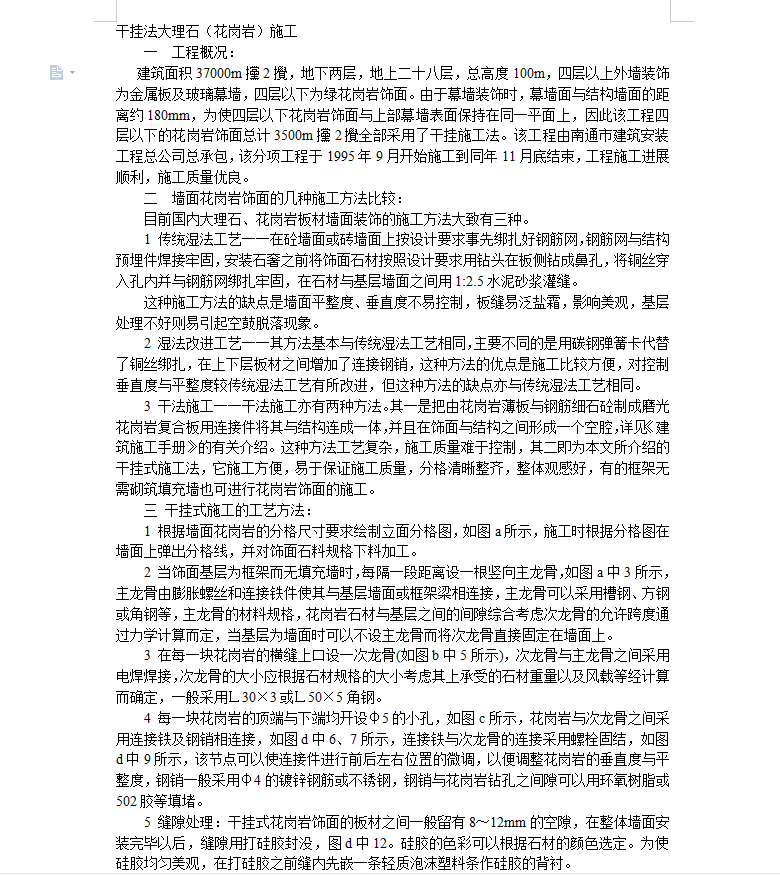

  • 干挂法大理石,花岗岩施工

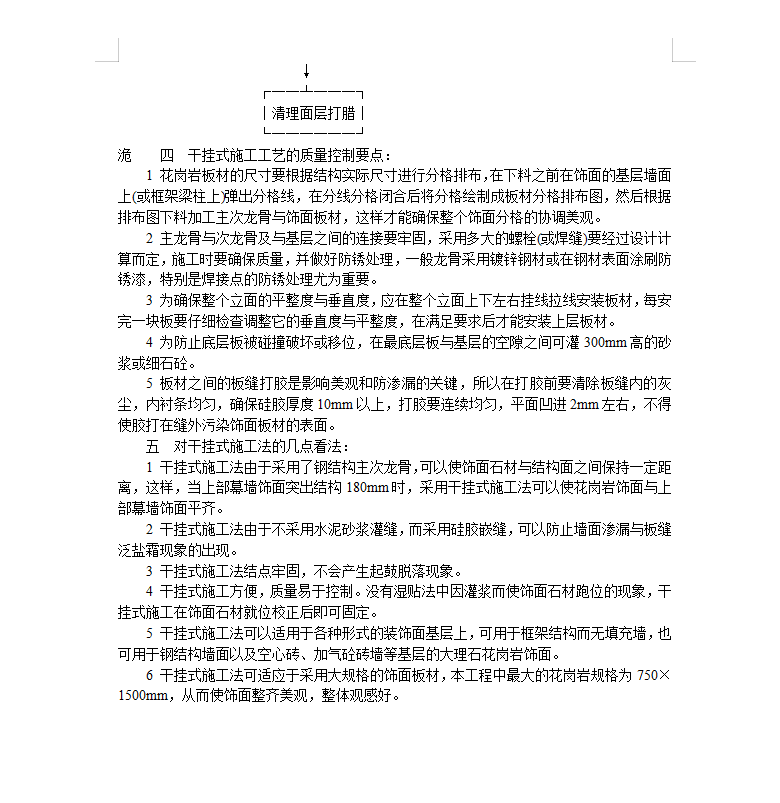

  • 干挂法大理石,花岗岩施工

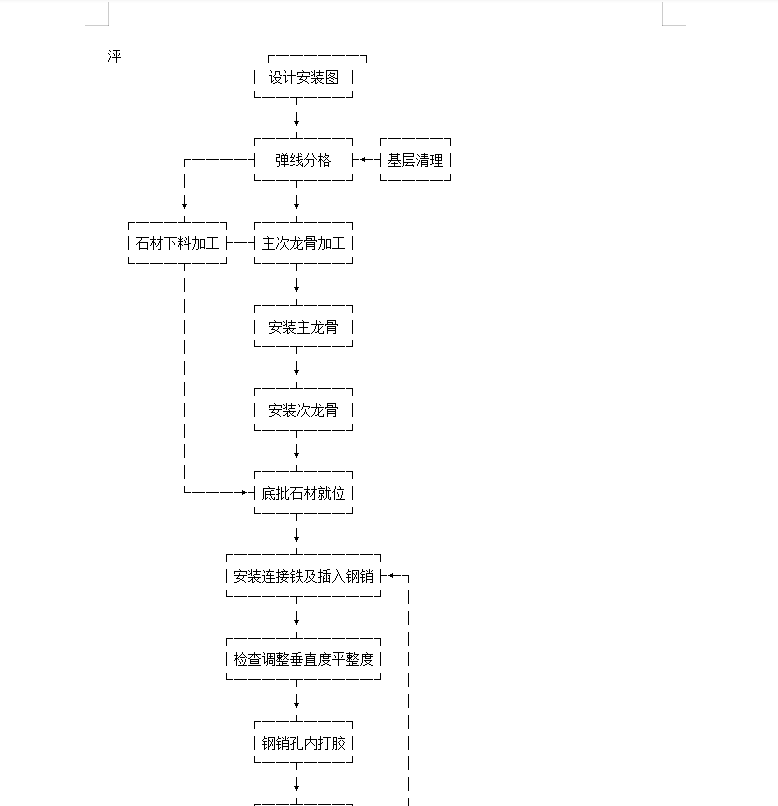

  • 干挂法大理石,花岗岩施工
