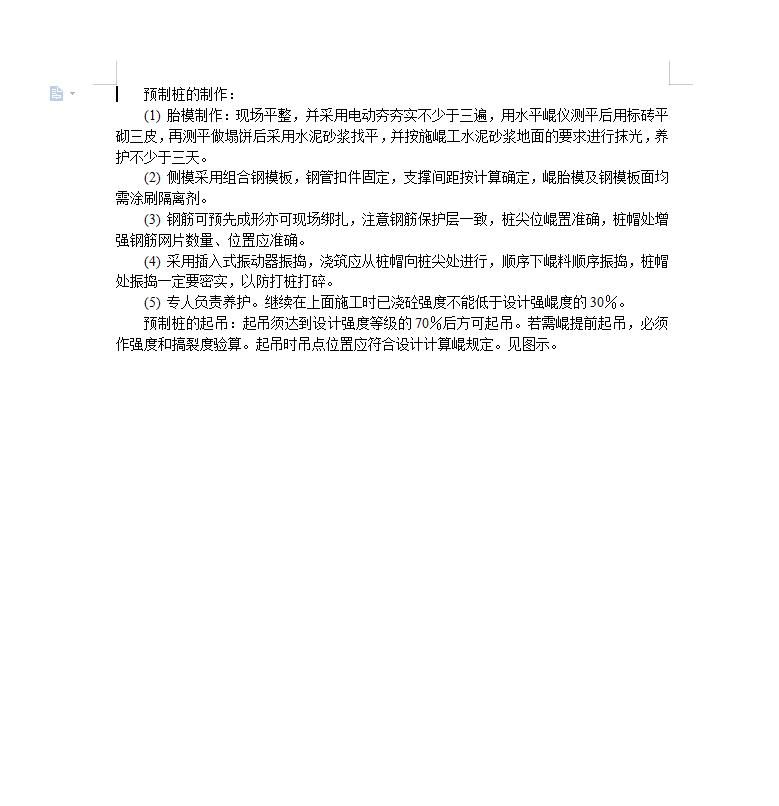

(1) 胎模制作:现场平整,并采用电动夯夯实不少于三遍,用水平崐仪测平后用标砖平砌三皮,再测平做塌饼后采用水泥砂浆找平,并按施崐工水泥砂浆地面的要求进行抹光,养护不少于三天。
(2) 侧模采用组合钢模板,钢管扣件固定,支撑间距按计算确定,崐胎模及钢模板面均需涂刷隔离剂。
(3) 钢筋可预先成形亦可现场绑扎,注意钢筋保护层一致,桩尖位崐置准确,桩帽处增强钢筋网片数量、位置应准确。
(4) 采用插入式振动器振捣,浇筑应从桩帽向桩尖处进行,顺序下崐料顺序振捣,桩帽处振捣一定要密实,以防打桩打碎。
(5) 专人负责养护。继续在上面施工时已浇砼强度不能低于设计强崐度的30%。
