室外电梯安装技术交底记录表 15P

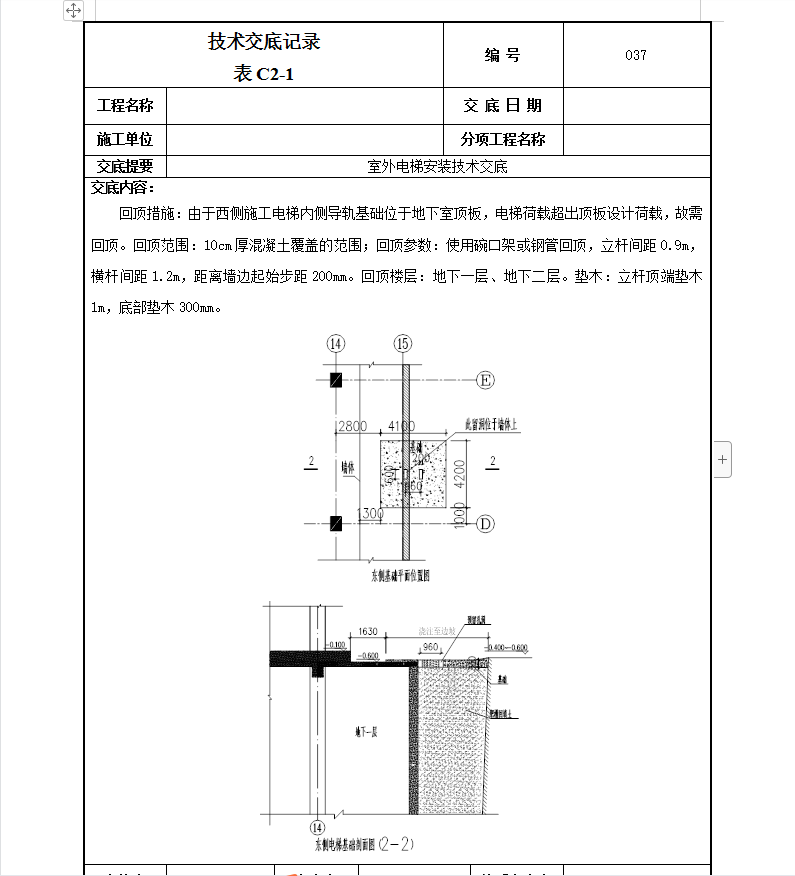

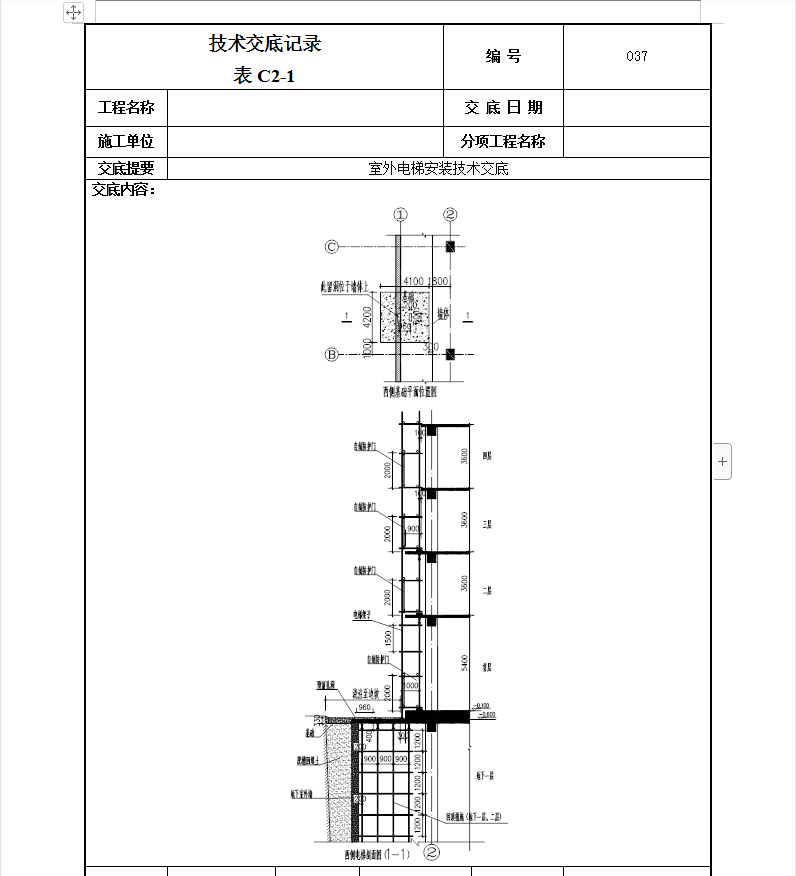

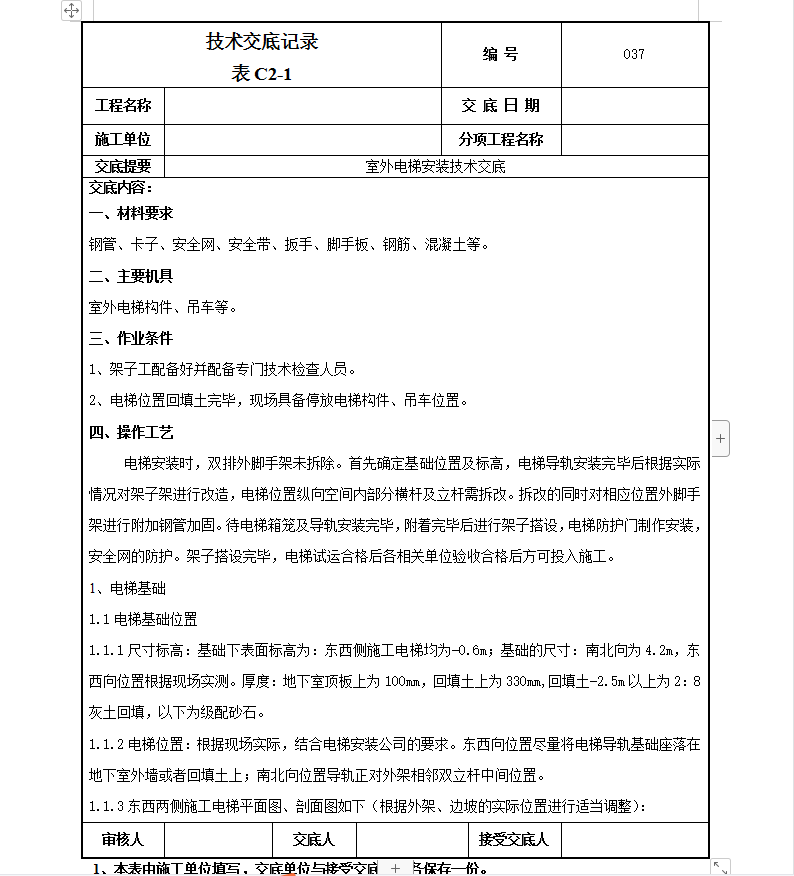

电梯安装时,双排外脚手架未拆除。首先确定基础位置及标高,电梯导轨安装完毕后根据实际情况对架子架进行改造,电梯位置纵向空间内部分横杆及立杆需拆改。拆改的同时对相应位置外脚手架进行附加钢管加固。待电梯箱笼及导轨安装完毕,附着完毕后进行架子搭设,电梯防护门制作安装,安全网的防护。架子搭设完毕,电梯试运合格后各相关单位验收合格后方可投入施工。
