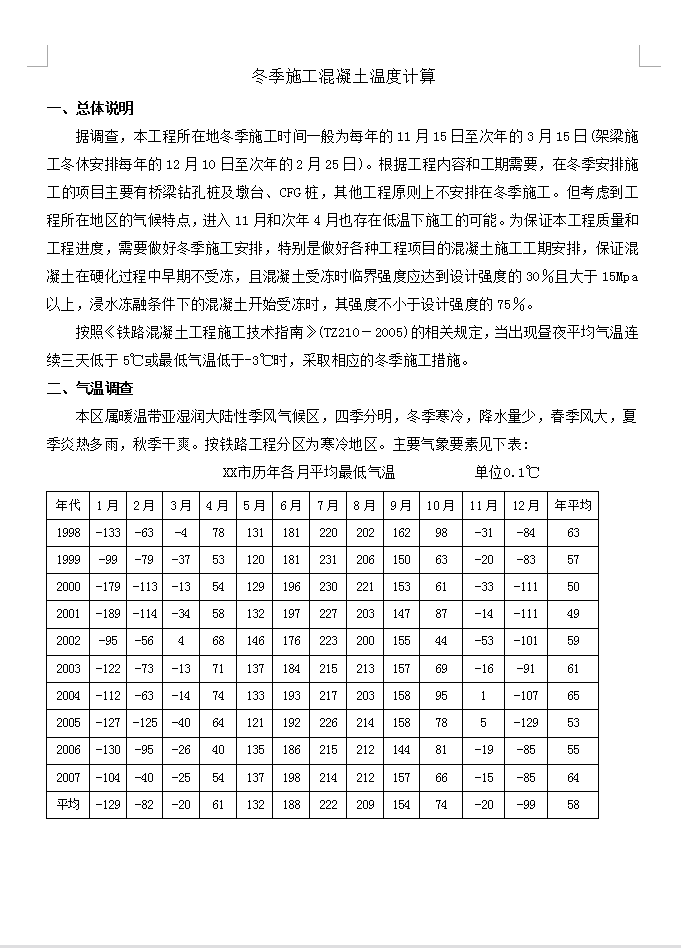

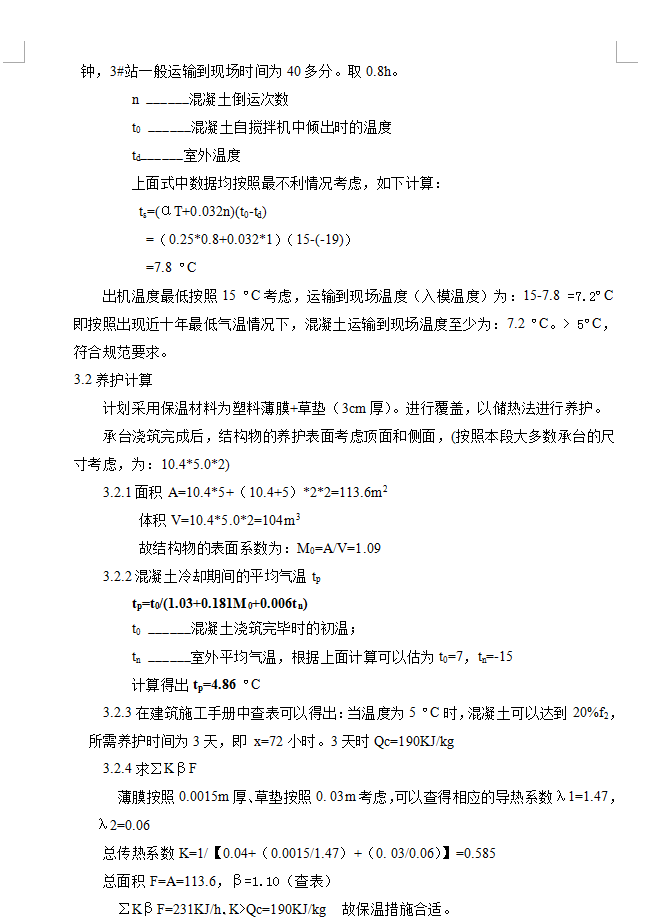

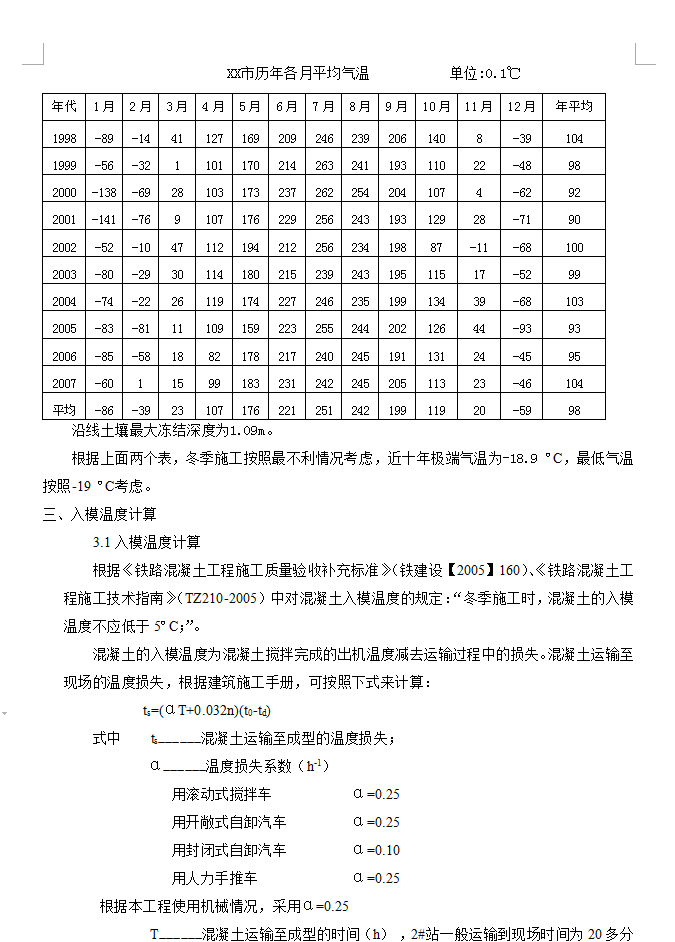

据调查,本工程所在地冬季施工时间一般为每年的11月15日至次年的3月15日(架梁施工冬休安排每年的12月10日至次年的2月25日)。根据工程内容和工期需要,在冬季安排施工的项目主要有桥梁钻孔桩及墩台、CFG桩,其他工程原则上不安排在冬季施工。但考虑到工程所在地区的气候特点,进入11月和次年4月也存在低温下施工的可能。为保证本工程质量和工程进度,需要做好冬季施工安排,特别是做好各种工程项目的混凝土施工工期安排,保证混凝土在硬化过程中早期不受冻,且混凝土受冻时临界强度应达到设计强度的30%且大于15Mpa以上,浸水冻融条件下的混凝土开始受冻时,其强度不小于设计强度的75%。
