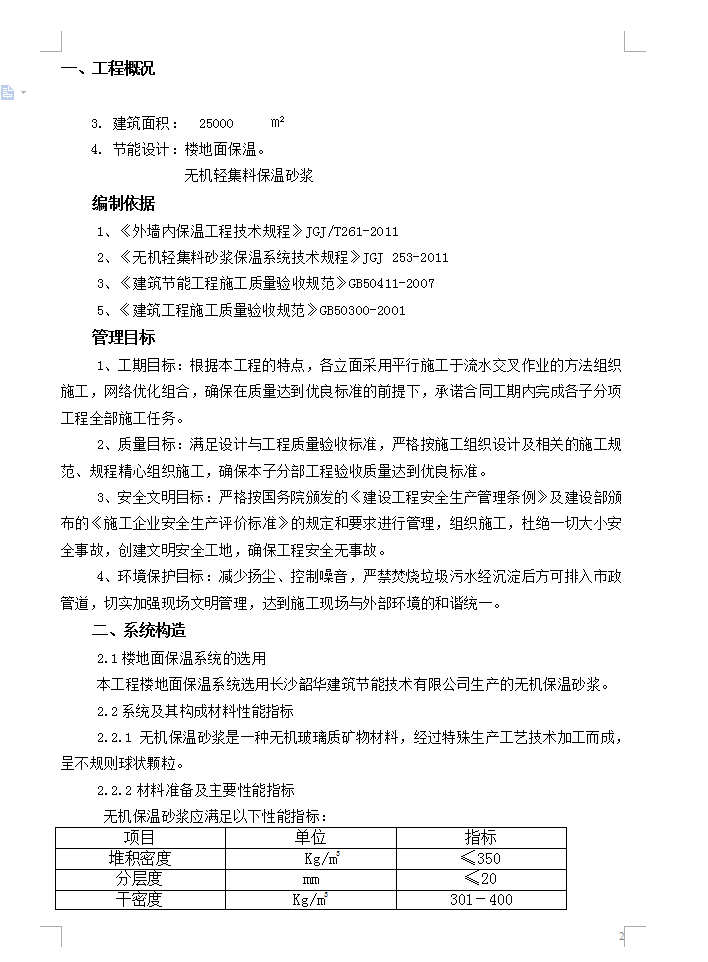

建筑面积: 25000 ㎡ ,节能设计:楼地面保温,无机轻集料保温砂浆。施工流程:基层地面清理→吊垂直、充灰饼→浇注保温砂浆找平→验收。1、 基层楼地面处理:A、基层处理:将楼面上的污垢、灰尘清理干净,填堵施工洞孔等,即可浇注保温层。B、表面凸起物≥4mm 应铲平。C、吊垂直、套方:分别在门口角、垛、墙面等处吊水平、套方弹控制线,拉垂直、水平通线,套方作口,在建筑物门框边用经纬仪打垂直线找直。按厚度线用建筑保温浆料做标准厚度灰饼冲筋,以控制地面平整度。建筑保温砂浆保温施工: A、将25KG水注入砂浆搅拌机内 ,然后倒入一袋保温砂浆搅拌3-5分钟,搅拌均匀后用输送泵及软管泵出,该浆料应随搅随用,应在4小时内用完。
B、保温浆料应自内而外进行浇注。C、应在温度不低于5℃,风力不大于5级条件下施工,预计24小时内有大暴雨不能进行室外施工,雨期施工应做好防雨措施。注意压实,局部找平,面层宜用大杠搓平。保温层固定干燥并经验收合格(用手按不动表面,一般约5天)后,方可进行下一道工序的施工。
